1、上海华谊集团装备工程有限公司奉贤生产基地桩基工程施工组织设计中国地质工程公司上海公司2006年 2月 1112目录第一章施工组织设计编制说明4一、施工组织设计编制依据二、编制宗旨三、编制目的第二章工程概况 6第三章设计主要技术参数、工程量及技术要求 7一、主要技术参数及技术要求二、设计工程量第四章施工条件 10一、施工地质条件二、施工场地条件及水电第五章工程项目质量目标11第六章施工部署及进度计划12一、临时设施和施工平面图二、施工部署及施工流向三、施工进度计划第七章施工设备选择、配备14第八章材料选择及供应计划15第九章施工组织管理163一、公司组织机构及质量、安全计划管理二、项目组织机构三

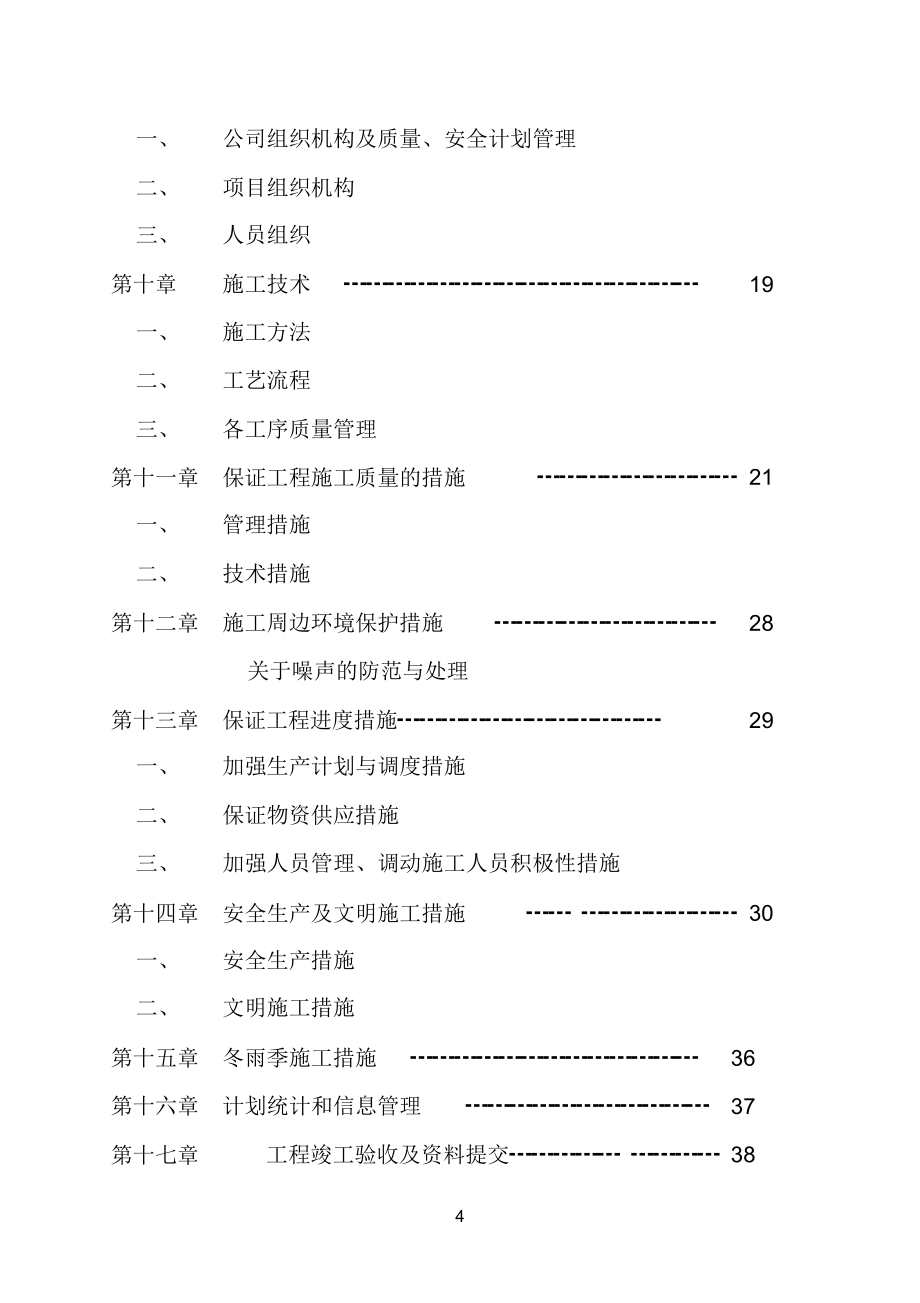

2、、人员组织第十章施工技术 19一、施工方法二、工艺流程三、各工序质量管理第十一章保证工程施工质量的措施 21一、管理措施二、技术措施第十二章施工周边环境保护措施28关于噪声的防范与处理第十三章保证工程进度措施29一、加强生产计划与调度措施二、保证物资供应措施三、加强人员管理、调动施工人员积极性措施第十四章安全生产及文明施工措施 30一、安全生产措施二、文明施工措施第十五章冬雨季施工措施 36第十六章计划统计和信息管理 37第十七章工程竣工验收及资料提交 384第一章施工组织设计编制说明本公司能够参加上海华谊集团装备工程有限公司奉贤生产基地桩基工程的投标,深感荣幸。本着积极诚恳的态度,参加该项目
3、投标,我们对施工图纸及招标文件进行了仔细的阅读和分析, 在熟悉施工图和施工现场的情况下, 编制了本工程的施工组织设计,一旦有幸中标我们将信守承诺, 严格按本施工组织设计进行施工, 并将在此基础上进行优化、深化,以确保优质、高效、安全、文明地完成该工程的施工任务。现将有关内容作如下说明:一、施工组织设计编制依据1 、招标文件、设计图纸及施工招标解答文件等2 、地基基础设计规范 DGJ111999;3 、建筑地基基础设计规范 GB5007-2002;4 、先张法预应力混凝土管桩图集号 DBJT08922000;5 、建筑桩基技术规范 JGJ9494;6、建筑地基基础工程施工质量验收规范GB 502
4、022002;7、建筑工程施工质量验收统一标准GB 503002001;8、国务院颁布的建筑工程安全生产管理条例2004.2.19、本公司 ISO9001:2000 质量管理体系文件。二、编制宗旨我们完全接受招标文件提出的有关本工程施工质量、进度、安全、文明施工等各项要求,并落实各项施工方案和技术措施,全心全意为业主服5务,并在设计和工程监理的指导下共同建设好上海华谊集团装备工程有限公司奉贤生产基地桩基工程。通过认真学习和研究了招标文件、 有关图纸资料, 在分析了各种影响施工的因素和本工程施工的特点、难点后,我们有充分的信心,在确保质量、安全、文明的前提下全面完成本工程招标文件规定的承包范围内
5、全部任务。三、编制目的一旦有幸中标我们将全力以赴,尽快做好施工准备和施工现场生产设施的总体规划布置工作,发挥我公司的管理优势,建立完善的项目管理组织机构,落实严格的责任制,实施在业主和监理监控下的项目承包管理制度。通过对劳动力、机械设备、材料、技术、施工方法和信息的优化处置,实现工期、质量及社会的预期目标效果。本工程规定的全部工程内容均由我公司自行组织完成。6第二章工程概况1、工程名称:上海华谊集团装备工程有限公司奉贤生产基地桩基工程2、工程地点:上海市奉贤区苍工路楚华北路D8 地块3 、建设单位:上海华谊集团装备工程有限公司4、设计单位:上海工程化学设计院有限公司5、招标代理单位:上海机电设
6、备招标公司7第三章设计主要技术参数、工程量及技术要求一、 主要技术参数及技术要求有色金属车间、金工车间1、本工程± 0.000 相当于绝对标高5.000 。桩顶标高为 -1.400 米。2 、本工程选用桩图集 2000 沪 G502(图集号: DBJT08922000)中 PHC管桩,桩型为 PHC-AB400-80-1313,259 根。3 、本工程 PHC管桩桩尖持力层位于第 1-2 层土内不少于 1 米,单桩竖向承载力设计值 450KN。4 、单桩承载力采用堆载法,试桩数为 3 根。桩型为PHC-AB400-80-090909,桩做低应变动测数量 30%。5 、桩与承台连接构造
7、见2000 沪 G502 第 41 页。号筋为616,S=1500,h=500。黑色金属车间1、本工程± 0.000 相当于绝对标高5.000 。桩顶标高为 -1.900 米。2 、本工程选用桩图集 2000 沪 G502(图集号: DBJT08922000)中 PHC管桩,桩型为 PHC-AB400-80-29,桩数为 343 根,单桩竖向承载力设计值 970KN。PHC-AB400-80-23,桩数为 72 根,单桩竖向承载力设计值460KN。3、单桩承载力采用堆载法,试桩数PHC-AB400-80-29,桩数为 4 根,PHC-AB400-80-23,桩数为 2 根,桩做低应变
8、动测数量30%。生活楼、办公楼1、生活楼± 0.000 相当于绝对标高5.100 。桩顶标高为 -1.700 米。8办公楼± 0.000 相当于绝对标高5.250 。桩顶标高为 -1.700 米2 、本工程选用桩图集 2000 沪 G502(图集号: DBJT08922000)中 PHC管桩,桩型为 PHC-AB400-80-1313。3 、本工程 PHC管桩桩尖持力层位于第 1-2 层土内不少于 1 米,单桩竖向承载力设计值 450KN。4 、单桩承载力采用堆载法,试桩数为 3 根。桩型为PHC-AB400-80-090909,桩做低应变动测数量 30%。5 、桩与承台连
9、接构造见2000 沪 G502 第 41 页。号筋为616,S=1500,h=500。二、设计工程量序号工程名称桩型数 量工作量(根)(米)1有色金属车间PHC-AB400-80-090909(试)381PHC-AB400-80-1313a25967342金工车间PHC-AB400-80-090909(试)381PHC-AB400HC-AB400-80-1010934399473黑色金属车间PHC-AB400-80-23721656PHC-AB400-80-10109(试)4116PHC-AB400-80-23(试)2464生活楼PHC-AB400-80-090
10、909(试)381PHC-AB400-80-131311630165办公楼PHC-AB400-80-090909(试)381PHC-AB400-80-131314337186合计1210322919第四章施工条件一、施工地质条件详见工程地质报告二、施工场地条件及水电配备1 、场地条件施工场地位于上海市奉贤区苍工路以北、楚华北路以西。拟建场原为农田,场地内尚有积水,需要进一步排水,修筑临时通道方可施工,在场地内有暗浜分布,需进行回填压实后,才能确保机械设备安全施工。2、水电配备根据本工程的招标文件精神,采用4 台打桩机施工,同时配备8 台电焊机及其它照明设施等在施工高峰时用电为200KW。10第
11、五章质量、安全、工期、文明施工目标本公司按 ISO9001:2000 版质量保证体系进行管理。 建立质量体系,规定了质量体系的组织机构、职责和对各质量体系控制要求。一、质量目标1、PHC管桩质量检查合格,报验手续及时、资料完整。2、桩身完整性检测:不出现III、IV 类桩。3、检验批质量验收一次合格率100%4、分项工程验收一次合格率100%我公司郑重承诺:如工程质量验收达不到一次验收合格,我公司将负责修复并使质量达到合格要求,承担由此产生的费用,并处以工程总价的3罚款。二、安全目标 :重大伤亡事故为零。三、文明目标 :施工不影响周边环境安全使用, 无群众投诉,甲方满意率达到 100%。争创区
12、文明标化工地。四、工期目标:在确保安全、质量的前提下26 天完成全部桩基工程施工11第六章施工部署及进度计划一、临时设施和施工平面图1、临房设施布置本工程拟投入四台DD-32打桩机,每台打桩机配备8 人,四台共 32 人,施工管理人员 6 人,合计 38 人。结合现场踏勘的要求, 在施工现场拟采用222集装箱:食堂 30m(一只),办公室30m(一只),住宿120m(四只)。2 、临时施工设施的布置打桩机的位置的布设:详见施工现场平面图。施工现场拟布设六只灭火器,每台机各一台, 食堂和临房各配置一台。场地内修筑环形运桩通道。二、施工部署及施工流向1、工程桩施工:先施工靠苍工路一侧的桩,再由外向
13、内施工;2、工程施工部署拟为:进场准备搭临时设施场地平整及临时道路施工设备进场安装调试试桩施工工程桩施工。三、施工进度计划1、施工工效根据锤击桩工艺特点和我公司的施工经验,打桩作业时间为 6:0020:00 ,打桩施工按 16 根/ 天. 台计算, 1210 根桩需要 19 日历天施工完毕,考虑其它不可预见因素 4 天,合计打桩施工工期为 23 天。2、施工进度计划打桩设备进场和安装调试2 天,场地平整及临时道路施工2 天,施工进度计划如下:12施工进度计划表表 5日历天项目2桩数备 注( 根)2526施工准备2 天道路施工5 天打管桩121020 天退场1 天说明:辅助工作可提前准备,因此未
14、计入工期。13第七章施工设备选择、配备根据本工程规模特点,并结合计划施工工期,我公司拟选用下表所列机械设备实施桩基础工程施工。打桩施工机械设备一览表表 3序号设备名称型 号数 量用电功率 (KW)用途1走管式打桩机DD-324 台25*4锤击沉桩2打桩锤DD-324 台锤击沉桩3电焊机AX-300A8 台23×8接桩4吊车W10011 台卸桩5发电机120KW2 台供电6经纬仪J2,J68 台测量放线7水准仪DS34 台测量标高8氧气、乙炔1 套机械维修9照明设备2 套3照明14第八章材料选择及供应计划施工前项目经理部将根据以往的协作关系, 遵循地域就近原则、 质优价廉原则,提出供应
15、商的初选名单,并由公司材料部门负责人组织项目经理部,对提名供应商的内部管理、技术力量、工艺设备、产品质量、企业信誉、销售服务、供货能力、合同兑现能力等方面进行评价后,选择合格的供应商作为协作单位,以保证采购的商品质量符合要求。具体材料采购与供应计划如下:材料名称规 格数量供货时间备注商品桩PHC-AB400-80-09090912 根施工前 3天分批进场PHC-AB400-80-1313777 根施工前 3天PHC-AB400-80-10109347 根施工前 3天分批进场PHC-AB400-80-101374 根施工前 3天电焊条E4303,4.0mm2 吨施工前 3天材料供应商材料名称规格
16、供应商资质管桩PHC-AB400-80上海建华管桩有限公司贰级15第九章施工组织管理一、公司组织机构及质量、安全计划管理施工组织技术管理公司总经理总工程师总工程师技安工程技术部术全质物资装备部培技主量训术任部部咨项目技术负责工工程处主任询程部师施工技术员项目经理机台班组长桩机队长安全管理体制项目经营管理公司总经理公司总经理总工程师总总总会计师工经安全培训部程济师经营部经理师工程处主任工程处主任项目经理预算员项目安全员项目安全员机台核算员班组长16二、项目组织机构施工管理网络图图 1项目经理项目工程师质量管理组安全、生产管理组后勤管理组测施质资预材设安量工检料算料备全员员员员员员员员吊打电电后桩
17、桩焊工勤班班班班班三、人员组织17项目管理及施工人员岗位责任表岗位项目经理项目工程师质检员测量员施工员资料员安全员材料员设备员表 2定员主要职责李卫全面领导工程施工,是工程质量、进度、安全和文明生产的第一责任人。全面负责生产技术工作,质量管理直接负责人。根据业主提供金鑫的技术资料与图纸编制施工组织设计,负责现场施工质量控制及竣工资料提交。钱祥负责工序质量检查、监督及验收工作。材料、半成品检查验收与标识,以及质量记录资料收集。管春雷负责整个工程桩施工桩位测量工作,沉桩标高的控制与资料复核;桩位复测及打桩竣工平面图的绘制。负责施工生产调度和管理,负责机架、沉桩、桩位放线等指挥吴永强调度工作,并根据
18、现场情况,及时合理调整施工,是质量保证的重要管理人。胡清协助技术负责做好技术工作, 收集汇总各类技术资料,工程核算统计及预决算。张杰负责施工中安全教育,监督劳动保护的正确使用,完善安全设备,建立文明工地。做好材料供应、计划和消耗统计工作,对进场材料进王立富行把关验收和认真保管。负责工程项目设备管理和维护保养工作,确保仪器、狄克旺设备完好及测量准确性。18第十章施工技术一、施工方法根据设计图纸要求,结合我公司的施工经验,本工程拟选用DD-32 打桩机施工 PHC管桩,采用锤击法施工,电焊接桩。二、工艺流程锤击桩施工工艺流程图图 2测放桩位桩机就位喂桩吊桩对位垂直校正松开吊钩电焊 接 桩沉桩第二节
19、桩吊桩到位、垂直校正送桩成桩19三、各工序质量管理施工中各工序要严格按规范、设计要求验收,具体措施如下:、桩位放样:质检组自检监理复检、签字。、桩身质量:机班自检质检组复检监理复检。、桩机就位:机班长自检质检员复检、签字监理抽检。、垂直度:当班自检质检员抽检监理抽检。、电焊接桩:当班自检质检员复检监理复检、签字。、桩顶标高:当班自检质检员复检监理复检、签字。20第十一章保证工程施工质量的措施一、管理措施桩基础施工必须严格执行合同规定与施工图纸技术说明,在施工全过程中认真按工序质量指标控制施工质量,严格施工管理,执行工序交接审签制度。针对本工程特点,施工质量措施要求如下:1 、项目部成立质量管理
20、小组,组长由项目经理担任,其他成员由技术负责、质检员及施工员组成。2 、根据给定的界桩及水准点标高,做好桩位测量与复核控制点设定工作,将该点设于不受沉桩施工影响的地方,并做好保护工作。3、桩位由施工单位按设计图纸现场施放,经监理或业主复测签字后方可施工。4 、施工过程中对桩基轴线随时进行检查与复核。5 、施工过程中要认真、 详实地做好单桩各工序施工和检验记录,及时完成施工资料的汇总,建立质量检验档案及材料质量台帐。6 、现场质检人员必须加强对操作过程的质量检查与巡视工作, 对违章操作、不符合规范要求的要及时纠正。做好施工过程各工序的协调,确保沉桩的顺利进行。7 、质检人员应在机班(组)完成工序
21、自检、互检的基础上进行工序质量的交接检查。8 、定期向监理及业主汇报工程施工进度和工程质量情况。9、对沉桩场地周边环境进行监测,合理安排沉桩施工流水, 确保周边环境安全及避免桩位偏移。视沉桩对周边环境的影响程度,及时采取相应21的技术措施,以减缓沉桩对周边环境的影响。10、质量保证体系见图3。质量管理体系网络图图 3项目经理技术负责ISO9001 贯标质量管理小组安施测质全工量检员员员员吊打材电生桩料工活车机机管后修组组理工勤二、技术措施1. 测量放线 :应根据基础施工图确定的桩基础轴线, 在施工现场设置测量基线点及水准点, 以满足工程施工的需要, 测量基线布设于建筑物的外侧,定期检查校正。施
22、工放样:1) 依据给定的建筑物主轴线(或控制线)测放桩位,经业主、监理及22有关单位验收无误后方可沉桩。2) 为利于在施工过程中及验收时核对轴线及桩位,应在各轴线的延长线上,距边桩 20m以外设控制桩或设到已有建筑物上。对使用的控制点应每天进行检查,若发生移位,则采用主轴线对其复查复位,检查无误后方可使用。3) 沉桩前应检查各轴线交点的距离是否与桩位图相符,无误后用直角坐标或极坐标法测放样桩,样桩用木桩或钢筋标记,为便于寻找,宜涂以红油漆。桩机就位后,应对样桩进行校核,无误后再对中、沉桩。沉桩后由于土体挤压使定位桩样位移,必须及时复核桩位。4)基轴线的允许偏差不得超过下列数值:项项目允许偏差1
23、 盖有基础梁的桩:(1)垂直基础梁的中心线100+0.01H(2)沿基础梁的中心线150+0.01H2桩数为 13 根桩基中的桩1003桩数为 416 根桩基中的桩1/2 桩径或边长4桩大于 16 根桩基中的桩:(1)最外边的桩1/3桩径或边长(2)中间桩1/3桩径或边长注: H 为施工现场地面标高与桩顶设计标高的距离。4) 为便于控制送桩深度,应在沉桩范围 60 m外设置两个以上水准控制点。2. 桩的验收:因本工程预应力管桩由构件厂提供,每批桩进场必须提供桩合格证,23原材料质保书和复检报告, 桩身标明生产日期, 我方材料员进行现场验收。、 粘皮和麻面:局部粘皮和麻面累计面积不大于桩总外表面
24、积的 0.5%; 粘皮和麻面的深度不大于 10 且应修补。2、局部磕损 : 深度不大于 10, 每处面积不大于50cm, 且应修补。、内外表面露筋:不允许。、表面裂缝:不得出现环向或纵向裂缝,但龟裂及水纹不在此限。、桩端面平整度:管桩端面的砼及主筋墩头不得高出端板平面。、桩套箍凹陷:凹陷深度不大于10 mm。、内表面砼坍落:不允许。、接头及桩套箍与桩身结合处,不允许有空洞和蜂窝。管桩尺寸允许偏差:表 3.序号偏差项目名称允许偏差值 (mm)1桩长 (L)+0.7%L-0.5%L2端部倾斜0.5%D(D为管桩外径 )3外径 (D)+5-44壁厚 (T)正偏差不限 ,-45保护层厚度+10-56桩
25、身弯曲度L/10003. 桩的吊运和堆放1) 桩在运输堆放时的支点位置距离桩两端均为 0.207L (L 为管桩的长度)。2) 桩起吊时,将钓钩挂于管桩的端部位置、 绳索与桩身水平面所交夹角应大于 45°。243) 管桩达到设计强度的 100%方可运输。4) 堆放场地必须平整、坚实, 堆放层数不得超过二层,桩进场后根据施工机台的工作区域,按工程施工进度分批进场并送至机台近前。0.207L0.586L0.207LPHC 搁桩示意图PHC 堆桩示意图4. 桩的焊接1)电焊条用 J422/E4303 型,有质保单。2)预埋件表面应保持清洁。3 )上下两节桩之间因施工误差而出现的间隙用厚薄适
26、当加工成契型的铁片填实焊牢。4 )焊接时采用对称施焊,减少焊接变形,焊缝连续饱满,重视作业时的天气,做好防风防雨工作,接桩作业要求在短时间内完成,焊接时选定适当的焊接电流、焊接电压及焊接速度,焊接后至少停歇1 分钟后方可沉桩。5. 沉桩施工1) 桩身混凝土强度与龄期达到要求后,方可沉桩。252) 桩帽与桩周围的间隙为 510mm。3) 桩插入土层时垂直度偏差不得超过 0.5%。4) 当遇到贯入度剧变、桩身突然发生倾斜、移位或有严重回弹、 桩顶或桩身出现严重裂缝、破碎等情况时,暂停沉桩,请示监理并分析原因,采取相应措施。5) 桩顶标高允许偏差控制在± 50mm范围内,桩位偏差不得超过规
27、范要求。6) 送桩时送桩杆的中心线与桩的中心线应重合,送桩杆的标记应清晰、准确。7) 送桩完毕后立即回填送桩孔。6. 停沉桩标准:沉桩以标高控制为主,贯入度为第二停止沉桩标准,遇到下列情况应立即停止施工,研究采取措施后才能继续施工:桩身砼出现严重裂缝或破碎;桩身突然发生倾斜、下沉、较大幅度位移;沉桩阻力剧变;其它异常情况7. 竣工验收 : 在基坑开挖垫层浇筑好后由总包单位组织进行, 我方实测桩的位移及桩顶标高,编制桩位竣工图,提交竣工资料。1) 基坑开挖注意事项:建议基坑开挖时围护结构要有足够的强度与刚度,以避免侧向土压力作用造成桩基位移。2) 注意挖土顺序与流向,以避免土体不均匀卸荷造成桩基
28、位移。建议机械挖至桩顶 20cm时,采用人工清理,以避免挖掘机挖斗碰撞桩头。26第十二章施工周边环境保护措施及噪声的防范及处理场地浅层地基土为饱和的高压缩性粘性土,土体渗透系数小, 在沉桩过程中及沉桩后,会产生较高的超孔隙水压,使沉桩区一定范围内的地表及深层土体发生水平和垂直位移,给邻近的建筑物造成损害。本场地南侧苍工路下管线距边桩32 米,故桩基工程施工对附近的构筑物影响不大,采用如下施工保护措施:1合理按排沉桩顺序,原则上宜背离保护对象由近向远施工。先施工靠苍工路一侧的桩,再由外向内施工。2、在打桩场地设置监测点,可随时根据监测成果调整打桩的速率和流向,圆满完成桩基工程的施工。对于打桩施工
29、噪声,我公司拟采用如下防范措施:1、优先采用噪声影响小、性能好的DD-32 型导杆柴油锤施工;2、作业时间为 6:0020:00 ,避开居民的休息时间施工;3、承担由躁声扰民的协调工作。27第十三章保证工程进度措施一、加强生产计划与调度措施负责生产的项目经理在开工前编制出详细的日、周施工作业计划,额定出日、周应完成的实物工作量指标,并分解落实到桩机与班组。作业计划应明晰、准确、符合工程实际情况。每日、每周及时检查计划执行情况,如计划执行不佳,及时分析原因提出切实可行的补救措施,逐日补回。生产进度要抓关键,全面统筹,协调好各工种相互配合,对可能影响施工进度的不利因素(如临时停电、机械故障),要有
30、事前对策准备,保证生产的连续性。二、保证物资供应措施后勤部门及时组织进料,保证施工顺利进行。根据日完成工作量编制桩及电焊条的需要量。现场有专人负责与材料供应部门联系,保证桩等及时供应。动力维修保养部门要加强对机械设备运行态势进行监护管理,使机械设备在施工过程中自始至终处于良好运转状态。三、加强人员管理、调动施工人员积极性措施按作业班组的生产计划与质量标准与文明施工等主要指标,拟定按日、周、月进行考核的制度,严格执行奖罚条例,使生产进度、质量、安全与工资挂钩,以更好的加强生产第一线人员的责任心和积极性,确保工程按合同工期及时或提前完成。28第十四章安全生产及文明施工措施为了加强施工中的安全管理,
31、确保施工过程中的人身和财产安全、机械设备的安全使用、材料物资的安全保护、施工用电的安全保护、危险作业区的监控,应制定并落实必要的安全管理措施和必须的安全技术措施。要求每个施工人员自觉遵守相关制度和规定,安全管理人员应加强安全措施落实状况的监督检查,确保工程安全顺利地完成。一、 安全管理制度1、安全责任制度根据谁生产谁就负责安全的原则,针对工程特点和工地的实际情况,确定本工地的项目经理为第一安全责任人,并对施工安全总负责。项目技术负责人,负责安全技术措施的编制,配合工地专职安全员实施安全技术交底和三级安全技术教育。建立施工员对负责分管施工范围内的安全生产负责,贯彻落实各项安全技术措施。工地设专职
32、安全管理员,负责安全管理和监督检查。根据上述职责建立工地形成职责分明的安全监控管理网络。形成上至项目经理、下至作业班长的工地安全生产组织体系。29项目施工安全管理网络图项目经理项目工程师安 全 员各作业点安全责任人施工员、机班长、操机工、电工、焊工、起重工、其他现场人员施设设电吊防个工备备气装护人生结操安卸设防活构作装运施护2、安全教育制度(1) 安全教育贯穿施工生产全过程, 覆盖施工现场所有人员, 确保未经安全生产教育的人员不得上岗作业。(2) 开展安全生产宣传教育,严格遵守各项安全生产法律、法规和有关规章制度,文明施工制度。新工人必须接受三级安全教育及岗位安全技30术操作规程教育。(3)
33、特种作业人员必须保证持证上岗。除进行一般安全知识教育外,重点是本工种安全知识、安全技术教育。(4) 节假日前后,上岗前,事故后,工作对象发生改变时,应进行针对性教育。3. 安全设施验收挂牌制度施工机械设备是根据施工组织设计和施工特定条件配备的。为了保证设备符合施工安全规定的要求,必须由公司工程部会同项目部对施工设备的各点连接、旋转部份、横纵向移动、电箱接地、接零及保护装置等等,进行试车复查,验收合格挂牌后方可投入使用。4. 安全检查制度施工过程中,应把定期例行安全检查和不定期的专业安全检查结合起来进行。每星期一次。检查内容为工地的安全意识、安全制度、安全措施三个方面。不定期的检查由公司组织实施
34、。二、安全技术措施1. 施工现场要张贴悬挂醒目的安全宣传标语、标牌。2. 电焊工、吊车工、安全员、电工特殊工种持证上岗,杜绝无证操作。3. 开工前由项目经理组织安全工作大检查,验收合格方可开工。4. 配电箱的电线进出不混乱,电缆绝缘好,无老化、破损和漏电,各种电器控制须设漏电保护装置。5. 电箱应有门、锁、色标和统一编号。6. 电箱内开关器必须完整无损,接线正确。各类接触装置灵敏可靠,绝缘31良好无积灰、杂物、箱体不得歪斜。7. 电箱安装高度和绝缘材料等均应符合规定。8. 电箱内应设置漏电保护器,选用合理的额定电动作电流进行分级配合。9. 配电箱应设总熔丝、分熔丝、分开关。动力和照明分别设置。
35、10. 配电箱的开关电器应与配电箱或开关项对应配合,作分路设置,以确保专路专控;总开关电器与分路开关电器的额定值、动作整定值相适应。熔丝应和用电设备实际负荷向匹配。11. 金属外壳电箱应作接地或接零保护。12. 开关箱与用电设备实行一机一闸保险。213. 接地体可用角钢、 圆钢或钢管,但不得用螺纹钢, 其截面不小于 48mm,一组两根接地体之间间距不小于2.5m,入土深度不小于2m,接地电阻应符合规定。14. 橡皮线中黑色或绿 / 黄双色线作为接地线。与电器设施连接的接地或接2零线截面最小不能低于2.5mm 多股芯线;手持式用电设备应采用不小于21.5mm的多股铜芯线。15. 总箱,分配电箱必
36、须有重复接地。16. 电器线路及靠电运转的施工机械修理须断电进行,并挂警示牌。17. 进入施工现场须戴安全帽,系好帽带,上塔须系好安全带。18. 经常检查各种传动、升降、电器、机械系统以及吊臂、吊绳、吊钩等关键部位的安全性、牢固性,发现隐患及时消除。19. 吊装区域和危险作业场所,无关人员严禁入内。20. 焊工作业应自觉遵守“十不烧”和相关操作规程,动火作业时应保证32安全距离。明火作业要有动火操作证,现场应有动火监护人。动火完毕及时切断电源、气源,清理动火现场。21. 电焊机有可靠的防雨措施。一、二次线接线处应有齐全的防护罩,二次线应使用线鼻子。有良好的接地或接零保护。配线不得乱拉乱搭,焊把
37、绝缘良好。22. 宿舍、工棚内不准乱按乱拉电线、不准用电炉、煤油炉、电炒锅等烧蒸食物,不准用大功率照明灯取暖或烘烤衣服 。三、文明保证措施1、场容场貌1.1 工地实行围墙封闭施工。1.2 工地上设置具有企业特色的标志及文明宣传标语。1.3 工地的作业、库房、堆场、生活、办公、道路等功能区域分布合理有序,场容场貌整洁文明,配合服从建设方和总承包的施工指挥,接受监理单位的质量监督,工程完工后,对场地进行清理打扫。1.4 设置醒目安全标志。1.5 设置“五牌二图”施工标志。1.6 工地做到场地平整,无污水,道路畅通。2、工地卫生2.1 做好场地环境卫生工作,进入施工场地的材料、机具及辅助设备要堆放整
38、齐。332.2 现场设专人随时清除施工垃圾和障碍物,及时排除雨水、积水、保持现场干爽清洁。2.3 宿舍等整齐清洁。2.4 食堂达到卫生要求。3、文明建设3.1 机台施工人员要统一着工作服、安全帽。3.2 加强工地治安综合治理,做到目标管理制度落实,责任到人,治安规范,措施有力,人员进场后向总承包单位提供三证复印件,申报办理有关手续,服从总包方管理。3.3 施工期间与地区合作,开展共建文明活动,降低施工噪音,努力做到施工不扰民。3.4 健全防火安全措施,建立义务消防员制度,施工现场配备灭火器材。4、现场文明施工标化管理网络图。项目经理技术负责安全员吊打材电生桩料工活车机机管后修组组理工勤34第十五章冬雨季节施工措施(一) 冬季施工1、根据桩基工程的进度计划,材料部门提前组织采购供暖设备等材料进场。2、做好工地临时供水管道的保温工作。3、做好气温记录,与气象部门保持联系,及时了解天气情况,防止寒流袭击。4、钢板负温焊接,采用电弧焊接方法。当环境温度低于200C 时不得施焊。5、雪地或施工现
温馨提示
- 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
- 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
- 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
- 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
- 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
- 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
- 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。
最新文档
- 《肺细胞病理学》课件
- 《用图表展示数据》课件
- 广东省汕尾市海丰县2023-2024学年八年级上学期期末考试数学试卷
- 《胃造瘘护理》课件
- 养老院老人健康监测人员激励制度
- 拆除太阳能热水器的协议书(2篇)
- 2024年塔吊租赁合同及施工安全协议3篇
- 2025年郑州货车从业资格考试题库
- 2025年黑河货运从业资格证考试
- 《HELLP综合征与HUS》课件
- GB/T 6403.3-2008滚花
- GB/T 36195-2018畜禽粪便无害化处理技术规范
- GB/T 19504-2008地理标志产品贺兰山东麓葡萄酒
- GB/T 1934.2-2009木材湿胀性测定方法
- GB/T 19068.2-2017小型风力发电机组第2部分:试验方法
