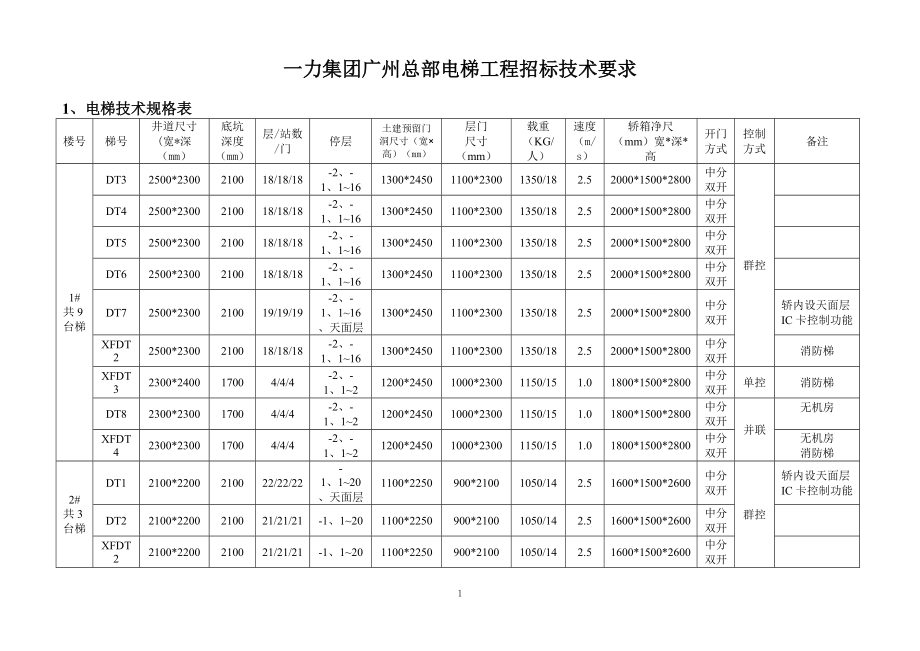

1、 一力集团广州总部电梯工程招标技术要求1、 电梯技术规格表楼号梯号井道尺寸(宽*深(mm)底坑深度(mm)层/站数/门停层土建预留门洞尺寸(宽×高)(mm)层门尺寸(mm)载重(KG/人)速度(m/s)轿箱净尺(mm)宽*深*高开门方式控制方式备注1#共9台梯DT32500*2300210018/18/18-2、-1、1161300*24501100*23001350/182.52000*1500*2800中分双开群控DT42500*2300210018/18/18-2、-1、1161300*24501100*23001350/182.52000*1500*2800中分双开DT525

2、00*2300210018/18/18-2、-1、1161300*24501100*23001350/182.52000*1500*2800中分双开DT62500*2300210018/18/18-2、-1、1161300*24501100*23001350/182.52000*1500*2800中分双开DT72500*2300210019/19/19-2、-1、116、天面层1300*24501100*23001350/182.52000*1500*2800中分双开轿内设天面层IC卡控制功能XFDT22500*2300210018/18/18-2、-1、1161300*24501100*23

3、001350/182.52000*1500*2800中分双开消防梯XFDT32300*240017004/4/4-2、-1、121200*24501000*23001150/151.01800*1500*2800中分双开单控消防梯DT82300*230017004/4/4-2、-1、121200*24501000*23001150/151.01800*1500*2800中分双开并联无机房XFDT42300*230017004/4/4-2、-1、121200*24501000*23001150/151.01800*1500*2800中分双开无机房消防梯2#共3台梯DT12100*22002100

4、22/22/22-1、120、天面层1100*2250900*21001050/142.51600*1500*2600中分双开群控轿内设天面层IC卡控制功能DT22100*2200210021/21/21-1、1201100*2250900*21001050/142.51600*1500*2600中分双开XFDT22100*2200210021/21/21-1、1201100*2250900*21001050/142.51600*1500*2600中分双开22 2、 工程界面划分 属于投标人负责内容包括不限于: 1、电梯设备供货(含所有配件)、运输和二次搬运、成品保护、安装(含安装脚手架及楼层

5、安全防护维护)、井道内永久性照明、井道内安装配件(含牛腿)、调试、五方通话主机及分机、电梯内其他所有设施(如排气扇、专用空调、照明等)、设备接地施工、井道脚手架及安全防护(含施工时井道安全网、层门洞口围护)等措施费,备件备品等。2、土建井道施工期间尺寸复核,结构尺寸调整使用的垫片,机房内承重梁结构洞口回补,曳引绳孔洞防水(小反坎)及防噪声措施。3、完成电梯的专项验收并取得合格证(含2年年检费用,试运行期及两年正式运行期间所需专用工具、备品备件和消耗件的运输、安装(更换)的全部费用;专用安装、运行、维护用的实验设备费),验收费用包含于投标报价中。4、预留与安防系统(监控)、消防中心等的接口,安防

6、接口采用数字信号,其中消防员开关电梯迫降首层功能由电梯公司完成,火警时消防中心远程控制手动控制迫降由投标人协助消防单位完成。5、移交甲方前的成品保护、施工及调试电费、调试电缆。6、与其他相关专业的配合;(监控、装修、消防等)。 7、配合甲方合理的垂直运输要求及配合甲方销售看楼的要求,有必要时,提供电梯司机(费用由甲方支付)。8、质量保修期内因电梯质量问题造成对乘客或第三方的人身意外伤害的赔偿费用。9、技术文件费(包括提供样本、软件、技术规格说明书、安装图和操作及维修手册等相关资料、深化图纸设计费、提交并制作竣工图);招标人负责内容: 1、完成电梯井道土建结构,根据电梯公司提供的土建图完成圈梁,

7、机房预留洞口,曳引机梁洞口、层门洞口缝隙回补,机房排气、照明、护栏、防火门。2、有电梯机房的,招标人电力电缆线引至电梯机房电源配电箱(详见电气图),配电箱至电梯控制箱(电梯公司提供)的电缆及桥架(线槽)由投标人负责。无机房电梯及扶梯电源由招标人配至电梯控制箱甩头1.5米,电缆接入断路器由投标人负责。3、 预埋吊钩(含吊沟梁施工)。4、 预留孔洞及坑底缓冲基座(含对重基座)施工。5、 井道底坑及电梯机房内接地扁钢预留,接地接入由电梯公司负责。6、 五方通话线路敷设:采用总线制,其中一方由中控室敷设至电梯机房控制箱的线路,此由甲方指定单位施工,接入电梯控制箱由电梯公司实施;其余的四方线路敷设由电梯

8、公司完成,调试由电梯公司负责。7、 厅门门缝的回填及底坑缓冲器水泥基座、机房内承重梁结构洞门回补、主机底座混凝土灌注,由土建单位回补。3、 交货地点及成品保护要求交货地点: 施工现场甲方指定地点 供方应根据需方要求,在上述交货地点需方指定的场地卸货,否则,需方有权拒收设备。1、为了保证设备在长途运输和装卸过程中的安全,产品包装应符合国家或专业(部)标准规定,并满足长途运输和粗暴装卸的要求。由于包装不善导致设备锈蚀、失缺或损坏、变形,由乙方承担一切责任;2、每一包装箱内必须附有装箱清单;3、乙方应在每件包装箱上,明显地标注下列标记:收货人:电梯安装公司收货,甲方、监理方监督验收。产品名称;合同号

9、;品目号和箱号;到达站或到货地点:现场甲方指定点;外形尺寸(长×宽×高),以厘米计;毛重、净重(公斤);LOGO(企业标志): 4、不包装的金属结构件应将唛头标签系牢在结构件上; 5、乙方应根据设备特点,在包装箱上标明“小心轻放”、“请勿倒置”、“防潮”等字样和吊装标记。6、堆放场地和堆放要求(1)堆放场地地基须平整、洁净、干燥、牢固、排水及通风条件良好、无污染、交通运输方便。(2)如堆放场地分为露天场,所有箱子需要架空,且必要时用帆布或塑料布遮盖。费用含在本次招标内。(3) 须根据电梯的梯号,有计划分开堆放,堆放须平直、整齐、下垫枕木或木枋,并设有醒目的标志。(2)应做好

10、对电梯各种配件的防腐、防霉、防污染、防锈蚀等防护措施,叠高堆放的预制品须加设支撑,以防倾覆。四、电梯基本技术要求 投标方提供的电梯,其全部技术性能均须达到中华人民共和国有关电梯制造与安装的国家标准的要求,或买方认可有关国际标准的要求。投标方提供的设备均应符合招标时已颁布的中国国家标准的有关条款(包括GB7588-2003电梯制造与安装安全规范、GB10058-1997电梯技术条件、GB10059-1997电梯试验方法等)。设备的电气装置、仪器仪表应符合IEC标准电梯制造厂家必须通过ISO-9000系列质量体系认证。总体要求1技术参数各尺寸(井道、基坑、顶层、提升等)、层站数、机房形式以相关图纸

11、为准。2电源动力电源:三相五线制,交流380伏50赫兹照明电源:单相交流220伏50赫兹3开门方式中分双开4控制系统交流变频调压调速微机控制(VVVF);驱动方式变频调压调速。扶梯:高传动效率的斜齿减速机,节能30%5操作系统全集选控制系统;N-1#楼客梯为单控,所有货梯为单控,办公楼及会展楼为群控。扶梯:钥匙开关操作,可反转6曳引机标配,要求:曳引机的机械传动效率90%;7门机标配制作标准GB7588-2003;GB16899(扶梯制造与安装安全规范)8设备包装应有生产厂名、原产地、商标、品种、规格、等级、数量、体积、重量、放置方向、防潮要求、出厂批号、有关说明、采用标准的编号等。此为最低要

12、求,投标人需满足且不限于以下,投标人的标配功能另附单列说明。如下列功能要求中,有功能是投标人选配项的,请注明。电梯功能要求:电梯功能序号功能名称功能定义1全集选控制运行电梯厅外召唤带有上下两个按钮,可以响应向上的指令,也可以响应向下的指令。电梯将优先响应顺向的外召信号,全部应答完毕之后,电梯将自动应答相反方向的召唤。2厅和轿厢呼梯按钮按下按钮,按钮将出现光环显示该呼梯已登记;按下开门、关门按钮,可以打开电梯门或关闭电梯门,并且按住此按钮可以保持门的打开状态,并且具备呼叫按钮纠错功能。3驻停功能当启动于大堂的此开关后,电梯不再响应任何厅门呼梯,而是响应完轿厢呼梯后,自动返回到指定楼层,停梯。4轿

13、内运行方向指示在轿厢内用箭头表示电梯的运行方向。5层站运行方向指示在层站用箭头表示电梯的运行方向。6超载不启动当轿厢负荷超过额定值时,轿厢内的蜂鸣器发出声音指示灯点亮,电梯停在该层,开门。7超载报警超过电梯载重量,轿厢蜂鸣器发出断续鸣响声,并且轿厢操作盘显示“超载”,同时阻止轿厢的关门动作。8满载不停梯(直驶)当轿厢满载后,将自动超过层站召唤而不作应答,以保持其最大的运行效率。9自动再平层当电梯在门区内、在平层区外时,电梯自动平层,高低层梯均设。10自动返回基站当轿厢在设定的时间内无轿厢、厅门呼梯信号时,电梯将自动返回基站。11电梯门红外防夹保护(光幕保护,光幕线束大于150束)如果电梯门因有

14、障碍物而不能关闭,电梯门会重复地打开和关闭直至障碍物被除掉为止。12强制关门一定时间以上处于开门状态,自动关门,以防止运行效率降低。13超速保护超速时保护功能启动14电源缺相故障检测当主电源电源断相或出现相位故障,电梯将停止运行。15电机过热保护当电动机温度超过一特定值后,电梯将立即停止运行,以保护电器原件。16开关门时间可调可调整开关门的时间,提高运行效率。(开关门时间设定)17电梯加速度、减速度、噪音请厂家提供不同速度的电梯加速度、减速度、噪音企业标准数据18轿厢警铃当乘客按轿厢操作盘上的报警按钮时,轿厢顶部的警铃响起同时,电梯机房及控制中心的对讲响铃示警。19五方通话轿厢与机房、控制中心

15、、轿顶、底坑等之间的对讲装置。按动轿厢操作盘上的对讲按钮,实现五方通话。20照明、风扇开关控制(自动)在规定的时间内无呼梯信号轿厢内照明、风扇开关自动关闭。21照明 、风扇、开关控制(手动)轿厢风扇及照明由轿厢操纵盘厢内的开关手动控制。22轿顶检修操作启动位于轿厢操纵盘箱内的此开关,就可使轿厢顶上的一个装置来控制电梯低速运行,便于维护。23轿厢停电应急照明当正常的照明电源中断时,将自动点亮轿内应急照明。(应急时间不少于一小时)24司机操作功能可通过轿厢操纵盘内的专用开关选择自动操作或有司机操作。25故障低速自救功能当电梯在层与层之间发生故障而未能自动排除,电梯自动检测出并判明不影响运行安全时,

16、电梯则可以低速进行自救运行,并在最近服务层自动平层停止,门打开以防止关人事故的发生。26停车在非门区报警当停电或电梯因故障停在非门区时,机房控制柜内的蜂鸣器发出报警声,以示电梯尚未到达门区,不能开门。电梯到达门区后,报警声自动停止。27恶作剧信号登记取消功能防止捣乱功能28微平层运行平层精度正负3-5MM29位置异常时层高再测定功能位置异常紧急处理功能30起动补偿安全要求,标配31超速保护安全要求,标配32电机空转保护安全要求,标配33预留视频电缆集中监控功能(指留接口给轿厢视频监控)34消防员专用功能满足紧急迫降要求(1层)35轿内误指令取消功能轿箱内可取消误操作功能36轿内报站钟功能到站报

17、钟提示37停电自动平层功能停电时,能通过备用电源自动平层,备用电源由电梯公司提供38空调功能所有梯加装电梯专用空调。39智能群管理控制功能按电梯技术规格表要求设置智能群控制功能40并联运行功能按电梯技术规格表要求设置并联运行功能41报站灯候梯区提醒电梯到站其他要求:噪声:电梯大厅、轿箱等要求不超过35db,运转噪音不超过50db。梯轿厢及门厅部件要求:序号部件梯号要求图例(图片仅共参考)备注1召唤箱1#楼所有梯首层、天面层为镜面玫瑰金不锈钢、带液显,其它层为镜面不锈钢、带液显。2#楼所有梯镜面不锈钢、带液显。2轿箱吊顶1#楼所有梯标配二次装修2#楼所有梯带造型的镜面不锈钢,光源采用暖光。3门套

18、、层门1#楼所有梯首层、天面层为拉丝玫瑰金不锈钢,其它层为镜面不锈钢。2#楼所有梯镜面不锈钢4地坎1#楼所有梯304发纹不锈钢2#楼所有梯304发纹不锈钢5轿箱内液晶显示器1#楼所有梯标配,材质、色泽与轿箱能搭配合适。约15寸2#楼所有梯标配,材质、色泽与轿箱能搭配合适。约12寸6轿箱内壁1#楼所有梯前壁镜面不锈钢,其它部位标配。二次精装2#楼所有梯镜面不锈钢镜面不锈钢+木纹贴膜或木质防火板。成品加厂家保护外框。7操纵箱1#楼所有梯镜面不锈钢、带液显,感应按键搭配合理。一体化2#楼所有梯镜面不锈钢、带液显,感应按键搭配合理。一体化8轿箱地板1#楼所有梯标配预留高度供二次精装铺石材2#楼所有梯标

19、配预留高度供二次精装铺石材9报站灯1#楼所有梯镜面不锈钢2#楼所有梯镜面不锈钢注:投标时须附产品图册,上述部件等型号及样式,以备招标方不满意时修改,并提供轿箱内效果图。其中1#楼所有电梯预留300KG装修重量;2号楼所有梯预留150KG装修重量。五、提示:1. 供货清单中需详细标注出产品名称、型号、品牌、数量、产地(标明城市)等信息。2. 投标人必须以所投设备的技术规格应答,简单对“满足”、“符合”、“达到”或照搬买方要求的应答,视为“不接受”招标文件要求。投标人必须认真仔细阅读图纸,核对全部参数和尺寸,如有疑问请及时与招标人联系。3. 投标人投标时的电梯的配置、功能设置,与招标文件要求不一致

20、的,须知偏离表中详细载明。4. 电梯供货时须提供的文件:(1) 电梯公司出具的整机产品合格证(原件);(2) 装箱清单(复印件,原件备查);(3) 需提供重要部件的品牌、型号、原产地(标明城市)。(4) 进口设备需提供部件内各种组件的明细清单,并注明原产地。 (5) 重要安全件的型式试验报告。5.招标人保留到制造厂现场考察、监造的权利,中标人应无条件配合。六、电梯质量、安装、调试及验收1、安装、调试、交验由电梯的制造商依照特殊设备安装监督条例进行。2、投标设备的制造、安装与验收必须符合国家标准GB75882003电梯制造与安装安全规范、GB1006093电梯安装验收规范中的有关规定。中标人应确

21、保通过安全监督部门检测合格,发给准用证等,一切费用由中标人承担。3、设备的交货验收: 1)供方应在本合同规定的交货时间前15天,以书面形式发送发货确认函给需方,通知准确的发货日期、到货时间、设备型号规格、数量以及设备接收与保管的要求,需方须在收到发货确认函后5天内给予书面答复,经需方书面确认同意后,供方方可发货; 2)供方负责安排运输及现场装卸,并承担费用。供方应办妥设备进入工地并交付需方验收合格以前的一切保险事宜,以保证设备安全到达工地现场; 3)设备到货时,包装必须完好无缺; 4)货到交货地点后 3 天之内,供方需在发包方的管理、统筹、组织及协调下召集有关各方到现场进行验收,清点设备箱数及

22、箱内设备情况,核实质保文件(七大件进口梯或全进口梯在交货时提供进口部件的原产地证明原件、原厂提供的设备整梯合格证原件、进口部件装箱单原件、商检证原件、海关报关单复印件、设备合格证、设备说明书等相关材料;合资梯提供设备合格证、设备说明书等相关资料)。参与交货验收的单位在设备清单上共同签字,并填写交货验收证明,此证明为供方交货的凭证,也是供方申请付款的必要依据;任何一方经供方书面催告仍未到场验收视为接受其他方的验收结果; 5)若设备与装箱数目不相符,箱内设备有丢失或损坏,或者设备的包装、品种、型号、规格、质量等不符合合同规定,需方有权拒收全部或部分设备; 6)设备到达交货地点并卸至总承包商指定的工

23、地现场、通过需方初步查验、符合约定供货数量、规格等的日期视为设备的交货日期,否则需方有权拒绝接收,供方负责重新供货,且交货日期不予顺延; 7)供方设备通过交货验收并不排除供方对设备质量应承担的责任; 8)交货后的保管责任由供方继续承担,确保设备符合交货标准,且未经需方书面同意,不得撤离工地现场。供方直至供方或委托的下属单位安装验收合格移交给需方为止,此前设备毁损、灭失或丢失的风险由供方承担。9)设备安装完成,如在试运行期及两年正式运行期间发现五方通话不兼容,产生严重的杂音、串联或者无法连通的问题,投标单位需无条件更改为无线对讲。4、试验和校验: (1)运行速度和运行加速度、减速度试验。(2)运

24、行平稳性(振动加速度)测试三个方向振动幅值。(3)噪声测试(轿厢、自动门机构等)。(4)平层准确测试。(5)曳引机的静载、满载、超载试验。(6)控制系统,信息系统性能测试。(7)电气设备的检查和电流、功率的测试。(8)各种安全保护设施的检测:限速器动作性能;缓冲器动作性能;厅门、轿门等机电联锁性能;安全钳检查和安全钳机械件及开关动作性能;终端限位开关性能;不同电路的绝缘性能;锁紧装置电气安全装置因故中途停电,轿厢慢速移动的措施;制动系统;报警装置,通讯装置;招标人所在地有关监督检验部门要求的其它检测。5、 安装须服从总包单位施工进度安排,接受管理。6、 施工验收方式 1)设备安装调试验收时,供

25、方、监理单位、总承包商、物业管理公司同时到场,验收合格后各方在验收记录上签字认可,方视为完成验收。2)政府部门需要进行安装验收检查的,以政府部门出具的验收合格证明为付款条件之一。七、提供的技术资料中标人应向招标人提供技术资料,其费用已包括在投标价格之内。1、电梯安装土建图;(含井道尺寸、圈梁的布置及做法、注明需要预留的基座及孔洞的做法)2、电气设备及系统原理图;3、电气设备及系统安装线路图;4、构件、机械安装图;5、安装手册;6、操作手册;7、维修保养手册;8、制造、安装标准和技术规范;9、安装和验收报告(包括验收数据资料);10、零部件目录和易损零件制造图;11、计算机技术资料(包括程序编制

26、资料)。12、中标人需无条件提供电梯相关的一切技术资料(包括运行、安装、调试、检修的电梯密码),否则由此造成的损失,由中标人承担。13、根据当地档案馆的要求,项目竣工后,电梯竣工资料必须进馆验收,施工的全过程资料必须一式三份,包括电梯施工方案、开箱检查记录、按规范要求的电梯检验批、分项、分部资料、运行调试记录、安装记录、技术文件、验收文件、合格证等资料。八、提供的特殊工具中标人应向招标人提供安装、维修所需的特殊专用工具及其清单,必要的备件备品,其费用应包括在投标价格之内。九、维保期维保期为两年,自安全监督部门发证之日起二十四个月内连续运转正常良好。质保期内定期对电梯的正常维护保养,费用包含在本

27、次投标报价内。十、备品备件1、中标人应在投标文件中提供按出厂标准供应的备品备件清单,(含备品备件优惠报价表)。2、中标人应在投标文件中提供电梯质保期后三年内所需的备品备件清单。十一、产品制造监督中标人要对招标人监督电梯的制造工艺、材料、材质、调试等提供便利。十二、人员培训 中标人负责免费对招标人操作和维修人员进行培训到培训合格,培训后的操作和维修人员应能熟练操作设备,了解设备结构、工作原理,并能排除一般故障。十三、维修服务1、中标人必须在接到报修电话后4小时内,应到达现场维修,迅速恢复电梯的正常运行。维修、保养服务人员必须持有质量技术监督部门颁发的资格证书,且单位持证人员不少于10人(投标时提

28、供单位盖章复印件证明)。如安装单位未能及时进场维修,甲方可委派其他单位维修,所发生费用由中安装单位承担。2、中标人必须提供智能化维保服务,具有遥监系统功能,能时时自动接受诊断电梯故障,并由客服中心就近安排维保人员上门服务,不依靠单纯的使用方电话通知模式。十四、电梯施工安装及其它要求1、合同签订后三个工作日内,中标人立即安排人到现场复核井道尺寸,根据现场实际尺寸布置圈梁、土建结构预埋件(含井道牛腿)、孔洞预留等相关资料(包括电子版)提供给招标人。中标人根据招标土建图纸进行电梯安装图纸设计(设计不计费)。并书面确认土建井道长宽尺寸、顶层高度、基坑深度,并在土建施工期间跟进土建尺寸,如有偏差,必须于

29、结构浇筑砼前书面向招标人提供,由招标人负责安排总包单位进行修改。若投标人未能及时跟进复核即生产电梯,造成电梯无法安装,由投标人自行解决问题,责任由投标人承担。2、调试用电及电缆由中标人自行负责。 3、 全部电梯必须有如下防护措施:在轿箱内装饰完成后,先在装饰面满贴一层3mm厚的塑料泡沫板,然后在泡沫板外面封装一层厚度不小于5mm厚的夹板,作为在工程后期和装修期间使用电梯运载材料时的保护措施;4、在甲方使用完毕后,提前一天通知安装单位,安装单位接到通知后两天内派员到场拆除防护措施。5、所有其它专业在电梯轿箱内的开孔(洞)(如摄像机、读卡器、转换开关等)由专业提要求,由电梯安装单位完成开孔(洞)工

30、作并保证质量。6、设备的安装调试、试运行和验收取证:应派遣有经验和能力的安装工人及工程师负责设备的安装、调试和试运行,直至买方及亳州市有关法定劳动安全机构验收合格,签署设备验收合格证书。以上过程中所发生的一切费用不论政府规定由谁支付,均由中标单位负责。验收标准应符合我国GB10060-88标准或买方认可的有关国际标准。 7、安装单位必须按国家有关规定做好机房设备接地系统。 8、必须配合轿箱及电梯前室的二次装修。 9、所有设备在安装完成并移交物业公司,由安装单位负责保护所有设备并承担相应的责任,在此之前的一切损坏由安装单位负责,且不得由此影响电梯的验收和施工配合使用。 10、所有运抵现场的材料被

31、视为甲方财产,没有甲方批准不可迁离现场。安装单位须对所有现场的材料、设备、器械等进行保护。安装单位在设备移交物业管理公司时,必须保证已安装的门套、轿箱门、召唤按钮保护膜的完整,一旦有损坏必须立即修复。 11、安装单位必须做好施工原始记录,隐蔽工程记录,汇集施工技术资料作交工文件附件移交招标方。十五、安装单位施工组织设计要求内容 目 录1、 工程概况-2、 施工组织结构和管理规定-3、 施工方案、计划和流程-4、 施工安全的保证措施-5、 工程技术及质量的保证措施-6、 对工期的保证措施-7、 文明施工措施-8、 关于产品保护措施-9、 施工阶段有关配合其它总承包商、承包商的保证措施-10、 施

32、工场地及施工用电要求-11、 需方配合电梯安装的事项和要求-12、 运输吊装搭棚计划-13、 电梯安装工艺-14、 电梯调试、验收-16、 工期要求 整体总工期120日历天(不含前期孔洞预留、土建条件验收移交及排产时间),前期孔洞预留、土建条件移交及排产时间为2017年9月30日2018年8月30日(承包方应根据现场土建条件完成情况及时书面通知甲方安排电梯排产),开时安装间为:2018年8月30日(暂定)甲方通知进场开工时间为准,竣工完成时间:2018年12月30日(暂定)。 设备生产时间以厂家生产期为参照,以甲方通知为准,通知前,电梯厂家必须现场预先复核好所有的电梯井道尺寸,否则发生的尺寸不

33、符由电梯厂家负责。电梯公司在中标后7天内提供电梯土建图,电梯功率以及电梯配电电缆大小等参数给甲方复核。特别说明:现场后期零星施工在总包拆除施工电梯后,垂直运输可能会采用已安装好的室内电梯,中标单位须配合甲方现场的合理使用要求,在甲方使用期间,除设备本身质量和因安装产生的问题之外,所发生的费用由甲方承担。十七、投标产品的制造、检验、验收标准1. 国家标准“电梯名词术语”(GB7024-2008);2. 国家标准“电梯主要参数及轿厢、井道、机房的形式与尺寸”(GB7025-1997);3. 国家标准“电梯制造与安装安全规范”(GB7588-2003);4. 国家标准“电梯技术条件”(GB/T100

34、58-2009);5. 国家标准“电梯试验方法”(GB/T10059-2009);6. 国家标准“电梯安装验收规范”(GB10060-2011);7. 国家标准“电气装置安装工程 电梯电气装置施工及验收规范”(GB50182-1993) ;8. 国家标准“电梯工程施工质量验收规范”(GB50310-2002);9. 国家标准“电梯导轨”(GB/T22562-2008);10. 国家标准“机械设备安装工程施工及验收通用规范”(GB50231-1998);11. 国家标准“电梯工程施工验收规范”(GB50310-2002);12. 2003年6月1日起执行的特种设备安全监察条例;13. 其他相关国家标准及当地的相关标准;14. 产品自身的相关标准。上述规范,如有不一致,以最高或最严的为准。十八、电梯安装资质及要求1、电梯安装公司必须具备电梯安装、维修业务二类以上的资质电梯安装单位需有安全资质证明,电梯安装公司必须从事电梯安装、维修5年以上。2、项目经理经理应具有从事电梯安装、维修管理工作3年以上的资历,有电梯安装、维修管理经验;且需要具备机电专业建造师二级以上资质。3、项目技术负责人应具有机电专业中级技术职称,并有3年以上电梯安装、维修管理经验。4、安装工人中应具有1个以上机电专业工程师。5、所有安装

温馨提示

  • 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
  • 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
  • 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
  • 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
  • 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
  • 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
  • 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。

评论

0/150

提交评论
