抛石挤淤专项施工方案1_第1页
抛石挤淤专项施工方案1_第2页
抛石挤淤专项施工方案1_第3页
抛石挤淤专项施工方案1_第4页
抛石挤淤专项施工方案1_第5页
已阅读5页,还剩6页未读 继续免费阅读

下载本文档

版权说明:本文档由用户提供并上传,收益归属内容提供方,若内容存在侵权,请进行举报或认领

文档简介

1、S207线大安区过境公路改线工程抛石挤淤专项施工方案S207线大安区过境公路改线工程(大山铺铁路物流园区 段)(K0+000 K3+78L6)抛石挤淤专项施工方案中铁八局集团有限公司S207线大安区过境公路改线工程项目部2015年4月1日目录一、编制原则及依据1二、工程概况1三、施工准备2四、材料及试验4五、主要施工方法4六、保证质量特殊处理措施5七、安全文明措施及环保措施6S207线大安区过境公路改线工程抛石挤淤专项施工方案抛石挤淤专项施工方案一、编制原则及依据1、编制依据国家交通部现行的公路工程建设施工规范、验收标准、路基施工设 计图。项目部制定的总体施工组织设计。目前项目部现有的技术力量

2、和历年的路基施工经验。2、编制原则施工总体布置体现确保质量,满足工期的原则。施工过程坚持安全第一,预防为主和保护环境的原则。遵循专业队 伍施工,机械配套的原则。二、工程概况1、工程概述S207线大安区过境公路改线工程(大山铺铁路物流园区段)(第二 次),位于自贡市大安区大山铺镇、三多寨镇。本项目路线起于大安区大山铺胜利镇世平村(起点桩号K0+000), 接大山铺铁路物流园区规划道路T形平交,自南向东北布设,路线沿狮 湾、洋芋儿坡、江老坝布设,经碾子坝、绕自东十三井折向西北方向,并沿 成自泸高速布设,在上河坝附近以涵洞型式跨越沟渠,路线再经邓家祠堂、 三角庵,在邓家坝附近以桥梁型式跨越内六铁路,

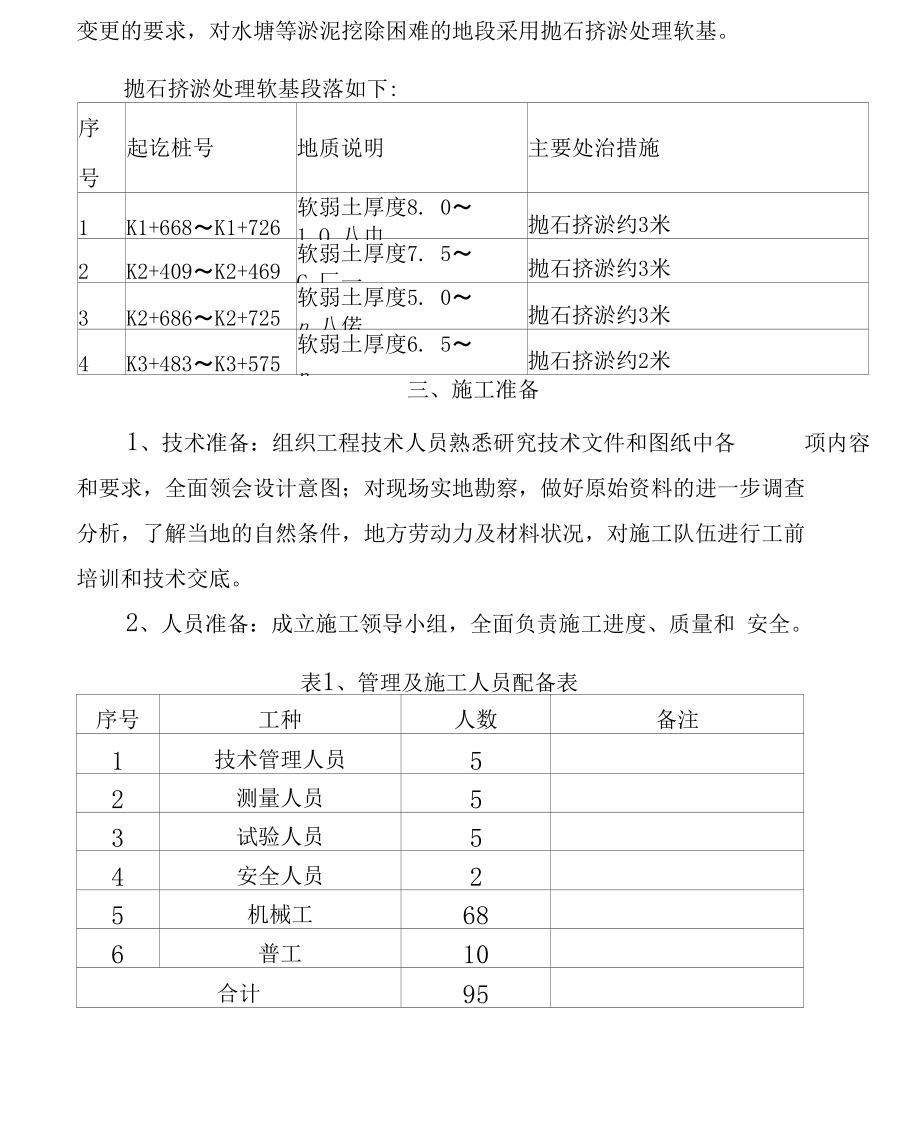

3、路线继续沿成自泸高速布 设,在同春村附近接省道206并与之T形平交。2、本工程填方路基有部分地段处于水塘地带。根据施工图设计变更的要求,对水塘等淤泥挖除困难的地段采用抛石挤淤处理软基。抛石挤淤处理软基段落如下:序号起讫桩号地质说明主要处治措施1K1+668K1+726软弱土厚度8. 01 O 八巾抛石挤淤约3米2K2+409K2+469软弱土厚度7. 5C 匚一抛石挤淤约3米3K2+686K2+725软弱土厚度5. 0n 八偌抛石挤淤约3米4K3+483K3+575软弱土厚度6. 5n抛石挤淤约2米三、施工准备1、技术准备:组织工程技术人员熟悉研究技术文件和图纸中各 项内容 和要求,全面领会设

4、计意图;对现场实地勘察,做好原始资料的进一步调查 分析,了解当地的自然条件,地方劳动力及材料状况,对施工队伍进行工前 培训和技术交底。2、人员准备:成立施工领导小组,全面负责施工进度、质量和 安全。表1、管理及施工人员配备表序号工种人数备注1技术管理人员52测量人员53试验人员54安全人员25机械工686普工10合计95-5 -3、机械准备情况见表2表2施工主要机械设备配置表序号设备名称型号单位数量新旧程度1履带式挖掘机21. 2m3h480%2装载机ZL50自33全站仪GPT-3100N自1检验合格4自动安平水准仪NAL1321检验合格5履带式推土机H32026自卸汽车15Th307振动压路

5、机YTZ2025t自24、现场准备(1)搞好施工现场三通一平、临时设施及现场消防、保安设施等 工作。(2)工程测量和工程试验工作达到开工条件,安装调试所有施工机 具。5、施工进度安排5. 1施工进度安排原则总原则:“突出重点、统筹安排、注重安全、保 证质量、确保工期”。在总工期、关键工期的要求下,合理安排施工顺序和各阶段施工进 度。组织均衡生产,确保整个施工过程的连续性,做到优质高效。6、计划开竣工日期及总工期计划开工日期2015年4月2日,计划竣工日期2015年6月20 日。四、材料及试验本工程所使用的片石全部采取外购,都必须验收合格,并检验合格 后才能用于工程,凡检验不合格的,立即清退出场

6、。用于本工程的 材料,抛填的片石粒径宜大于300mm,且小于300mm粒径含量不得超过20%,饱水抗压强度大于25Mpao五、主要施工方法1、施工工序整修便道挖沟排水机械作业抛块石挖掘机翻挖淤泥压路机配合碾压机械作业再抛块石循环作业直至碾压挤淤至路基外排水挖运淤泥至红线外弃土场,并达到设计高 度和要求等,然后采用重型压路机碾压后在其顶面铺设砂岩反滤层。2、挤出淤泥外运由于本工程抛石挤淤范围施工红线外即为未征用的农 田,因此抛石挤淤过程中形成的淤泥必须外运至红线外弃土场堆放。 由于淤泥为流塑状,无法直接挖运,因此需采取措施后方能外运至 弃土场。外运淤泥数量与抛石挤淤数量相等。3、施工技术要求3.

7、1、 抛石挤淤采用机填机抛,抛填时从路堤中部或淤泥高处向低处 开始,中部向前突进后再渐次向两侧扩展以使淤泥向两旁挤出,石料尺寸 不小于300mm。待片石露出淤泥形成一定的骨架力后,采用20T重型压路 S207线大安区过境公路改线工程抛石挤淤专项施工方案机振动碾压,使片石下沉,边下沉边抛片石,直到下沉基本稳定为止,抛石挤淤片石顶面应超出原地面或水面50CMo最后利用石渣填充片石表面之间的空隙,在基底形成稳定的骨架持力层,从而 达到路基填筑所要求的承载力。抛石挤淤路堤压实标准,根据规范以 20T以上振动压路机碾压五遍,沉降差不超过2mm为准。3.2、 采用抛石挤淤法施工的路基需要一定的沉实稳定时间

8、,在施工 时间上应尽可能靠前。3.3、 抛石挤淤完成后,采取现场随机开挖,然后量测确定抛石挤淤 深度。抛石挤淤按实收。六、保证质量特殊处理措施1、质量要求及控制要点1)块、片石大小符合要求(不小于300mm);2)采用重型车辆在抛石地段行驶,用肉眼观察,无明显扰动现 象;3)按设计要求弯沉等试验指标检测;4)铺筑反滤层必须为透水性材料,碾压完后无松软、积水、弹簧现 象。5)块石抛置后铺以小块料,用推土机找平,碾压时先轻震后重震,直 至碾压合格。2、质量通病处理1)为避免抛石碾压后松软、反弹,片石尽量选用大块石料,抛石挤出 的淤泥要及时清理,片石跑出水面后采取逐层碾压。2)为防止反滤层渗水不畅,

9、反滤层必须采用透水性较强的细集料,根据设计厚度进行铺筑。七、安全文明措施及环保措施1、安全生产措施1.1 持证上岗制度:管理人员和特殊工种操作工佩带胸牌并持证 上L-U 冈。1.2安全检查制度:建立定期检查与不定期抽查相结合的安全检查制度,消除不安全因素。1.3 教育培训制度:加强全员安全教育和技术培训考核,对领导干部和安全管理干部进行安全生产的培训,施工过程中进行经常性的安全生产 教育。1.4 定期检查:项目经理部每月组织一次安全大检查,安全监察 部每半月组织一次安全检查,施工队每旬进行一次大检查。1.5 非定期检查:按照施工准备工作安全检查,季节性的安全检 查,节假日前后安全检查,专业性安

10、全检查和专职安监人员安全检查 等进行。1. 6施工便道在穿越现场区域的高压线等电力通讯地段设置交通 标 志,大型施工机械及特种车辆通过时设有专人负责指挥。1.7工地内架设的电力及照明线路,其悬吊高度及距工作地点的水平 距离按当地电力部门的规定执行。2、环保施工组织保证措施2. 1加强对施工人员进行环保知识教育,提高全员环保、水保意识, 自觉遵守各项规章制度。在施工区和生活区设置污水处理系统,生产及生 活污水经过处理后排放。施工影响区域内的饮用水源、河流、沟渠等水 源点,设保护措施,防止施工时造成污染。一 8 一S207线大安区过境公路改线工程抛石挤淤专项施工方案2. 2废水不得污染地下水及河道,废弃的淤泥采用专用泥浆车远运处 理,不得随意排放。2. 3.各种材料、机具堆放有序,设立标牌;容易造成环境污染的材 料入库存放。2. 4所有施工机械做好检修工作,尤其是废气的排放检测,必须 符合 环保部门废气排放检测标准。不合标准的机械设备不得使用2. 5严格控制施工噪声,按有关施工噪声的规定进行操作。2. 6严格控制车辆的扬尘和撒落,按

温馨提示

  • 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
  • 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
  • 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
  • 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
  • 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
  • 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
  • 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。

评论

0/150

提交评论
