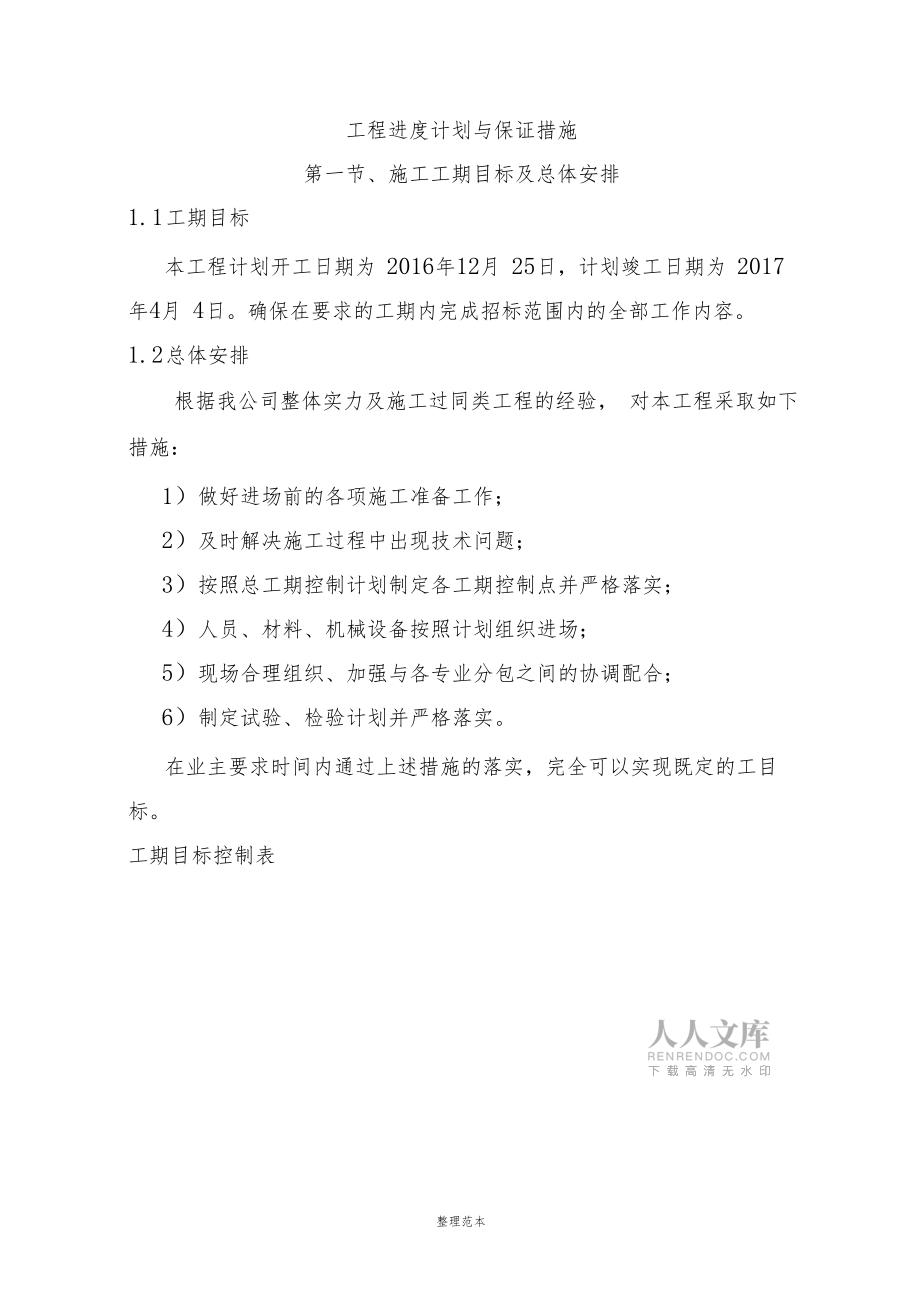

1、工程进度计划与保证措施第一节、施工工期目标及总体安排 2第二节、施工进度计划详见 (附表四) 3第三节、工期保障措施 4第四节、与业主、监理及分包的协调配合 10附表三 劳动力计划表 14附表四 施工进度计划网络图 15整理范本工程进度计划与保证措施第一节、施工工期目标及总体安排1.1 工期目标本工程计划开工日期为 2016年12月 25日,计划竣工日期为 2017 年4月 4日。确保在要求的工期内完成招标范围内的全部工作内容。1.2 总体安排根据我公司整体实力及施工过同类工程的经验, 对本工程采取如下 措施:1)做好进场前的各项施工准备工作;2)及时解决施工过程中出现技术问题;3)按照总工期
2、控制计划制定各工期控制点并严格落实;4)人员、材料、机械设备按照计划组织进场;5)现场合理组织、加强与各专业分包之间的协调配合;6)制定试验、检验计划并严格落实。在业主要求时间内通过上述措施的落实,完全可以实现既定的工目 标。工期目标控制表序号控制内容控制时间备注1现场移交、测量放线2016.12.25本控制点已充分考虑到安装 工程的配合问 题,当分项工程在控制时间点 内没完成时,采2基坑开挖2016.12.312017.1.153基础结构施工2017.1.202017.2.084机电工程2017.1.202017.2.205墙、地面工程2017.2.252017.3.206涂料油漆工程201
3、7.3.152017.3.307细部工程2017.3.152017.3.20取补救措施,不 得影响总体施 工进度计划8机电末端安装2017.3.202017.3.309清理、验收2017.4.1 2017.4.3第二节、施工进度计划详见 (附表四 )第三节、工期保障措施为了确保既定工期的实现,我公司根据以往同类工程施工经验, 按照项目法施工管理模式并结合本工程特点,本着优化施工资源配置、 优化施工现场平面布置和管理、尽一切可能为业主节约投资为中心的 管理原则综合考虑各种因素,对工期进行了客观分析,在各种措施得 当,工序安排合理,各种生产要素准备充分的前提下,确保工期的技 术组织措施如下:3.1
4、 严格计划管理全面实行网络计划控制, 根据总工期控制目标, 分解制定阶段性工 期控制点,围绕关键路线,以小节点保大节点,对工期进行动态管理, 确保阶段目标得以实现,从而保证总工期目标的顺利实现。根据施工 中出现的影响关键路线的因素,及时分析原因,找到解决办法,并即 时将网络计划进行调整,再按照调整后的计划,围绕关键路线组织实 施。严格计划的管理,解决施工中出现的各种矛盾。这样就使保证整 个工程工期有了科学手段。3.2 技术保证在项目经理部配备现场设计师, 积极和原设计单位配合, 了解设计意图, 解决施工过程中图纸表达不清或需要及时修改的具体问题。充分发挥我公 司补充详图设计能力,为工程顺利进行
5、创造条件。项目技术负责人组织现 场设计师与设计单位、总包及业主及时沟通,解决现场施工与设计之间的 问题。3.3 劳动力保证我公司选派一支最精干、实力最强 ,素质较高的专业施工的直属队伍 队伍从项目经理、工程师到各工班长技师工均是并肩协同作战近十多年的 完全一体的“精良团队”,彼此间相互了解、配合默契,施工管理上得心 应手,对进行工序质量管理和抢工期保工艺提供了最基本的条件。并通过 加强管理和控制,能够保证分部、分项工程施工一次验收通过,减少由于 质量原因造成的工期浪费;确保总工期目标的实现。3.4 成立协调小组施工期间专门成立协调小组,定人负责和业主联络,协调各专业分包之 间的配合,了解业主和
6、设计意图,力争为工程施工创造条件。因本工程在 装修阶段与各专业分包均处于交叉施工状态,如何协调好各专业分包同时 施工带来的交叉作业的关系是实现既定工期目标的首要因素。3.5 生产例会制度定期召开生产例会:进场后根据业主、总包、监理的各种会议时间,结合现场实际情况制定每周一次的项目现场生产例会制度,项目经理部召集各相关人员参加生产例会,同时每天晚上下班前召开生产碰头会,及时解决工程施工中出现的问题,同时为下步生产工作提前做好准备。3.6 引进竞争机制引进竞争机制采用经济奖罚手段,以合同为依据严格履行和约工期。对施工班组采取奖罚措施:下放施工任务单时,明确规定施工的完成时间。并且给 各班组下达分项
7、工程完成时间控制点。对拖延工期的作业人员予以 10%的工 资、奖金罚款。并且采取补救措施完成阶段目标,保证总工期控制计划不 受影响。3.7 加强成品保护建立成品保护制度,项目部安排安全员分管此项工作,同时在总包的统一协调下,配合其他专业分包单位的成品保护工作。3.8 物资供应保证项目经理部将根据工程总工期控制计划对物资、设备采购做出有效实施措施,保证物资按期供应。提出材料计划(并充分考虑其加工周期)跟踪材料供 应商对材料的采购、加工、包装、运输的每一个环节,掌握、控制材料的供应, 由公司物资部与现场材料采购员共同负责材料、设备采购任务。3.9 资金保证项目部根据工程进度计划,每月编制详细的资金
8、使用表,并依靠我公司雄厚的资金力量,保证本工程的资金需求。3.10 工程进度落后的处理措施当工程进度比预定进度落后达 5%时,本公司将自行提出应对措施在最短时间内,按落后进度赶上其方法如下:3.11 突发事件处理一)人力不足现象:1、工人怠工对策:1、调用预备班1- 1:向公司工程部申请调动其他工地劳动力1- 2:了解原因稳定工人情绪,解决需求2、调用预备班2- 1:调用其他工地劳动力2- 2:与业主检讨工程计划,在征求业主同意下重新拟定进度3、工程赶工3- 1:调用预备班3- 2:调用其他工地劳动力3-3:延长工作时间3-4:与业主检讨工程计划,重新修改工程进度 二)材料及设备供应不及 材料
9、方面现象:1、供货短缺2、进场材料品质不良遭退货3、材料失窃、意外灾害4、赶工对策:1、采购时广询货源,并随时掌握货源及货量以备紧急时可调货供应。2、材料储放安全由材料组安全管理,包括储放场地及搬运过程之安全防范。3、依供料进度所需之量加 20%安全储量以备赶工用。设备方面 现象:1、设备延迟交货2、设备运输途中损坏3、设备不符规格4、设备更改对策:1、紧急采购,并变更运送方式缩短交期。2、修改工程计划,先配合周边工程预留。3、动用公司人力机械及电脑工程师及代理商技术人员紧急抢修。安全问题现象:对策:1、人为事故,除依安全卫生作业流程处理外,调人补充。2、设备事故,依设备突发事件对策处理。3、
10、材料事故,依材料突发事件对策处理。切实执行工作计划(含施工、采购、物资、安卫计划),随时掌握状 态预先防范,并于发生时随时克服。预备班组:1、本公司依工地组织分组,选择学历相符的专业职员担任工地干部 之预备班, 并通过公司经营管理汇报与专案计划掌握动态在必要时能随时投入参与。2、本公司工程部依工地施工所需的专材,计划选择可抽调之工程编 组,机动支援工地。3、采购部门依合约材料设备规范广询可能供货的货源及数量,并建 档存查以便紧急时调货。4、工程部通过人事部协助掌握有专业技能的契约工,以便紧急时可 雇用。3.12 其它保证措施(1) 广泛运用先进施工机械设备;组织流水作业,各工种优化组合, 充分
11、发挥我公司实力,我们按照设计意图,选择优秀施工人员,使各技 工充分发挥出自己的才智,把设计意图变成美好的现实。(2) 采用科学合理的施工管理方法, 现场施工和工厂加工制作协调进 行,在保证工程质量的同时,最大限度提高工作效率,确保工期。(3) 强化项目法施工管理和项目经理负责制,设立能协调各方关系, 有权威的调度指挥机构,配备有团结协同作战经验的现场管理班子, 使用经济和行政手段约束,确保工程进度、质量等。(4) 使用网络计划进行动态控制, 根据网络计划制定阶段性目标控制 点,编制月、周计划,确保总工期控制计划的顺利实现。(5) 各专业施工人员配备充足,以保证工程进度的要求。(6) 根据总工期
12、控制计划,倒排各阶段工期,以保证总工期控制计划实施的要求。(7)施工人员提高工作效率,按计划完成各自的施工任务,实现各阶段目标,以保证本工程按总工期控制计划顺利实现。(8)现场施工管理人员及技术人员提前考虑各种因素, 随时解决施工中出现的问题,以保证施工生产顺利进行,确保工期目标的实现。第四节、与业主、监理及分包的协调配合与业主及监理的配合1)在施工过程中,严格按照经甲方及监理工程师批准的施工组织设计及 施工方案施工,接受监理工程师的验收检查,并按监理要求,予以整改。2)所有入场使用的产品、半成品、设备、材料等,均向业主及监理工程 师提交产品合格证或质保书;在使用前按规定现场见证取样,由具备资
13、质 的单位进行相关试验、检验工作,合格后用于工程施工。3)按部位或分项、 工序检验质量, 严格执行业主及监理工程师指令顺利 开展工作。对可能出现的工作意见不统一的情况,遵循“先执行业主及监 理的指导,后予以磋商统一”的原则,维护好业主及监理工程师的权威性。与设计单位的配合1)根据设计要求拟定施工方案, 包括施工可能出现的各种情况。 协助设 计单位完善施工图纸。2)向设计单位提交根据总进度计划而编制的深化设计出图计划并积极 完成深化设计工作。3)参加业主组织的施工图纸会审和技术会议, 提出存在的技术问题并提 出合理化建议。4)对施工中可能出现的设计问题, 应预先提出,并会同驻场设计师、 业 主和
14、监理协商解决。与所有分包单位的管理、配合及协调措施 在本工程施工阶段,现场施工单位较多,其中包括专业分包单位、业 主指定分包单位等。现场协调配合将是工作的重点,下面将单独阐述。与所有分包管理、配合及协调措施如下:4.1 成立生产协调小组项目部成立生产协调小组,在统一协调和领导下负责与所有分包、配 合及协调工作,解决施工过程中存在的矛盾和问题,为本工程项目的顺利 实施创造有利条件。人员组成及分工如下:组长:项目经理。全面负责对外联络和协调工作。 副组长:项目书记、项目技术负责人、项目副经理。 项目书记负责文明施工、成品保护、安全保卫、消防管理方面的协调 工作。项目技术负责人负责各专业施工单位交叉
15、施工中存在的技术、质量等 方面的协调工作。项目副经理负责生产进度、计划、安全管理等方面的协调工作。 成员:质检工程师、安全员、计划统计员、各专业工程师、材料管理 员。 小组成员根据各自的岗位职责和分工,在分管领导的安排下,与所有分包 单位对应的专业人员联络,解决具体问题。4.2 通过协调例会解决存在的问题在业主和总包的统一协调下,实行每周的生产协调例会制度和每日碰 头会制度,相关人员按时参加。每周的生产协调例会提出和解决一周内需 要协调配合的各类问题;每日碰头会提出和解决急需要协调配合的问题。4.3 采用书面会签记录协调过程对于需要与其他分包单位协调解决的问题,提倡采用书面形式提出, 并及时传
16、递给相关单位,并经会签后做好书面记录,对于重要的问题,将 解决意见和记录报总包备案。4.4 协调、配合工作的原则1)项目部按照业主的要求完成各控制节点, 为后续施工的施工单位提供 工作条件。2)对于影响装修施工进度的施工单位, 要不断催促和提醒, 以免延误总 工期控制计划。3)对于与其他施工单位相关的技术问题, 要主动去联络, 并提出合理化 建议。4)未经其他单位同意,所有施工人员不得擅自进入其正在施工的 区域,如确需要进入,应提前与其管理人员联系。5)其他施工单位未经与我项目部联系, 也不应擅自进入正在进行装修施 工的区域。6)在保护装修成品和半成品时, 也不得损坏其他施工单位的成品和半成
17、品。7)加强自身安全防护的同时, 也应爱护其他施工单位的安全防护设施。8)不擅自与其他施工单位争抢工作面,存在交叉施工时,提前向总包 和相关施工单位提出,统一协调解决。4.5 与机电、设备安装分包单位的协调配合工作装修施工与机电、 设备安装之间的配合是装修阶段配合工作的重中 之重,各施工工序的及时插入和相互协调配合是保证工程施工进度、控 制工程质量的重要环节。在本工程中,装修与机电、设备安装配合的项目非常之广,如空调 系统;弱电系统中的:建筑设备自动化系统 (BAS)、通信自动化系(CAS)、 办公自动化( OAS)、综合布线系统( GCS);如何更好的配合安装、收 口并保证设备功能良好、维修
18、方便及装修效果不出现瑕疵,是本工程的 关键。因此,制定良好的配合计划是做好配合工作的核心。我项目部将通过 总包联系业主提供设备进场清单,由总包组织编排设备进场和安装计划。 做到需要布置设备的房间,提前完工,及时封闭,便于保持良好环境和专业人员提前进入做安装准备。便于有条不紊地安排施工进度协调配合工作由总包牵头组织,各专业施工单位配合展开。装修、机电 设备安装前,由总包以书面形式将各层标高、轴线进行移交,各专业施工单 位一起对其进行复核,做好专业会签工作。我项目部在装修施工过程中及时 提供机电、设备安装所需的基准线,提醒机电、设备安装单位及时插入施工 并为安装留出合理的施工时间。机电、设备安装单位应积极配合组织穿插施 工,工序完成后及时告知我项目部可以插入下一道工序施工,并办理好工序 间的交接手续。装
温馨提示
- 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
- 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
- 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
- 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
- 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
- 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
- 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。
最新文档
- 财务风险预警与应急预案制定合同
- 城市绿地承包经营管理长期合同
- 小屁孩日记读后感(15篇)
- 信息系统监理师考生心得体会试题及答案
- 教师2025本年度思想工作总结(12篇)
- 生产部合同工人工资计算方案(完整版)
- 试题及答案互联网营销策略应用案例分析
- 农村智能农业遥感技术应用合同书
- 酒店行业客户关系管理测试题
- 破解2025年软件测试考试技巧试题及答案
- 学习解读《执业兽医和乡村兽医管理办法》课件
- 室内装饰不锈钢技术交底
- 1.3.1动量守恒定律课件(共13张PPT)
- 白黑白装饰画欣赏黑白装饰画的特点黑白装饰画的表现形式黑白装饰 bb
- DB36_T 420-2019 江西省工业企业主要产品用水定额(高清无水印-可复制)
- TCECS 850-2021 住宅厨房空气污染控制通风设计标准
- 调度指挥与统计分析课程教学设计
- GB∕T 25119-2021 轨道交通 机车车辆电子装置
- 支气管分段亚段及及支气管镜检查
- 提升机制动闸瓦间隙测控装置说明书
- 初中音乐课件童年
评论
0/150
提交评论
