施工组织设计(初级中学教学楼)_第1页
施工组织设计(初级中学教学楼)_第2页
施工组织设计(初级中学教学楼)_第3页
施工组织设计(初级中学教学楼)_第4页
施工组织设计(初级中学教学楼)_第5页
已阅读5页,还剩29页未读 继续免费阅读

下载本文档

版权说明:本文档由用户提供并上传,收益归属内容提供方,若内容存在侵权,请进行举报或认领

文档简介

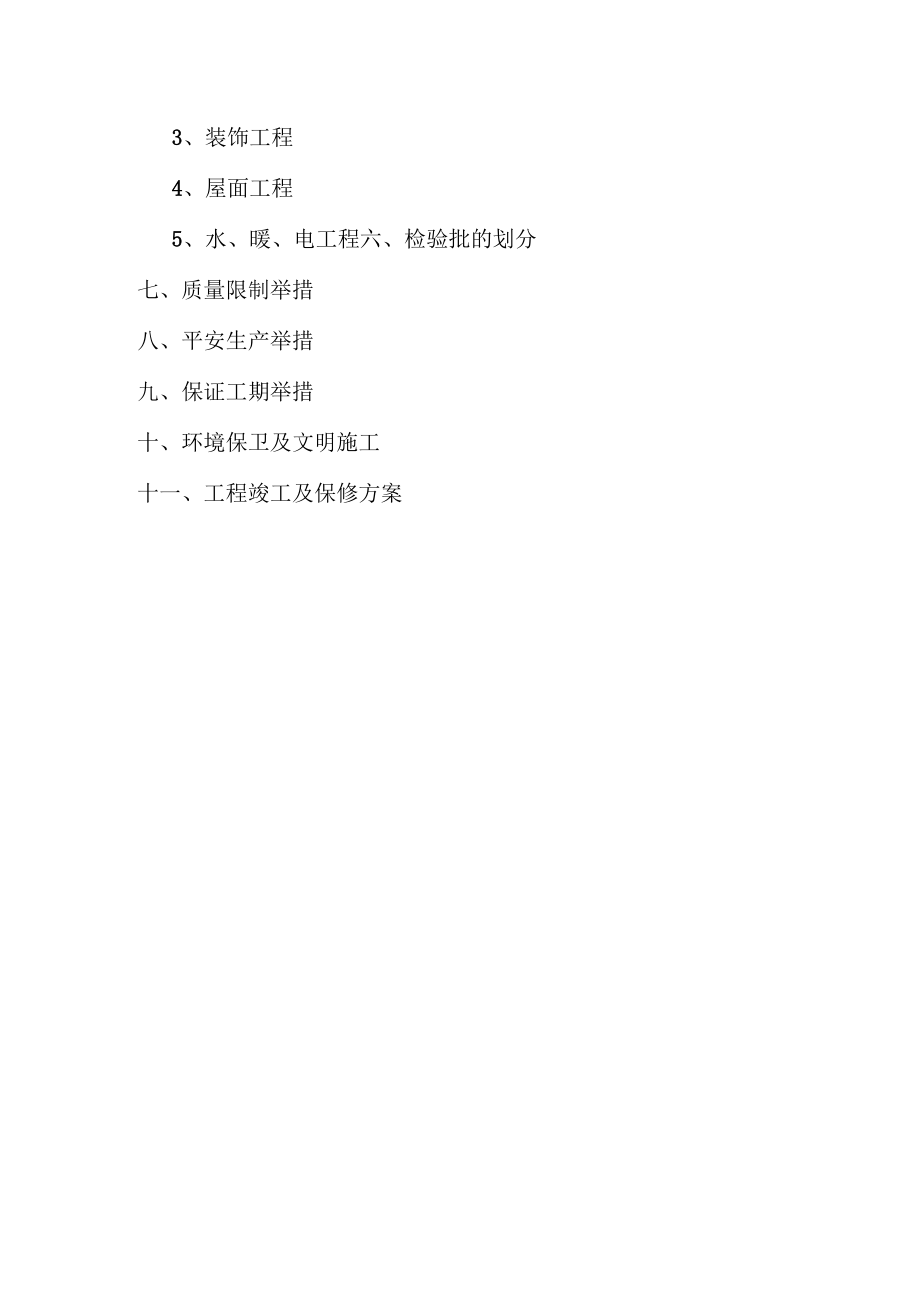

1、一、施工编制说明二、工程概况三、施工准备1、 技术准备2、 现场准备1 、施工道路及场地2 、施工现场临时用水3 、施工现场临时用电4 、协调场地外工作5 、岗位培训四、施工部署1、各职能部门及责任2、质量及施工现场治理目标3、施工现场总平面图4、施工工期及网络图5、拟主要劳动力需用量方案表6、拟主要施工机械需用量方案表五、主要分部、分项工程施工方法1、根底工程2、主体工程3、装饰工程4、屋面工程5、水、暖、电工程六、检验批的划分七、质量限制举措八、平安生产举措九、保证工期举措十、环境保卫及文明施工十一、工程竣工及保修方案一、施工编制说明本工程施工组织是以中城建北方建筑勘察设计研究院设计的元宝

2、山区教育局新建平庄初级中学教学楼工程施工图纸及招标文件为依据,结合工程特点及其他要求和条件进行编制.参考的依据主要有:1、?砌体工程施工质量验收标准(GB50202002)?2、?建筑地基工程施工质量验收标准(GB50202-2002)?3、?混凝土结构工程施工质量验收标准(GB50202002)?4、?建筑工程施工质量验收统一标准(GB50300-2002)?5、?建筑桩根底技术标准(JGJ3-2002)»6、?建筑基坑支护技术标准(JGJ120-99)»7、?建筑地面工程施工质量验收标准(GB50209-2002)?8、?建筑装饰装修工程质量验收标准(GB50210-2

3、002)?9、?屋面工程质量验收标准(GB50208-2002)?10、?地下室工程防水技术标准(GB50108-2001)»11、?建筑给排水及采暖工程施工质量验收标准(GB50242-2002)?12、?建筑电气工程施工质量验收标准(GB50303-2002)?13、?建筑施工平安检查标准(JGJ5999).14、?国家标准图集(03G1011、04G1013)»15、国家现行的施工验收标准相关规定及强制性验收标准16、国家现行相关平安生产、文明施工环境保护等文件规定17、建筑施工合同施工组织设计种资源需用量方案是依据工程特点和工程量进行配备、合理安排、组织施工的,其中

4、:(1)、主要劳动力需用量方案是根据施工进度安排编制由的主要工种劳动力需用量方案.(2)、主要施工机械需用量方案是根据施工方案和施工进度安排确定施工机械的类型、数量、进场时间,并对其汇总得由的.(3)、主要材料机构配件需用量方案是根据施工预算及进度表中各施工过程的工程量,按材料名称、规格、使用时间并考虑到各种材料消耗定额进行计算汇总得由o施工组织设计中建筑总平面中的建筑物、构筑物及其它设施、房屋的位置尺寸以教育局提供的图纸进行绘制.施工中配备的水平、垂直运输设备|;各种材料、成品、半成品、构件及仓库和堆场;为施工效劳的一切临时设置的布置;场内施工道路及场外交通的连接;临时给排水管线、供电线路及

5、防火设施的位置确实定是依据已下资料进行编制的,主要资料有:(1)、施工组织设计文件及原始资料(2)、建筑平面图(3)、一切已有的和拟建的地下、地上管道布置资料(4)、各种材料、成品、构件等的需用量方案(5)、建筑施工机械、模具、运输工具的型号、数量施工组织设计中的总进度方案乃是根据招标文件中提供的工期,根据工程实际特点、工程量以及施工方案确实定,通过施工技术规律和合理的组织关系,并以流水施工的原理进行相互搭接和统筹安排,确定整个工程有序进行.施工组织设计中的施工方法和技术举措的选择是根据工程形式和建筑特征通过对施工方法的技术先进与经济合理性的统一,施工机械的适用与多用的兼顾,尽可能充分发挥施工

6、机械的效率和利用率程度,以及我单位的技术特点,施工习惯和现有机械的可利用情况多方考虑后进行编制的.依据建设单位及设计院下发的招标文件及建筑结构、给水、排水、暖通、电器、照明灯图纸,再次施工组织设计中对以上内容作曲说明.二、工程概况本工程为中学教学楼,工程地点位于-院内,总建筑面积10361m2,建筑基底面面积2043.3m2,五层,建筑高度17.95m、最高点高度21.85m,建筑物全长118.1m、宽17m,砖混结构.根底为采用人工成孔灌注桩根底.地基持力层为砂砾层,主体内墙为涂料、外墙为面砖、窗为塑钢窗、水磨石地面、采暖为集中供热、照明、水电等齐全.本工程建筑耐久年限为50年、建筑类别:二

7、类、建筑耐火等级:二级、抗震设防烈度:七度0.15g,该工程于2021年4月29日开工、于2021年8月25日竣工一期,实际施工日期为119天,二期于2021年7月25日开工,于2021年12月30日竣工.本工程建设单位:-;施工单位:-;监理单位:-;设计单位:-;勘察单位:三施工准备1、技术准备1.1、 熟悉施工图纸.参加图纸会审1.1.1、 合同签订后,由技术部门向建设单位领取各专业图纸,有资料员负责施工图纸的收发,并建立管现台帐.1.1.2、 由工程师组织工程技术人员认真审图,做好图纸会审的前期工作,针对有关施工技术和图纸存在的疑问做好记录.1.1.3、 工程开工前,及时与业主.设计联

8、系,做好设计交底及图纸会审工作.1.2、 准备与本工程有关的规程、标准、图集.根据施工图纸,准备与本工程相关的标准,规程及相关的图集并分发给工程部相关人员.标准.规程.图集详见编制依据.1.3、 工程测量人员根据建设单位提供的水准点高程及坐标位置做好工程限制网、桩的测量定位,同时做好定位桩的闭合测量工作,并做好标识加以保护.1.4、 工程技术人员认真了解地下管网及周围环境情况,明确其具体位置和深度高度.1.5、 测量器具配备,见表序测量器具名称规格型号单位数量备注号1光学经纬仪DT202C台1工工及进入现场2水准仪DS-2台23钢卷尺50m把14塔尺5m根12.现场准备.2.1 、施工道路及场

9、地2.1.1 、做好现场三通一平,封闭围挡、进行美化装饰、做好临近道路、建筑物等平安防护工作.2.1.2 、根据临时用水、电的设计方案搞好施工现场临时用水、用电管线敷设工作;修建并硬化场地临时道路、搭设办公、生活区、生产、临时设施,搞好工程通讯工作.2.1.3、排水系统施工现场设置沉淀池并设置排水沟,雨水等通过排水沟排至沉淀池,并定期对沉淀池进行清理.2.2、 施工用电见临时用电专项施工方案2.3、 协调厂外工作,创造良好环境2.3.1、 工程部设专人联系协调有关对外工作2.3.2、 走访当地街道、居委会,并根据上级部门的有关规定,征求街道和居委会的意见,合理调整和安排现场施工方案,保证施工不

10、扰民.2.3.3、 及时与消防保卫部门、环境保护部门、当地派由所取得联系,做好现场的各种办证工作,是施工纳入法制化、合理化轨道.2.3.4、 岗位培训2.3.4.1 、积极参加市委、市建委等上级主管部门组织的各种专业技术、技能培训,做到施工治理人员上岗前的岗位培训,保证其掌握针对本工程特点的施工工艺、操作方法,考核合格前方可上岗.对工程技术人员要集中培训学习新规范、新法律、法规,对作业人员进行施工技术交底、季节性施工交底.2.3.4.2 、对劳动作业队人员进行三级平安教育,文明施工及治理宣传发动,对特殊工种集中培训,考核取证前方可上岗,对各专业队伍进行平安、质量技术交底.四、施工部署工程部治理

11、人员名单工程经理彭瑞金施工员王瑞民技术员周文举质检员马宇超平安员兰清军资料员工程组织机构工程部平安总负责人彭瑞金工程部工程部负责人彭少辉工程部技术部负责人周文举工程部质量部负责任马宇超工程部材料部负责任王树宝工程部保卫部负责人王品川4.1、 工程经理对公司负责,其余人员对工程经理负责,工程部下设五个工作部室,各部室的职能如下:4.1.1、 工程部:负责落实生产方案,完成工程量的统计,组织实施现场各阶段的平面布置、生产方案、平安文明施工及劳动力、工程质量等各种施工因素的日常治理.4.1.2、 技术部:编制和贯彻工程施工组织设计、施工方案,进行平安、质量技术交底,组织技术培训,办理工程变更洽商,聚

12、集整理工程技术资料,组织材料检验和施工试验,检查监督工程质量,调整工序矛盾,并及时解决施工由现的一切技术问题.4.1.3、 质量部:施工质量程序的治理工作,监督检查工程质量,编制、收集、整理工程施工质量评定等施工资料.4.1.4、 材料部:负责工程材料及施工材料和机械、工具的购置、运输,编制并实施材料使用方案,监督限制现场各材料的使用情况,维修、保养机械、工具等.4.2、 质量及施工现场治理目标质量目标:保证主体工程获-、获-“优质工程施工现场治理目标:保证-级“文明工地4.3、 施工现场总平面图见附图4.4、 施工工期及网络图本工程施工合同工期为119天,工期紧、任务重,在此情况下合理的组织

13、生产,安排施工是此次施工任务的重点,施工进度方案网络如下:见附图4.5、 拟投入主要劳动力需用量方案见附表单位:人按工程施工阶段投入劳动力情况工种根底主体装饰工程工程工程电气工程暖卫工程力工406075钢筋工3060木工256030混凝土工2840瓦工204040架子工123030抹灰工30塔吊司机443搅拌工444电工84151520水暖工6220电焊工3610卷扬机工11司索工111指挥工1114.6、拟投入主要施工机械需用量表机械或设型号规格数制额用于备备名称量造定施工注年功部位份率塔式起重机QTZ315QZ2511烟台山东04年02年4520根底、主体、装饰、屋面搅拌机JZC350JS

14、50025.5/台同上电焊机BXH32上海04年10/台根底、主体、装饰、震动器81.5/台根底、主体、钢筋切断机14/台根底、主体、钢筋调直机JG4/4-1413/台根底、主体、钢筋假设曲机JG4013/台根底、主体、兀盘锯13根底、主体、五、主要分部、分项工程施工方法1、根底工程工艺流程:砌桩头桩成孔钎探触探扩大头验槽-桩混凝土-地沟施工-地梁找平层-地梁钢筋地梁模板地梁混凝土根底石专及防潮层施工回填土根底验收根据设计要求,本工根底为钢筋混凝土人工成孔灌注桩根底.在本工程根底的施工过程中做好护壁支护方案,以保证施工的平安,具施工过程如下:5.1.1、 开挖前完成场地三通一平,地上、地下的电

15、缆、管线等障碍物等均已经排除完毕,各项临时设施等准备就绪.5.1.2、 熟悉施工图纸及场地的地下土质、人文地质资料,做到心中有数.5.1.3、 根据根底平面图,设置桩位轴线、定位点、限制点,桩孔用砖砌好,测定标高,放线完成后,申请有关部门验线.5.1.4、 人工挖孔桩的施工,人工挖孔桩开挖前,应有选择的先开挖两个实验桩,分析土质、水文等情况是否与地勘报告相符.然后再进行全面桩孔的开挖,技术人员要随时观察孔壁的情况做好平安防护工作,发现土质异常,及时报告并做好护壁.挖土用胶皮斗上下进行运输,胶皮斗和吊装索具的平安性要在使用前进行平安可靠的检查和试验,保证施工的平安,开挖桩孔从上而下,先挖中间局部

16、的土方,然后扩及周边,有效的限制开挖深度和截面尺寸.开挖时对有必要作护壁的桩孔要分段进行开挖,分段深度以0.91.2米为宜,挖孔人员上下应使用专用爬梯,不得攀登孔壁上下.挖土至设计要求后应进行钎探工作,钎探工具的选择:直径48mm旱管作为探杆,直径25mm0钢作为探尖焊接而成、20磅锤、自由落距50cm,使用钎探机,每100mmi己录一次锤击数作为验槽的依据,钎探工作要直上直下的进行,拔由探杆时应使用较链或塔吊拔由,不得人工边晃动边拔由.钎探中如有异常及时通知勘查及设计单位进行查验,基础开挖的同时根据设计进行钢筋制作、桩钢筋笼的绑扎等.根底开挖完后经五方验收、质量监督站抽验合格后,开始浇筑根底

17、混凝土,按标准要求桩顶标高要适当的超过设计标高,以保证剔除浮浆后,桩顶标高符合设计要求.按标准要求留置混凝土试块,必须注意直径大于1米的桩必须留置一组标准养护试块.5.1.5根底回填回填前办好隐检手续,混凝土强度到达规定的要求,经有关人员检查合格前方可回填.回填土料必须符合设计及标准要求,回填土应分层夯实,铺土厚度为200250mm回填干密度试验应分层随时取样进行试验,取样必须符合有关规定.2、主体工程工艺流程:弹线砌石专支模绑筋浇筑混凝土1.1.1 、砌砖工程1.1.1.1、 、砌砖前应先校核轴线.1.1.1.2、 砖应提前12天浇水润湿.1.1.1.3、 砌时必须使用皮数杆,马牙槎五退五进

18、,先退后进,最下皮砖打成坡角.1.1.1.4、 砌时要进行排砖搭底,灰缝要横平竖直,砂浆饱满,粘灰率不小于80%1.1.1.5、 拉结筋要按设计要求进行设置.1.1.2 钢筋工程1.1.2.1、 、梁内钢筋采用单面搭接焊接接头、柱钢筋采用电渣压力焊接接头构造柱采用搭接.钢筋的焊接、焊条、焊剂必须有合格证,接头及焊缝应按?建筑钢结构焊接规程?TG81-2002执行.焊件必须有试焊件、抽样件,并经见证取样,由专人送检.1.1.2.2、 钢筋工程的施工严格根据现行的标准进行,钢筋工程中,从原材料成品加工、钢筋焊结和钢筋的绑扎与安装等各个环节均应严把质量检验关,做到见证取样送检,坚持上道工序不验收,下

19、道工序不施工的施工原那么,保证施工质量.1.1.2.3、 钢筋的检查、检验与存放:采购钢筋时应选择质量可靠的钢筋生产厂家的产品,钢筋进场必须有由厂合格证和试验报告,进场后作外观检查是否符合要求.如果在加工过程中发现脆断、焊接不良等现象时,应根据国家现行标准对该批钢筋进行化学成份检验和其他专项检验.钢筋进场的时候,应按批进行检查和验收,每进场一批钢筋,都应按规定进行抽检,做到见证取样送检,经检验合格的钢筋才能使用到工程上.钢筋应分类存放,下部加300mnW的支架支离地面,每一品种的钢筋上插有标牌,标牌的内容包括钢筋的规格、型号及生产厂家.1.1.2.4、 钢筋的制作:根据施工图纸要求对钢筋进行制

20、作.在钢筋的制作过程中不允许由现脆断等质量现象,钢筋下料的时候,其长度必须准确,其允许偏差限制在6mm以内,断口不得有马蹄形和弯折等现象,钢筋进行弯曲制作时,应保证制作形状正确,平面上没有翘曲不平现象;末端弯钩的内净空直径不小于钢筋直径的2.5倍,对二级钢筋的弯钩和弯折不能重复操作不能将成型的弯钩或弯折在弯回来.钢筋制作的允许偏差应符合标准要求,分段制作好的钢筋设置标签、标明使用部位和尺寸以及钢筋的规格、型号、数量,分类存放.1.1.2.5、 钢筋的安装:1.1.2.5.1 、主筋绑扎:套柱子箍筋,按图纸要求的间距,计算好每根柱子箍筋的数量,特别注意箍筋加密区的设置,现将箍筋套在下层柱子的插筋

21、上,然后立柱子的钢筋柱子竖向钢筋接头采用电渣压力焊接头连接构造柱采用搭接,根据标准要求同一断面接头面积不得大于50%第一步接头距离楼地面大于500mm且大于H/6o画箍筋间距线,按已画好的箍筋位置线,将已套好箍筋上移,由下往上绑扎箍筋与主筋要垂直,箍筋转角处、交点均要绑扎,箍筋的弯钩叠合处应沿柱子竖向钢筋交错布置,并绑扎牢固.柱子上下两端加密,加密区长度及加密区内箍筋间距应符合图纸及施工标准要求.如果设计中有拉筋,拉筋应钩住主筋.柱子钢筋保护层厚度应符合标准要求,垫块应绑扎在柱子主筋外皮上,使用塑料垫块,间距一般为1000mm以保证主筋保护层厚度准确.1.1.2.5.2 、梁筋绑扎:在梁的底模

22、上画由箍筋间距线,摆放箍筋,先穿主梁的下部纵向受力钢筋及弯起钢筋,将箍筋按已画好的间距逐个分开;穿次梁的下部纵向受力钢筋及弯起钢筋,并套好箍筋;放主次梁的架力筋;隔一定距离将架力筋与主筋绑扎牢固;调整箍筋间距使间距符合设计要求,绑扎架力筋,在绑扎主筋,主次同时配合进行.次梁上纵向钢筋应放在主梁上部纵向钢筋之上,为了保证次梁钢筋的保护层厚度和板钢筋的位置,可将主梁底面标高降低一个次梁上部主筋直径的距离.箍筋在叠合处的弯钩在梁中应交错布置,箍筋弯钩采用135度,平直局部的长度为10倍的钢筋直径,两端第一个箍筋应设置在距离柱子边缘50mm&,梁与柱子交接处箍筋应加密,其间距与加密区长度均要符

23、合设计要求.梁柱节点处,由于梁钢筋穿在柱主筋的内侧,导致梁钢筋保护层加大,应采用渐变箍筋,渐变长度一般为600mm以保证箍筋与梁钢筋紧密绑扎到位.在主次梁受力筋下均应垫垫块,保证保护层的厚度.受力筋为双排时,可用短钢筋头垫在两层钢筋之间,钢筋排距应符合设计及标准的要求.梁的受力钢筋直径大于22mm勺时候,采用焊接接头单面搭接焊,接头位置要相互错开.圈梁钢筋采用搭接,搭接处箍筋加密.1.1.2.5.3 、板筋绑扎:清理模板上的杂物,用墨斗在模板上弹好主筋、分布筋的间距线.按弹好的间距线,先摆放受力钢筋、后摆放分布钢筋.预埋件、电线管、预留孔等及时配合安装.在现浇板中有板带梁的时候,应先绑扎梁钢筋

24、,在摆放板钢筋.绑扎钢筋顺序一般采用顺扣或八字扣,双向板相交点必须全部绑扎.双层钢筋两层钢筋之间必须加钢筋马镣,以保证上部钢筋的位置.负弯矩钢筋每个交点均要绑扎.在钢筋下面垫钢筋马镣通长,问距500mm钢筋马镣采用直径14和直径10钢筋焊接而成.钢筋马镣的高度=板厚-保护层厚度,马镣形式如下:钢筋安装完成后,应依据施工图纸和标准进行检查.重点检查钢筋的规格、型号、直径、根数、间距是否正确;钢筋接头的位置及搭接长度,混凝土的保护层厚度使用塑料垫块,钢筋绑扎有无松动变形现象;钢筋位置的允许偏差工程是否符合要求.通过验收后进行混凝土浇筑,并及时做好隐蔽工程验收记录.1.1.3 、模板工程1.1.3.

25、1、 柱模板采用18mmi多层板正反面涂刷隔离剂拼制方柱定型组合模板,背楞采用80X80方木,方木需经压刨找平方正前方可使用.安装时,柱底清理干净后立柱模,根据限制线找准模板的位置,调整垂直度,利用可调支撑及钢丝斜撑将柱模固定,模板拼装前必须逐块修整板面、边框、去除混凝土残渣、泥浆,并涂刷脱模剂.柱模板拆除后随时清理,维修后放于平整的场地上,下部垫80*80米木方,分类码放整洁.1.1.3.2、 梁模板框梁模板采用18厚多层板、钢管、丝杠、木方组成组成的支撑系统,木方为100*100松木方,主楞间距1200、次楞间距400o两侧模采用对拉螺栓穿塑料管套管固定,对拉螺栓可周转使用.1.1.3.3

26、、 板模施工按设计对号入座,模板制作、运输、安装、撤除设专人负责,并建立混凝土拆模申请制度.梁板支模后用空压机或吸尘器及人工清理干净.板模支完后应用水准仪抄平校核.1.1.3.4、 模板撤除混凝土强度限制:柱模撤除混凝土强度达1.2;梁、板模撤除混凝土强度达75%悬挑梁、板模撤除混凝土强度必须达100%撤除时必须隔层撤除,施工层下严禁撤除支撑.强度限制方法:由同条件试块强度确定.1.1.4 混凝土工程在混凝土浇筑前,对模板及其支架、钢筋的绑扎、预埋件及预留洞的设置必须进行详细检查,并做好记录,并检查验收符合要求前方可浇筑混凝土.浇筑前,对模板内的杂物和钢筋上的油污清理干净,并检查钢筋保护层垫块

27、是否有移位、松动的,模板应浇水润湿,但不得有积水.混凝土振捣时,应从底部开始,不过振、不漏振,浇筑层的厚度已振捣器作用局部长度的1.25倍为宜,应快插慢拔,插点要均匀排列、逐点移动、顺序进行,每一振点的振捣延续时间应使混凝土外表呈现浮浆和不再沉淀.梁、柱钢筋节点钢筋较密时,选用小直径的振捣棒振捣.混凝土上外表应平整,在施工前应在柱筋上抄水平限制线,有板厚专用置子配合施工,搓平时要分两遍成活,粗平后,掌握后混凝土的凝结时间,进行二次抹压.成活后要及时用塑料布覆盖.浇筑混凝土应连续进行,当必须间歇时,其间歇时间宜缩短,不应超过水泥的初凝时间,并在混凝土初凝前,将混凝土浇筑完毕.如特殊原因必须留施工

28、缝,施工缝应留在次梁跨中1/3处,施工缝再次浇筑混凝土前,应清理干净,浇筑前铺50厚同标号的水泥砂浆.混凝土浇筑完毕后要及时进行养护,一般应在混凝土浇筑完12小时内加以覆盖和浇水,使混凝土在规定的时间内保持足够的湿润状态,养护时间不得少于7天,养护初期,水泥水化作用进行较快,需水也较多,浇水次数要多;气温高时,也应增加浇水次数.5.3、 装饰装修工程5.3.1 准备阶段由于本工程工期紧张,装饰装修工程需在主体工程二层完工后分段施工,安装与平安防护设施方面的交叉,部分防护设施可能阻碍装修工程的正常进行,在保证平安的情况下,可临时撤除,施工完成后马上恢复,严禁私自撤除必要的防护设施,以保证结构施工

29、平安的原那么.5.3.2 主要局部工程施工顺序:在室内,原那么上按先上后下,先内后外的施工顺序,每道工序完成后,必须经过专业人员按验收标准严格检查验收后,才能转到下一道工序施工.在施工中每层每个房间都要提供标高线一般为500线,已供土建、装饰等专业共同使用,方便施工.5.3.3 协调装修与水电安装之间交叉施工的治理举措:装修与水、暖、电之间的交叉施工较多,交叉工作面大,内容复杂,如处理不当将由现相互制约、相互破坏的不利局面,土建与水点的交叉问题必须得到重点解决,解决的原那么为:5.3.3.1、 、在技术准备阶段就把土建、安装的协调图绘制好,如卫生间、屋面等协调图,各专业根据该图安排施工,不得打

30、乱施工顺序抢先施工,造成双重破坏,留下质量隐患.每个分项工程的协调图不仅应包括水、暖、电等安装专业,还包括土建有关工作、协调图绘制好后,应按期严格执行.5.3.3.2、 、做好总进度方案表,水电安装应根据方案合理进行穿插作业,要在统一的协调指挥下进行施工.5.3.3.3、 、明确责任,划分利益关系,建立固定的协调制度.5.3.3.4、 、一切从大局由发,土建和水、暖、电安装个专业要尽可能为对方创造施工条件,并执意保护对方成品和半成品.5.3.3.5、 、内外装修的交叉施工:内外装修期间二者存在交叉点,但总体原那么为:先外后内,内装修要为外装修提供条件和工作面.5.3.3.6、 、为预防混凝土面

31、抹灰空豉,采用界面剂和素水泥浆涂刷,楼梯间墙面采用水泥砂浆.5.3.4 、楼地面工程:本工程为水磨石地面,基层清理干净后,用压力水冲洗干净,不同的楼地面材料作的面层,分接缝设置应合理,施工前均应先在楼地面上弹线.穿越楼地面的立管加套管,套管应露由地面30cm,用水泥砂浆或细石混凝土牢固封堵.如地面有管线,应用细石混凝土事先固定.5.3.5 、水磨石地面施工5.3.5.1、 、楼地面基层清理,浇水润湿.涂浆均匀无积水,按规定数量及位置做好冲筋.然后用1:4水泥砂浆根据冲筋厚度找平,检查好平整度及坡向,浇水养护24小时,5.3.5.2、 根据房间实际情况排活,弹限制线,粘玻璃条或铜条,房间内分格应

32、尽量对称.大面积施工前,应首先进行样板间施工,待验收合格前方可进行大面积施工.5.3.5.4、 从最内侧开始,纵横排好两行砖,找好规矩,以此作限制点,从里向外退着铺,要求砖要跟线.5.3.5.5、 铺贴前将面砖浇水润湿,待外表水分晒干确定砖内部有一定的含水率的情况下再铺贴,铺贴时将缝内多于砂浆扫除,砖面捣实,要求缝隙均匀、顺直、砖面平整.5.3.5.6、 铺贴完成后,应及时洒水养护,竣工前用白水泥勾缝,清扫干净.5.3.5.7、 为预防踢脚砖空豉,在粘贴前用界面剂加素水泥浆涂刷,扫毛后在粘贴.5.3.6 外墙装饰:应先进行外墙保温层的施工,采用苯板保温,此保温层在施工的时候的胶为特制胶,与苯板

33、粘结密实后,在进行下道工序的施工.外墙涂料在涂刷前,基层应枯燥,含水率不得大于8%基层腻子应坚实,粘结牢固,无流坠、皱皮现象.5.3.7 内墙装饰抹灰前基层清理干净,洒水润湿,所有生石灰必须提前熟化,室内柱面和门窗洞口的阳角应用1:2水泥砂浆作暗护角,高度不小于2米,每侧宽度不小于50,抹灰层在凝结前应预防快干、水冲、撞击和受冻,各层间粘结牢固,无空豉脱皮现象,外表应平整、洁净,孔洞、沟槽、线盒周围的抹灰外表应整洁,管道后面的抹灰平整,阴阳角方正,允许偏差工程符合要求.室内涂料的基层腻子应平整、牢固、无粉化、裂缝,涂饰均匀,无起皮掉粉、透底现象,无刷纹、流坠现象,卫生间必须使用耐水腻子.5.3

34、.8 门窗工程:门窗的品种、规格、尺寸、开启方向、连接方式及填嵌密封处理必须符合设计要求,塑料内衬增强型钢的壁厚必须符合标准要求,进场门窗应具备产品合格证和三项性能检验报告,特种门及附件的生产许可文件.门窗安装必须牢固,固定的位置及数量符合标准要求,门窗扇开启灵活,关闭严密,无倒翘现象,安装允许偏差工程符合标准要求.5.4、 屋面工程本工程屋面防水为三级防水,防水材料为高聚物改性沥青卷材,材料进场时严把质量关,卷材必须有由厂合格证,并经检测中央检测合格前方可使用.5.4.5 陶粒混凝土层铺设铺设陶粒混凝土前,根据图纸要求拉线我由2%勺泛水,再根据所拉的线铺设,最薄处30mm施工顺序从一端开始,

35、推向另一端进行,要振捣密实,将外表压平.5.4.6 排气孔设置保温层要设排气道,排气道根据4m*4m设置,排气管要设在结构层上,保温层内打孔以利于排气.5.4.7 找平层施工屋面保温层施工完成,进行隐蔽验收后,进行找平层施工.将基层清理干净,将突生基层的硬块剔平扫干净.找平层施工前,应将基层洒水润湿,但不可浇水太多,以基层完全湿润外表无明水为准,以保证与基层结合牢固根据坡度线找坡贴灰饼,顺排水方向冲筋,按排气道位置设置分格缝.沟边、拐角、管根、要在大面积施工前做好,同时必须满足排水要求.大面积抹灰根据所冲筋铺设砂浆,用木抹子抹平随冲筋括平,检查平整度.在砂浆初凝前,用铁抹子压两遍,找平压实.找

36、平层要进行养护,养护期不小于7天,待基层枯燥后进行卷材施工.5.4.8 卷材防水施工将基层清理干净,检查含水率,限制在8减下,方法:将1米见方的卷材置于找平层上,静置3-4小时,无水印,可认为到达要求.屋面坡度为3%卷材平行于屋脊方向铺贴先做好阴角、下水口附加层处理,再大面积施工,同时上层卷材与下层卷材接缝要错开,卷材防水施工由专业队伍施工.5.4.9 量检查屋面工程每个分项施工完成后,要及时办理隐蔽工程验收手续,未经验收的分项工程不得进行下一道工序施工分项,工程验收后要进行交接检查,并明确相互间的成品保护要求,防水每道工序施工完成后,有质量检查人员验收合格后,方可进行下一道防水施工.5.4.

37、10 成品保护已铺好的保温层上、抹好的找平层上、铺好的卷材防水层上不得直接行走小车,如果运输需要应垫脚手板.小车支腿用麻布包扎,预防刮破铺贴好的卷材.通气孔采取临时保护遮挡,预防堵塞和进入杂物.5.5、 水、暧、电工程5.5.5 暖卫工程暖卫工程包括:给水系统、排水系统、消防系统、卫生器具安装、采暖系统等.现场应安排好适当的工作场地、工作棚和机具,机具应在施工人员进厂之后、施工之前运入现场,按施工平面图的布置定位如电焊机、砂轮切割机、台钻等应分开设置,相互间隔留由操作空间.5.5.1.1、 、给水系统施工前认真熟悉图纸,根据施工方案决定的施工方法,配合图纸会审等相关内容做好准备工作.施工顺序:

38、按本工程所需的各种原材料、构配件的要求进行采购,原材料、构配件等应由合格证、检验证、准用证等质量证实文件,保证原材料的质量可靠.管材管件进厂检验板孔定位安装就位预埋穿墙板钢套管支架弹线定标高-栽支架-主管配管.5.5.1.2、 、排水系统安装管材、管件进厂检验-一板孔定位-一支、吊架弹线定为-一栽设支吊架-支管配管-主横管配管主管配管由户管配管灌水试验、通水、通球试验.各系统的施工安装依据设计要求及施工标准的规定,新材料、新工艺、新技术依据标准要求及使用说明,严格做好个阶段验收,层层把关,保证工程质量.(1)、管材、管件要同一厂家供货,严防两厂供货造成颜色不一致,配合间隙粘结性能不良等缺陷.(

39、2)、管材存放应符合要求,管材切割应采用专用工具,缓慢切割.(3)、管道与设备及其它器具接头处应使用专用配件.作业条件:(1)、设备层内排水管道的敷设应在设备层内模板撤除清理后进行.(2)、楼层内排水管道的安装应与结构施工隔开一至二层,且管道穿越结构单位的孔洞已经预留完毕.管道的安装:(1)、室内排水管道采用硬聚乙烯塑料管.(2)、管道安装适应要求安装支架、吊架,并按设计要求调整好管道的坡度.管道安装完毕后应按要求进行闭水试验和通水、通球试验.5.5.2 电气工程5.5.2.1、 管路敷设分项工程施工方法及质量要求5.5.2.1.1 、首先要求在配合结构预埋中,施工人员必须认真熟悉图纸,严格按

40、设计要求的管路规格、型号及敷设方式进行施工.5.5.2.1.2 、根据设计图纸要求及相应的变更施工,配合土建如消防、设备层、楼梯间等处的暗管敷设.5.5.2.1.3 、关于管路的连接、防腐、弯曲半径、弯扁度、跨接地线、保护层、固定盒位置、标高、管口处理等要求祥见技术交底.在施工中看护,保证管路畅通,及时做好自检、互检、引检工作,并及时报监理,保证施工符合实际和标准要求.5.5.2.1.4 、管内及金属线槽内配线工程作业条件:管内及金属线槽配线应在配管工程或线槽安装工程配合土建结构施工完毕后进行.在穿线前应将管内及线槽内积水和杂物清理干净.5.5.2.1.4.1 、根据施工标准要求,相线、零线及

41、保护地线颜色应加以区分相线黄、绿、红色零线淡蓝色保护地线黄绿相间线穿线完毕后,应对线路作绝缘摇测,照明线路绝缘电阻值不小于0.5兆欧5.5.2.1.4.2 、接地电阻测试:防雷接地测试点在距离地面0.5米设置测试卡或箱,待所有防雷装置安装完毕,做接地电阻测试,并填写隐蔽纪录.5.5.2.1.4.3 、配电箱、柜的安装本工程配电箱包括明箱和暗箱,根据设计要求加工订货.暗装配电箱根据预留洞尺寸,找好标高、水平度、竖直度、并将箱体用砂浆填实.配电箱、柜进场时,设备应有名牌,并注明厂家名称,附备件齐全,设备开箱检验由甲方及供货方共同进行,并做好检查记录.配电箱安装工艺流程设备进厂检验弹线定位-固定配电

42、箱盘面组装-箱体固定绝缘摇测.5.5.2.1.4.4 灯具、开关、插座安装灯具安装前,应对灯具进行外观检查,完好无损的灯具方可使用.根据灯具的安装场所,检查灯具是否符合要求,灯内配线是否符合设计及工艺标准,检查标志灯的批示方向是否正确,应急灯是否可靠灵敏,3公斤以上的灯具需埋吊钩或螺栓,预埋件必须牢固可靠.走廊的吊顶低于2.4米处,灯具金属外壳应做好接地处理.灯具安装牢固、端正、位置正确.开关插座规格、型号符合设计要求,产品应有合格证,所有开关的切断位置一致,电器灯具的相线应经开关限制,单相插座应左零右火,三孔或三相插座接地保护均在上方,翘板开关距地面1.4米,距门口为15-20厘米,开关不得放在门后,成排安装的开关、插座高度应一致,上下差不大于2毫米,统一室内安装的插座上下差不应大于5毫米.作业条件:灯具、开关、插座的规格、质量符合要求,土建装修工程根本完成后进行.工艺流程:灯具、开关、插座的检验-组装-安装接线-通电试运行.5.5.2.2、 电器安装分项质量标准5.5.2.2.1 、管路敷设分项质量标准材质

温馨提示

  • 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
  • 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
  • 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
  • 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
  • 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
  • 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
  • 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。

评论

0/150

提交评论
