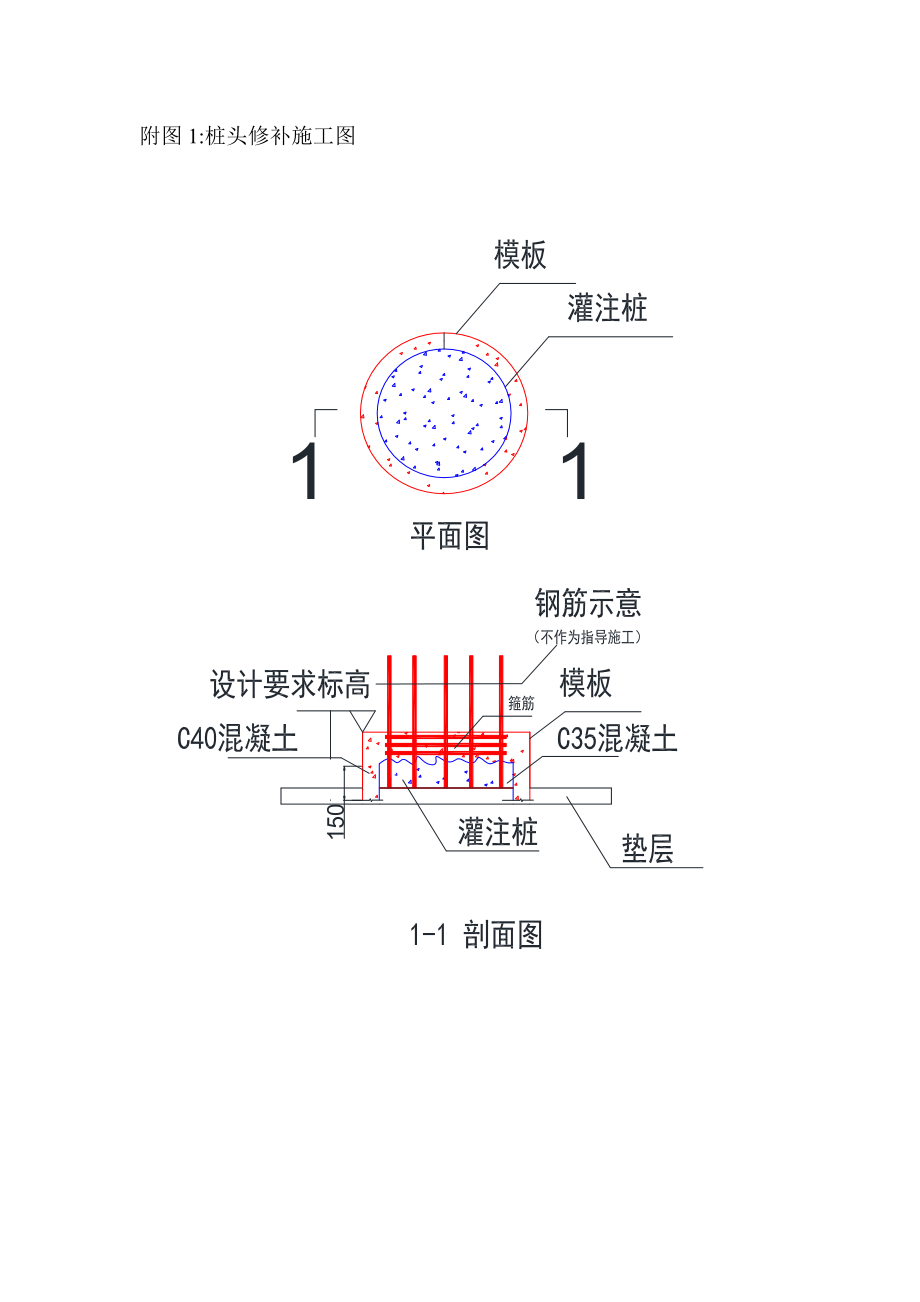

1、桩头补桩施工方案因工人破桩时桩顶标高控制不符合设计要求,京发置业有限公司委托我司对桩头进行修补。1、 工程概况本工程采用钻孔灌注桩的桩径分别为:800mm、600mm、400mm;混凝土等级为C35。2、 作业条件1、模板内杂物清理干净;2、模板标高符合设计要求。3、 操作工艺1、 对达不到标高及破损的桩头应凿平;桩身凿毛,表面高差不宜大于正负5毫米;清理干净;2、 补桩位置需加箍筋(型号同原桩;第一支箍筋距设计桩顶标高往下30mm;往下每隔50mm设置一道箍筋); 3、直径大于桩径100mm的定型钢板支模(斜坡处采用木模板); 4、模板的底标高应低于超凿桩顶现标高以下不小于150mm;5、模

2、板验收合格后,先在桩头上刷一层素水泥浆结合层一道,刷水泥浆前需用适量水湿润桩身;6、浇筑强度为C40的混凝土至设计标高;7、桩顶的收面要求两遍成活,第一遍木抹子搓平,第二遍铁抹子收光并打毛,保证结合面的粗糙度;8、桩钢筋伸入承台长度不足时,需把钢筋补长保证钢筋进入承台35d的长度,搭接位置采用双面焊焊接长度为5d,链接区段内受力钢筋接头百分率为50%;9、注浆管伸入承台长度不足时,需把补长保证进入承台长度同钢筋长度,搭接位置采用对焊满焊。4、 质量保证措施1、施工过程中不得撞击模板;2、混凝土养护:覆膜、洒水养护时间不小于7天,强度需达到75%以上时方可停止养护。五、安全措施1、对工人要进行安全技术交底,加强安全施工的宣传教育工作。2、在变标高处需拉警戒线,放置安全警示牌。3、特殊工种操作人员需持证4、所有架子搭设及使用必须经安全员检查验收合格后方可使用。5、模板支设做到工完场清,需用材料码放整齐。六、责任说明根据京发置业有限公司要求,我公司针对桩头标高不足的问题,制定补桩施工方案。并仅对桩头的标高及桩头

温馨提示

  • 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
  • 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
  • 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
  • 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
  • 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
  • 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
  • 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。

评论

0/150

提交评论
