下载本文档
版权说明:本文档由用户提供并上传,收益归属内容提供方,若内容存在侵权,请进行举报或认领
文档简介
1、.土地平整技术交底工程名称兴宾区大湾乡凌仑村土地整治项目交底时间年月日交底提要:土地平整施工过程中关于测量和施工的各项技术交底。交底内容:一、测量放样施工人员进场后先根据业主提供测量原点和测量数据图纸在原始地面上进行检测、实测。测量平面允许误差控制在±20 30mm,高程允许误差控制在±10mm以内。测量成果和资料及时报监理机构审查。有条件时邀请监理人员共同进行联合测量,保证测量成果的真实性,并可以将直接测量成果作为计量依据。二、土地平整工程本工程项目采用 74kw 推土机施工,进行平整田块、表土剥离,完成后用人工完成田埂修筑,土地翻耕用拖拉机翻耕。土地平整施工工序:表土剥
2、离田块平整 田埂修筑 土地翻耕( 1)表土剥离保留表土的方法,一是逐台下移法,此法适用坡度较陡,田面较宽的梯田(宽10m以下)步骤为:将整个梯田逐台从下向上修筑, 先将最后一台梯田整平, 不留表土, 再将第二台拟修筑的田面的表土推到第一台面均匀铺好,第三台以此类推,一台一台向上修筑。二是表土中间二堆置法,此法适用于田面较宽的梯田 (1015m) 以上,将拟修田面的表土全部取起堆置在中心线位置,再将中心线上方的生土取起,填于下方田面,夯实修平,将堆置在中心线的表土匀铺撒到整块田面。( 2)田块平整将田面分成下挖上填与上挖下填两部分,田埂线上下各1.5m 范围,用下挖土填法,其余田面采用上挖下填法
3、。田面挖填完成后,用水准仪检查水平,要求误差不超过1,在田边1m左右,保留10 度左右反坡,田边填方应在此水平高10cm左右,以备填土沉陷。( 3)田埂修筑梯田田埂需用生土填筑,分层夯实,田埂筑高的过程中,根据设计的田埂坡度,逐层向内收缩,并将硬面拍光,种草护坡。三、技术要求土地平整主要是田块的归并调整,对田块进行平整,使其达到水田的标准。1、整理后的田块规格为100m*35m,其高差不超过±3cm,适合机耕作业。2、挖填土方时,先移动表层熟土,再将熟土移还,保证耕作层的土层厚度不少于30cm。3、填埋废弃坑塘及规整塘堰的规范和技术要求:排水,清淤,回填干粘土,压实,塘堰规整四正,规

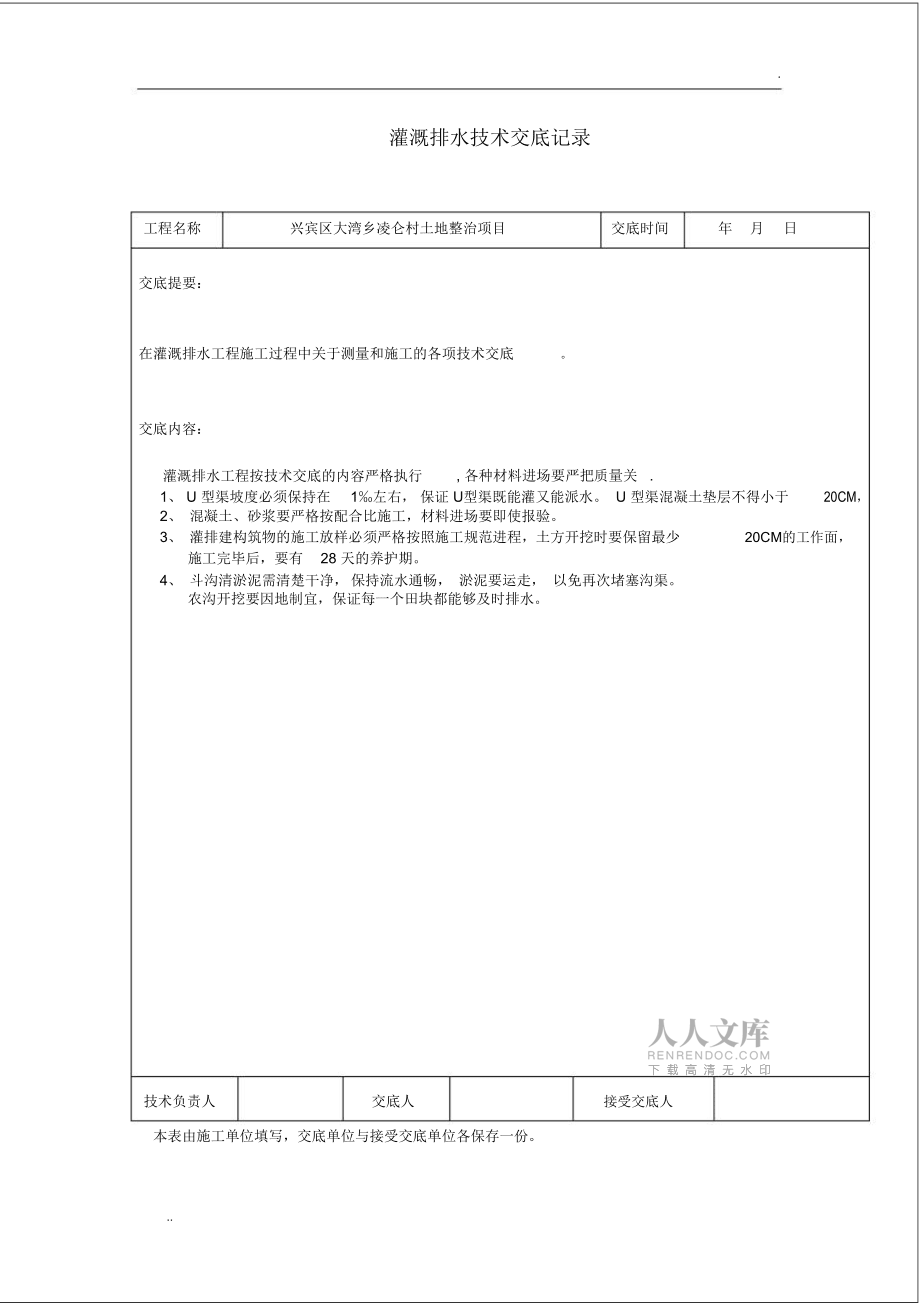

4、整塘堰必须放坡。技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各保存一份。.灌溉排水技术交底记录工程名称兴宾区大湾乡凌仑村土地整治项目交底时间年月日交底提要:在灌溉排水工程施工过程中关于测量和施工的各项技术交底。交底内容:灌溉排水工程按技术交底的内容严格执行, 各种材料进场要严把质量关 .1、 U 型渠坡度必须保持在1左右, 保证 U型渠既能灌又能派水。 U 型渠混凝土垫层不得小于20CM,2、 混凝土、砂浆要严格按配合比施工,材料进场要即使报验。3、 灌排建构筑物的施工放样必须严格按照施工规范进程,土方开挖时要保留最少20CM的工作面,施工完毕后,要有28 天的养护期。
5、4、 斗沟清淤泥需清楚干净, 保持流水通畅, 淤泥要运走, 以免再次堵塞沟渠。 农沟开挖要因地制宜,保证每一个田块都能够及时排水。技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各保存一份。.田间道路工程 技术交底编号:工程名称兴宾区大湾乡凌仑村土地整治项目交底时间年月日交底提要:在田间道路工程施工过程中关于施工的各项技术交底。交底内容:一、道路的修整对需要修整的原有凹凸不平路面进行整修,能用于道路的就近挖填平衡,对不能用于道路的各种软土、残渣及垃圾,清理后运至业主指定的弃土场。将道路坑洞等位置清理干净。在需修整部位卸料,卸料间距应严格掌握,避免料不够或过多,并且要求料堆每
6、隔一定距离留一缺口,以便施工。对原有道路需要修筑防护工程应在路基基本成型后立即开始实施,以免影响路面工程的施工。二、新建道路1、测量恢复中线:直线段每15m设一桩,平曲线段每10m设一桩,并在两侧路面边缘外0.3-0.5m设指示桩。进行水平测量:在两侧指示桩上用红漆标出底基层边缘的设计标高。2、挖表土根据标段挖方量, 选择弃土场地进行余土外运。察看运输道路情况,修筑施工便道并进行修整。土方段路床位置处进行土壤的液、朔限指数和天然密实度及最佳含水量等试验。同时将试验结果报监理工程师。施工前用推土机将地表土、树根、腐植土等推到两边堆放,推至硬质土层为准,深度及范围由现场监理工程师确定, 晾晒一段时
7、间后用振动式压路机进行填前碾压。对于路基范围内沟塘,填土前先排水,用 20 公分片石挤淤法,并晾晒一段时间后采用轻型压路机碾压。最后分层填土,重点碾压。路基所有废弃土回填至平整后的田块内。本工程填方压实根据设计要求采用打夯机进行夯实,打夯时要求保证不出现漏夯现象。3、回填运输:在同一料场供料的路段, 由远到近将料按要求的间距卸置于下承层上。卸料间距应严格掌握,避免料不够或过多,并且要求料堆每隔一定距离留一缺口,以便施工。 如粗细两种集料的最大粒径相差较大,应在粗集料处于潮湿状态时,再摊铺细集料。摊铺:摊铺前要先通过实验确定集料的松铺系数。采用人工将集料均匀地摊铺再预定的宽度上,要求表面应平整,
8、 并具有规定的路拱。同时摊铺路肩用料。检验松铺材料的厚度,看其是否符合预计要求。必要时应进行减料或补料工作。辗压:整形后,立即使用16t压路机辗压。直线段由两侧开始向中心辗压。辗压时,后轮应重叠1/2 轮宽; 后轮应超过两段的结缝处。振动辗压6-8 遍,一直到密实为止。路面的两侧, 应多压 2-3 遍。第二段施工时,将前段留下未压部分一起辗压。4、面层在完成路基处理并经监理工程师检查合格后,采用自卸汽车从料场运输泥结碎石进行面层碴料铺筑,碎石与黏土比例为 2:8,采用人工和机械进行拌合, 碴料铺筑采用人工进行, 铺筑厚度控制在 15 公分,铺设完成后,采用自行式振动光轮压路机进行碾压,压实时按先轻后重、先慢后快的原则,逐步加荷。压实顺序为:先由路缘向路中心,再从中心向两旁顺次碾压,前后两次轮迹重叠15 20cm。在完成碾压后, 进行压实检验, 只
温馨提示
- 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
- 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
- 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
- 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
- 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
- 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
- 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。
最新文档
- 大米专用冰箱产品供应链分析
- 带有时钟的收音机产业链招商引资的调研报告
- 医疗影像技术行业相关项目经营管理报告
- 乐器修理或维护行业营销策略方案
- 美容霜项目营销计划书
- 幼儿园行业经营分析报告
- 不动产出租服务行业营销策略方案
- 含药物的护肤液产品供应链分析
- 矿物绝缘电缆产品供应链分析
- 云计算法务服务行业营销策略方案
- 2024年社区工作者考试必考1000题及参考答案(模拟题)
- 跨平台移动应用开发技术
- 十二指肠溃疡伴穿孔的护理查房
- 2023-2024学年北京市房山区九年级上学期期中考试数学试卷含详解
- 市场营销策划(本)-形考任务三(第八~十章)-国开(CQ)-参考资料
- 公司留学展推广方案
- 新牛津译林版高中英语选择性必修一Unit1Food Matters单元复习课件
- 中信证券测评真题答案大全
- 部编版小学六年级道德与法治上册全册知识点汇编
- (2024版)小学六年级数学考试命题趋势分析
- 老年恶性肿瘤特点及治疗
评论
0/150
提交评论
