下载本文档
版权说明:本文档由用户提供并上传,收益归属内容提供方,若内容存在侵权,请进行举报或认领
文档简介
1、公路雨污水管道施工方案某公路雨、污水管道施工方案一、工程概况排水工程包括雨水和污水。雨水管道左侧布置在人行道内,右侧布置在绿化带中央。污水管道 布置在左侧人行道内。采用 d300d800U级钢筋混凝土承插管,接口采用橡胶圈接口。雨水管为 120度C15混凝土基础,污水管为120度天然极配砂石基础。雨水口、雨水检查井、污水检查井均 为每40m设置一个,d300d600管道采用1000砖砌圆形检查井,d800管道采用1250砖砌圆形 检查井。、工期目标计划开工时间2015年4月1日,完工时间2015年4月30日,工期1个月。、施工方法(一)、施工部署为加快施工进度,污水管、雨水管采用多点分段平行施
2、工,合理安排施工工序,统一指挥,上 下联动,密切配合。(二)、管道工程的施工顺序测量放线-沟槽开挖-基础施工-管道安装-管座及接口施工-检查井砌筑-管道闭水试验 -沟槽回填。(三)、测量放线管道放线,一般每隔10m设中心桩。管道检查井处、变换管径处均应设中心桩,必要时要设置 护桩或控制桩。管线测量工作,应有正规的测量记录本,认真详细记录。并按设计图纸要求坡度, 计算出每个中心桩处管基开挖深度。然后用白灰粉以中心桩洒两条管基开挖线。(四)、沟槽开挖污水管道一般挖深2.22.8米,雨水管道一般挖深1.61.8米。沟槽开挖期间应加强标高 和中线控制测量,不得超挖。土方路基采用人工配合225挖掘机进行
3、开挖,然后采用20t自卸汽车运输至填筑区或弃渣场。 机械开挖至设计基底标高以上0.10.2m时,应停止机械作业,人工修整至设计标高。原老路沥青混凝土路面和原状山体石方开挖,主要采用240挖机装炮头,进行逐点破碎开挖,然后挖机配合20t自卸汽车运输至填筑区或弃渣场。采取平行流水作业,避免沟槽开挖后暴露过久,引起沟槽坍塌。土方管道沟槽开挖后,必须进行沟槽地基承载力测定, 测定采用轻型触探仪进行测定,地基承 载能力满足设计要求后方可进行管基施工, 如地基承载能力不满足设计要求,必须采取回填碎石垫 层的方式进行处理,处理后在进行地基承载能力测定。原状山体段沟槽开挖好后,先将底面清理干净,报监理工程师验
4、收合格后,再按设计要求进行 管基施工。雨、污水管道开挖断面见下图:3土方开挖断面M2o:°2原老路沥青混凝土路面开挖沥青混凝土路面层vO -II、原状山体石方开挖1 0 ''3 (五)、管道的基础施工(1) 基础施工前必须按坡度复核基槽底部的标高,一般在沟槽底部每隔4m左右打一样桩,用 样桩控制挖土面、管基顶面。(2)雨水管道为混凝土基础。浇注管道基础前应对管道基础处的承载力测定其是否满足要求,并上报监理工程师查验后,方可浇注混凝土枕基,混凝土采用C15混凝土,按管径大小厚度不同,但不得小于80mm混凝土达到设计强度后才能进行布管工作。(3) 污水管道为天然极配砂石基
5、础或者极配碎石、石屑基础,最大料径不宜大于25mm砂石 厚度100mm用平板式冲击夯振动冲实。(4)管道基础质量标准 管道垫层及基础不得铺筑在淤泥或松填土上。 管道基础应表面平整,两井之间应顺直。(六)管道安装首先进行管道质量检查,砼管进入现场应进行外观检查,管材的壁厚应均匀,不应有裂缝、孔 洞、塌陷及严重腐蚀缺陷,产品的技术文件应齐全,并应符合国家颁布的现行技术标准。管材应将插口顺水流方向,承口逆水流方向,由下游向上游依次安装。管材的起吊宜采用两点起吊,严禁用绳贯穿或梁端起吊,严禁抛落。待枕基混凝土达到设计强 度后,将管道吊装到枕基上,并用砖固定其位置,确保两管道的中心线一致,保证管道轴线在
6、同一 直线上,不允许管道中心线交错。管道安装完成后,应报请监理、设计、建设、审计单位,进行隐蔽验收。(七)、管道接口施工雨水管道、污水管道均为承插口,采用滑动或滚动橡胶圈接口。 安装前应彻底清洁接头内的表面、凹槽,止推圈和橡胶圈,应确保其无油污灰尘。 安装密封圈时应确保密封圈与凹槽、管壁均匀贴合,并在安装前使用润滑剂润滑密封圈。 填打胶圈出现麻花时,可利用铁牙将接口间隙适当撑大,进行调整处理。 錾子应贴插口壁按由下向上的顺序填打,使胶圈沿一个方向依次均匀滚入承口水线。 橡胶圈安装完毕后,用1:2水泥砂浆将承口与插口之间的缝隙填实, 并在两管之间加抹三角 灰。填胶圈的质量标准:胶圈压缩率符合要求

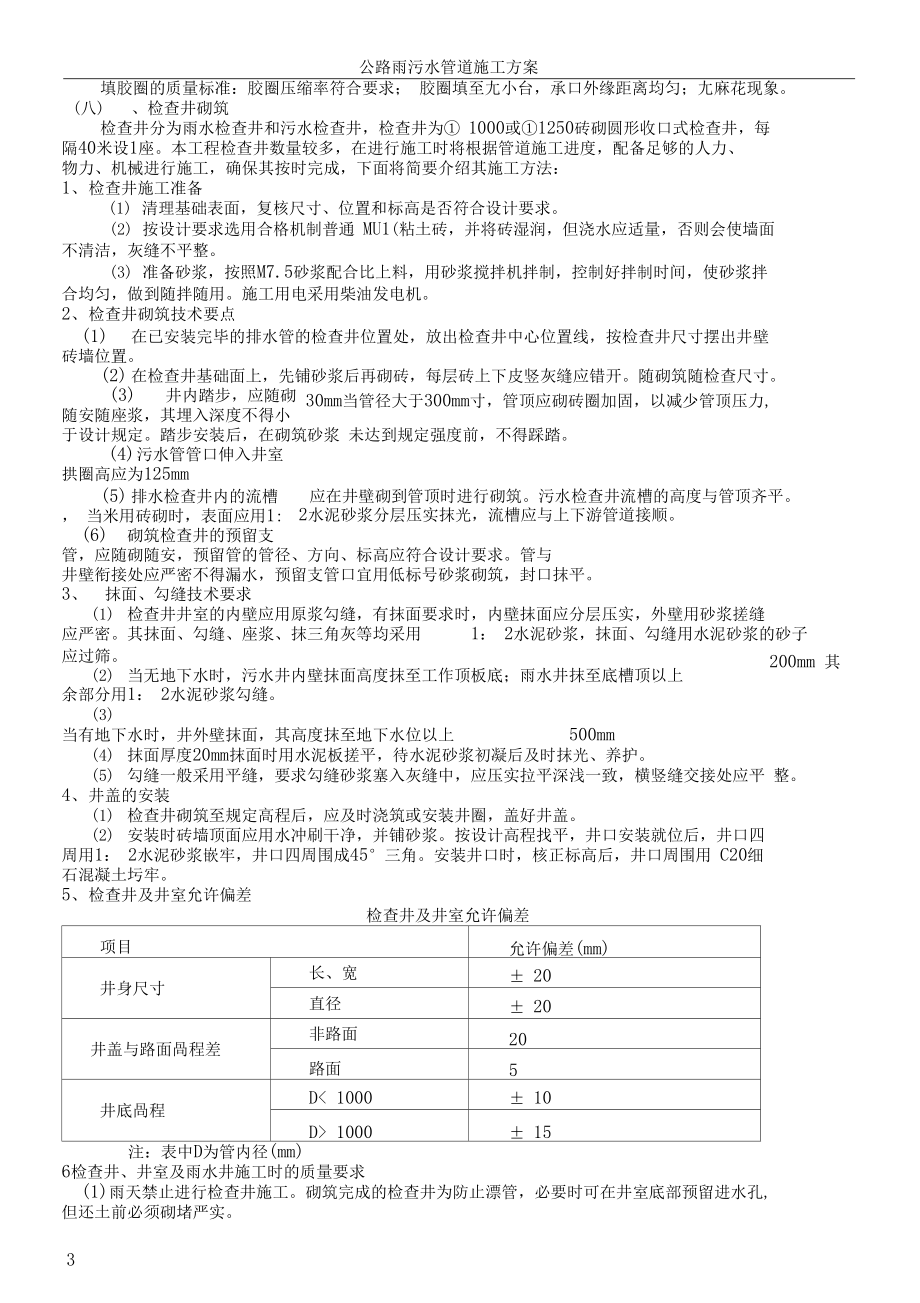

7、; 胶圈填至尢小台,承口外缘距离均匀;尢麻花现象。(八) 、检查井砌筑检查井分为雨水检查井和污水检查井,检查井为 1000或1250砖砌圆形收口式检查井,每 隔40米设1座。本工程检查井数量较多,在进行施工时将根据管道施工进度,配备足够的人力、 物力、机械进行施工,确保其按时完成,下面将简要介绍其施工方法:1、检查井施工准备(1) 清理基础表面,复核尺寸、位置和标高是否符合设计要求。(2) 按设计要求选用合格机制普通 MU1(粘土砖,并将砖湿润,但浇水应适量,否则会使墙面 不清洁,灰缝不平整。(3) 准备砂浆,按照M7.5砂浆配合比上料,用砂浆搅拌机拌制,控制好拌制时间,使砂浆拌 合均匀,做到
8、随拌随用。施工用电采用柴油发电机。2、检查井砌筑技术要点(1) 在已安装完毕的排水管的检查井位置处,放出检查井中心位置线,按检查井尺寸摆出井壁 砖墙位置。(2) 在检查井基础面上,先铺砂浆后再砌砖,每层砖上下皮竖灰缝应错开。随砌筑随检查尺寸。30mm当管径大于300mm寸,管顶应砌砖圈加固,以减少管顶压力,(3) 井内踏步,应随砌随安随座浆,其埋入深度不得小于设计规定。踏步安装后,在砌筑砂浆 未达到规定强度前,不得踩踏。(4) 污水管管口伸入井室拱圈高应为125mm应在井壁砌到管顶时进行砌筑。污水检查井流槽的高度与管顶齐平。 2水泥砂浆分层压实抹光,流槽应与上下游管道接顺。(5) 排水检查井内
9、的流槽, 当米用砖砌时,表面应用1:(6) 砌筑检查井的预留支管,应随砌随安,预留管的管径、方向、标高应符合设计要求。管与 井壁衔接处应严密不得漏水,预留支管口宜用低标号砂浆砌筑,封口抹平。3、抹面、勾缝技术要求(1) 检查井井室的内壁应用原浆勾缝,有抹面要求时,内壁抹面应分层压实,外壁用砂浆搓缝应严密。其抹面、勾缝、座浆、抹三角灰等均采用1: 2水泥砂浆,抹面、勾缝用水泥砂浆的砂子200mm 其应过筛。(2) 当无地下水时,污水井内壁抹面高度抹至工作顶板底;雨水井抹至底槽顶以上 余部分用1: 2水泥砂浆勾缝。(3) 当有地下水时,井外壁抹面,其高度抹至地下水位以上500mm(4) 抹面厚度2
10、0mm抹面时用水泥板搓平,待水泥砂浆初凝后及时抹光、养护。(5) 勾缝一般采用平缝,要求勾缝砂浆塞入灰缝中,应压实拉平深浅一致,横竖缝交接处应平 整。4、井盖的安装(1) 检查井砌筑至规定高程后,应及时浇筑或安装井圈,盖好井盖。(2) 安装时砖墙顶面应用水冲刷干净,并铺砂浆。按设计高程找平,井口安装就位后,井口四周用1: 2水泥砂浆嵌牢,井口四周围成45°三角。安装井口时,核正标高后,井口周围用 C20细 石混凝土圬牢。5、检查井及井室允许偏差检查井及井室允许偏差项目允许偏差(mm)井身尺寸长、宽± 20直径± 20井盖与路面咼程差非路面20路面5井底咼程D<
11、; 1000± 10D> 1000± 15注:表中D为管内径(mm)6检查井、井室及雨水井施工时的质量要求(1) 雨天禁止进行检查井施工。砌筑完成的检查井为防止漂管,必要时可在井室底部预留进水孔, 但还土前必须砌堵严实。(2) 冬期砌井应有复盖等防寒措施,并应在两端管头加设风档。(3) 检查井、井室或雨水井的周围回填土前应检查下列各项,并应符合要求:a、井壁的勾缝抹面和防渗层应符合质量要求。公路雨污水管道施工方案b、井盖的高程应在± 5mn以内。C、井壁同管道连接处应严密不得漏水。(九)管道的闭水试验(1)、闭水试验的目的是检验排水管道的严密性。(2) 、管
12、道做闭水试验前应检查管道及检查井外观质量是否合格,沟槽内有无积水,全部预留 孔是否已经封闭,管道两端堵板的承载力是否经验算大于水压力的合力。(3)、闭水试验将分段进行,以两检查井间混凝土管道为一个试验对象,试验时将两端封闭, 并在两端设置胶管,进水口处胶管为注水胶管,混凝土管另一端胶管为排气管。(4)、注水前应再次检查管道的外观质量、管口封堵情况,检查合格后方可注水。(5) 、注水以排气管道出水且出水流量与注水口注水进量一致为止,注水结束后应测量两端胶 管水位并做记录。求。(6)、闭水试验时间为12h,12h后应重新测定两端胶管的水位值,看其差值是否满足设计要(7)、雨、污水管道12h后其允许
13、渗水量应符合要求,如不满足要求应重新检查管道的严密性, 找出漏水位置重新用砂浆封堵处理。(十)沟槽回填沟槽回填必须在管基混凝土、接口抹灰砂浆强度达到设计强度的90%上方可进行。回填料要用中粗砂、碎石屑、最大粒径小于 40mm勺砾砂、素红土。当采用开槽中的较好土质 作为回填土时,应将土块、砾石、异物等去除。回填时先由管道的两侧向管底均匀对称回填砂土,然后在两侧胸腔部分同时分层回填, 两侧回填夯实面高差不得大于0.3m,禁止只由一侧回填。每回填一层,即用汽油打夯机进行人工夯实,管沟胸腔两侧及顶以上1m范围内回填土的压实系数不小于90%管顶以上部分压实系数不小于 85%四、质量保证措施1)雨、污水管
14、道施工质量保证措施 加强现场巡视检查力度,强化岗位质量责任制。使工程质量责任落实到每个人,并做好 完善和落实“三检一验”制度,杜绝质量管理人员处理问题不及时及工地“空转”的情况。 工序交接必须有班组间的交接检查, 上道工序不合格,不准进入下道工序。隐蔽工程在内部检查合 格后,再请监理工程师检查,同意并签字后方可进行下一工序施工, 对工程监理及设计人员提出的 问题,应立即组织整改。 雨、污水管道工程严格按照各自的有关规程实施, 现场施工记录,保证施工质量具有可追溯性。下辖质安科部、工程部、机材科、试验 同时质量管理是一项全员活动,工作职责细 项目部经理任质量组长,总工程师任质量副组长, 室等。从
15、质量组长到业务科室都明确规定其管理职责。化到每一位员工,使质量管理工作明晰,条理清楚,便于发现问题,采取预防、纠正措施,保证工 程质量优良。 施工技术人员跟班作业,勤交底、勤检查,严格技术交底复核制度,并深入工班检查指导, 与工人、技师一道保证各工序质量。五、安全保证措施在雨、污水管道施工过程中,安全生产时头等大事,它直接关系到工程的进度,企业的效益和 形象,为加强工程施工中安全生产,建立项目部安全施工网络,成立安全领导小组。由项目经理任 组长,为安全生产第一责任人,对项目安全生产实行全面管理,设立专职现场安全员,负责工程施 工现场的日常安全监管工作。为确保安全生产,制定安全措施如下: 坚决贯彻:“安全第一、预防为主”的方针,在整个施工过程中,认真坚持“管生产必须管 安全”的原则,真正把安全生产的责任和措施落。 对全体施工人员开展经常性的安全生产教育,认真学习安全生产知识、安全生产管理条例。 提高安全员安全意识,进行工程技术交底的同时进行安全生产交底。 加强现
温馨提示
- 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
- 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
- 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
- 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
- 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
- 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
- 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。
最新文档
- 城市综合体车库租赁管理合同范本
- 环保型物流仓储配送一体化合同样本
- 珠宝首饰寄售合作协议范本
- 车辆购置附加金融贷款及保险合同
- 虚拟现实剧本创作及授权许可合同
- 高档车库物业管理及维修保养服务合同
- 非生产采购培训
- 餐饮店股权转让与数字化运营服务协议
- 餐饮外卖服务与消费者权益保护协议
- 武术课件图片大全集
- 基于PLC的电梯控制系统设计
- 学生不爱写作业分析报告
- 楼宇电气系统安全检查表
- 钢支撑(钢管)强度及稳定性验算
- JGJ 355-2015(2023年版) 钢筋套筒灌浆连接应用技术规程
- 口暴服务流程
- 带式输送机-毕业设计
- 视器说课课件
- GB/T 43232-2023紧固件轴向应力超声测量方法
- 产房医院感染控制风险评估表
- 武汉杨春湖实验学校小学六年级小升初期末语文试卷
评论
0/150
提交评论
