1、精选优质文档-倾情为你奉上青岛地铁 3 号线河泉区间 施工监测周报表(第六十七次)编 号: HQQJZB-2012-4-67 监测日期: 2012.4.122012.4.18 报 警: 否报警内容: 无监 测 人: 签发日期: 2012.4.18 单位名称: (盖章) 2012 年 4 月 18 日青岛地铁工程施工单位: 中铁二十五局集团有限公司 合同号:ZT25-BF-DT3-006 监理单位:中煤邯郸中原建设监理咨询有限责任公司编 号:HQQJZB-2012-04-67 施工监测单位: 四川交大工程监测咨询有限公司施工方监测审核单审核意见:施工单位项目部技术负责人: 日期: 审核意见:第三

2、方监测现场负责人: 日期: 审核意见:监理工程师: 日期: 监测分析报告一、施工工况:石方开挖:竖井开挖已基本完成,竖井侧壁下部有少量渗水。横通道已开挖完成27米,左正线大里程方向已开挖416米,小里程方向开挖289米,右线大里程方向已开挖393米,小里程方向开挖266米,以中风化花岗岩为主,主要矿物是长石和石英,粗粒结构,块状构造,墙壁有少量渗水。周边环境:施工地表沉降均未发生不良情况。二、各监测项目数据分析:监测项目本周变化最大点变化量值变化速率速率控制指标累计变化最大点累计量值累计控制指标地表沉降DC21-02-0.37mm-0.05mm/s2mm/dDC11-04-9.76mm30mm

3、隧道净空收敛SL12-200.51mm0.07mm/s2mm/dSL13-13-5.04mm20mm拱顶沉降SGC02-14-0.7mm-0.1mm/s2mm/dSGC02-16-12.5mm30mm管线沉降GC02-120.49mm0.07mm/s2mm/dGC01-01-9.01mm30mm建筑物沉降JC01-07-0.33mm-0.05mm/s2mm/dJC01-03-2.91mm20mm建筑物位移JW01-070.54mm0.08mm/s2mm/dJW01-072.0mm20mm 巡检现场巡检无异常情况备注:竖井周边地表与隧道内洞口前几道收敛及拱顶沉降因工期时间较长,根据监测施工方案数

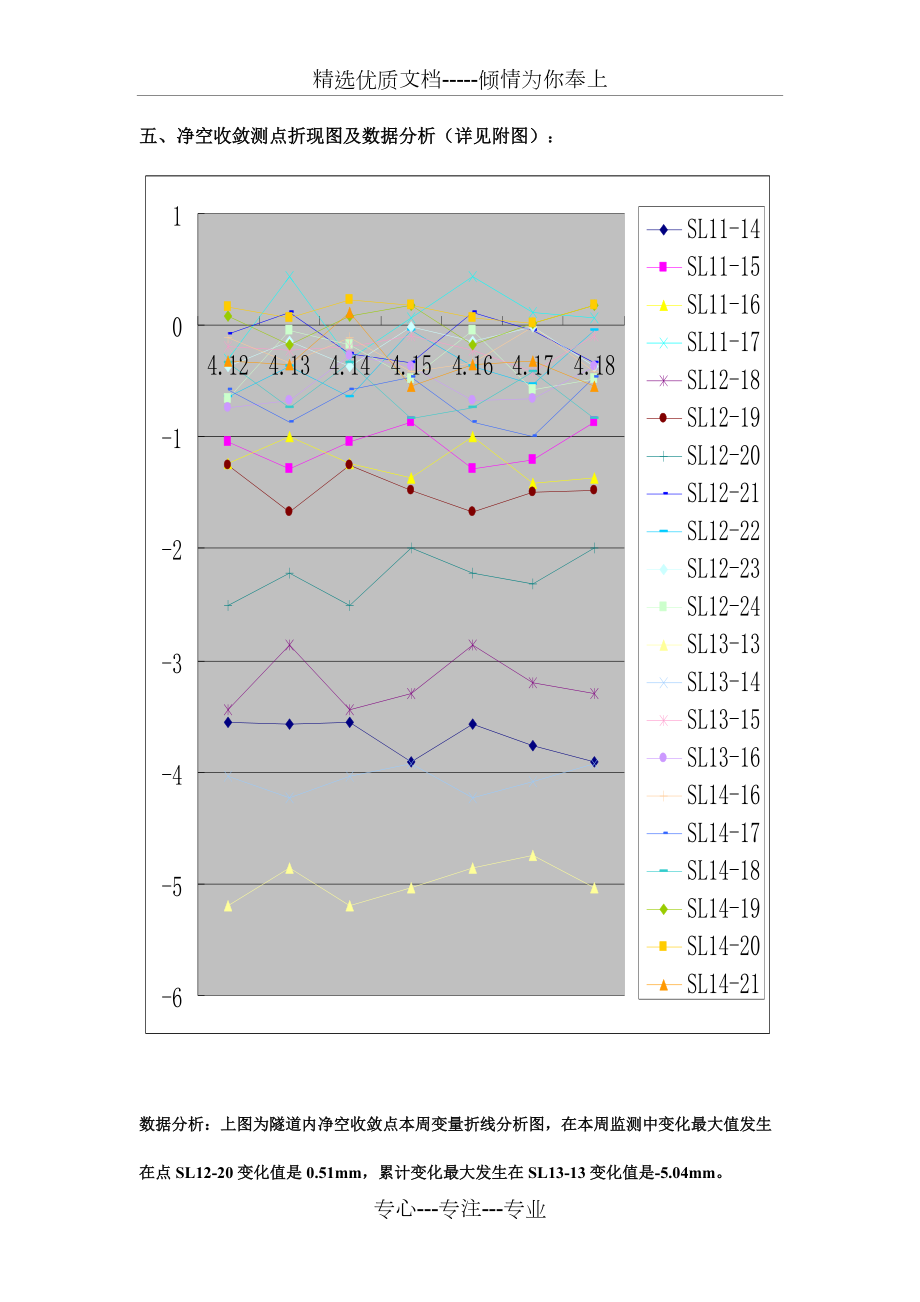

4、值交稳定,频率改为一周一次,所以周报中不体现数据,本周建筑物沉降监测了三天分析无明显变化,所以没做图标分析。三、爆破数据分析: 本周爆破最大值发生在4月18日数值为1.714cm/s,地表沉降与净空收敛变化量均在安全施工范围内,无异常情况,爆破详见后面附图。四、建议:注意排水。专心-专注-专业五、净空收敛测点折现图及数据分析(详见附图):数据分析:上图为隧道内净空收敛点本周变量折线分析图,在本周监测中变化最大值发生在点SL12-20变化值是0.51mm,累计变化最大发生在SL13-13变化值是-5.04mm。六、地表沉降折线图及数据分析(详见附图):数据分析:上图为本周地表沉降变量折线分析图,

5、在本周的监测中变化最大值发生在点DC21-02变化值是-0.37mm,累计变化最大发生在点DC11-04变化值是-9.76mm。七、拱顶沉降折现图及数据分析(详见附图):数据分析:上图为本周拱顶沉降变量折线分析图,在本周的监测中变化最大值发生在点SGC02-14变化值是-0.7mm,累计变化最大发生在点SGC02-16变化值是-12.5mm。八、管线沉降折线图及数据分析(详见附图):数据分析:上图为本周拱顶沉降变量折线分析图,在本周的监测中变化最大值发生在点GC02-12变化值是0.49mm,累计变化最大发生在点GC01-01变化值是-9.01mm。九建筑物沉降折线图及数据分析:数据分析:上图

6、为本周拱顶沉降变量折线分析图,在本周的监测中变化最大值发生在点JC01-07变化值是-0.33mm,累计变化最大发生在点JC01-03变化值是-2.91mm。十建筑物位移折线图及数据分析:数据分析:上图为本周拱顶沉降变量折线分析图,在本周的监测中变化最大值发生在点JW01-07变化值是0.54mm,累计变化最大发生在点JW01-07变化值是2.0mm。十一、总结: 根据以上的数据分析证明,本周各项数据无异常情况,建议施工单位在爆破时注意控制爆破药量,确保施工的安全性,其余的各项监测数据均在预警值以内,监测数据分析没有太大变化,在本周的竖井地表雨洞内收敛监测频率改变并未发现异常。以上的变化较大的点在接下来的一周中要加强监测。针对爆破监测应加强管线上方及附近建筑物的监测,在左线的大里程方向爆破时应控制好药量及爆破方法。左线大里程和右线小里程方向有少量渗水现象建议排水要及时,还有就是及时做好支护,在本周的现场巡视中并未发现异

温馨提示

  • 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
  • 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
  • 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
  • 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
  • 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
  • 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
  • 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。

评论

0/150

提交评论
