补给水泵房围堰施工方案_第1页
补给水泵房围堰施工方案_第2页
补给水泵房围堰施工方案_第3页
补给水泵房围堰施工方案_第4页
补给水泵房围堰施工方案_第5页
已阅读5页,还剩3页未读 继续免费阅读

下载本文档

版权说明:本文档由用户提供并上传,收益归属内容提供方,若内容存在侵权,请进行举报或认领

文档简介

1、1、 编制依据及适用范围:1.1 ?华润电力涟源坑口电厂工程施工组织设计?1.2 华润电力涟源坑口电厂工程?补给水泵房下部结构土建施工图?1.3 ?电力建设平安工作规程?DL5009.1-20021.4 涟水河水文资料本作业指导书适用于华润电力涟源坑口电厂工程补给水泵房零米以下结构施工围堰工程。2、作业工程概况及工作量:华润电力涟源坑口电厂工程补给水泵房位于涟源市渡头塘乡中溪村涟水河东岸,西距电厂2KM处。下部为现浇式钢筋砼箱型结构。泵房底标高为105.75m,现场地面标高117.00m,河面正常水位标高 。根据水泵房的地理位置现场考察及潜水到河底考察,水深8m,河底有1m淤泥层,围堰中心处有

2、一个溶洞大约1.5m×1.5m。据此情况,施工难度很大,经过综合考虑和本地的实际特点以及经济利益,采用麻袋围堰。3、作业必备条件3.1劳动力配备及资格要求、职责及权限3.1.1 劳动力配备序号工种人数作业内容1普工30装袋2普工20运输、砌筑3潜水员2浇筑、养护砼,处理施工缝4技术员1现场技术指导、质量控制5施工员1施工组织6电工1现场电器照明合计553.1.2管理人员职责及权限3.1.2.1 现场负责职责:全面负责生产管理、指挥、协调,全面负责工程进度、平安生产、文明施工和环境保护管理;3.1.2.2 技术员职责:负责工程中的施工技术管理、质量管理、质量体系、效劳、质量技术检验、计

3、量器具检测、测量放线、科技进步等方面的管理工作,确保施工质量达标创优;负责施工技术准备及编制施工作业指导书及进行工程施工的技术交底工作;组织解决施工生产中的技术问题,工程放样等;监督检查各项方案、措施执行情况。负责现场文明施工的规划和布置,实现标准化、标准化、制度化管理工作;3.1.2.3质量平安组职责:全面负责工程质量的管理工作,建立健全质量保证体系,同时负责质量体系的有效运行,实施质量管理工作的标准化、标准化,进行施工过程的质量监控;监督班组质量自检和二级质量检查验收,履行三级质量检查验收职能,组织四级检查验收;在总工的领导下会同工程部对单位工程进行危险源辩识,风险评价,确定危险源的风险级

4、别,对不可容许的风险制定措施;全面负责施工过程中的各项平安监督、检查、催促整改工作,确保平安目标的实现。3.2机械、工器具及材料方案3.2.1机械及工器具施工机械及工器具一览表名称规格单位数量挖掘机反铲式台1潜水泵100t/h台2泵排水管120米60铁锨把30大锤12磅把2铁钩把203.2.2施工措施材料方案名称规格单位数量麻袋片条38000钢管48吨6钢筋6吨1防水布8m宽m100松圆木5m 根40竹子根20棉线kg1碘钨灯1000W个5碘钨灯管个50圆钢对拉螺杆用12m25003.3力能供给施工用电:主要为夜间施工照明用。在现场设置10KW配电柜及移动电盘1个,可满足现场施工要求。3.4施

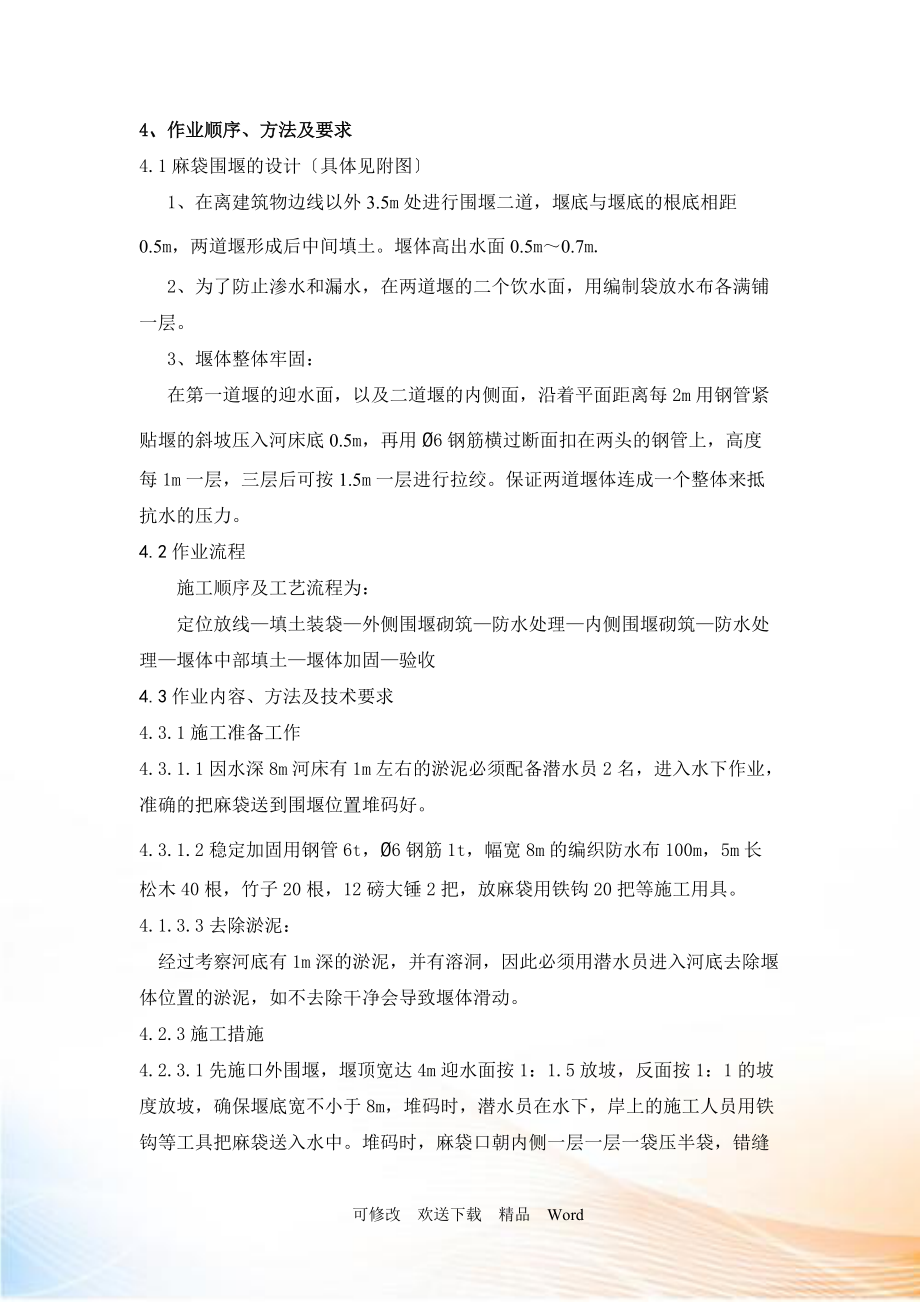

5、工场地、道路要求3.4.1补给水泵房围堰施工道路在基坑南北侧端头布置,道路进行填、挖修理平整,满足施工需求。3.4.2围堰施工用土直接采用泵房基坑开挖土方,施工场地满足要求。3.5技术、平安交底施工前,由技术人员向全体人员进行书面平安、技术交底。使作业人员明确施工位置、施工方法、考前须知、施工所到达的质量标准等。3.6上道工序确认要求测量放线质量验收不合格消缺 合 格围堰砌筑 质量验收不合格 合 格防水施工及细部处理质量验收不合格 合 格泵房开挖4、作业顺序、方法及要求4.1麻袋围堰的设计具体见附图 1、在离建筑物边线以外3.5m处进行围堰二道,堰底与堰底的根底相距0.5m,两道堰形成后中间填

6、土。堰体高出水面0.5m0.7m. 2、为了防止渗水和漏水,在两道堰的二个饮水面,用编制袋放水布各满铺一层。 3、堰体整体牢固: 在第一道堰的迎水面,以及二道堰的内侧面,沿着平面距离每2m用钢管紧贴堰的斜坡压入河床底0.5m,再用Ø6钢筋横过断面扣在两头的钢管上,高度每1m一层,三层后可按1.5m一层进行拉绞。保证两道堰体连成一个整体来抵抗水的压力。4.2作业流程 施工顺序及工艺流程为: 定位放线填土装袋外侧围堰砌筑防水处理内侧围堰砌筑防水处理堰体中部填土堰体加固验收4.3作业内容、方法及技术要求4.3.1施工准备工作4.3.1.1因水深8m河床有1m左右的淤泥必须配备潜水员2名,进

7、入水下作业,准确的把麻袋送到围堰位置堆码好。4.3.1.2稳定加固用钢管6t,Ø6钢筋1t,幅宽8m的编织防水布100m,5m长松木40根,竹子20根,12磅大锤2把,放麻袋用铁钩20把等施工用具。4.1.3.3去除淤泥: 经过考察河底有1m深的淤泥,并有溶洞,因此必须用潜水员进入河底去除堰体位置的淤泥,如不去除干净会导致堰体滑动。4.2.3施工措施4.2.3.1先施口外围堰,堰顶宽达4m迎水面按1:1.5放坡,反面按1:1的坡度放坡,确保堰底宽不小于8m,堆码时,潜水员在水下,岸上的施工人员用铁钩等工具把麻袋送入水中。堆码时,麻袋口朝内侧一层一层一袋压半袋,错缝推进,进行堆码,可分

8、二个施工面进行施工。4.2.3.2在堆码到1m高的位置时,用Ø6钢筋间距2m横放于两道堰体上作以后加固用。4.2.3.3在第二道堰体相距第一道堰体根底0.5m(以作填土用空间),堰顶宽不少于1.5m.迎水面为1:0.5,内侧面为1:1的坡度,底部根底宽不少于4m,按照第一道堰的操作方法进行堆码。4.2.3.4防渗防水措施:为了防止渗水和漏水,在两道堰的迎水面麻袋上,各铺满设编织防水布一道压入河底1m,上压入出面0.3m处麻袋下。在两道堰体中间,填入黄土并分层压实直到麻袋顶面为止。4.2.3.5围堰的稳定措施:为让堰体有一个足够的稳定性,能抵抗水对堰体的侧压力,沿着堰堤用钢管紧贴麻袋的

9、坡度,打入河床0.5m,钢管间距为2m一根。钢管固定后,再用Ø6钢筋堆码时预留在围堰中的与钢管绞紧,让两道堰体连成一个整体。到达抗水的压力,稳定堰的位置不移动。4.3作业工序的检验要求中间交接要求4.3.1分项工序交接程序流程图14.3.2中间工序交接程序流程图2分项工序交接程序流程图1工序全部完成,自检合格施工队提出交验申请工程经理部复检确认工程经理部提出交验申请监理复检确认分项工程验收提交技术资料重新检查质量 中间工序交接程序流程图2工序施工完施工班组自检施工队复检工程经理专检监理验收签署质检意见,进入下道工序返工或消缺4.3质量记录要求:严格按工序流程图进行施工中间质量控制,并

10、做好记录。5、作业过程的质量控制措施:严格执行质量四级检验、验收制度班组级、工地级、公司级、监理级,上道工序验收不合格,不得进入下道工序施工。6、 作业的平安、环境要求及措施6.1平安保证措施:6.1.1入场人员必须经三级平安教育,经医疗部门检查身体状况良好,方可上岗。6.1.2各工序施工前,必须经技术人员书面平安交底,签字齐全,认真作好交底记录。6.1.3进入施工现场,必须正确佩戴平安帽。6.1.4夜间施工,必须有充足的照明,非电工人员不得随意接电,以保证线路平安可靠。6.1.5各种机械电气设备要有专人专管,各种接电装置平安可靠,配电箱要上锁, 6.1.6每周进行一次平安检查,及时下发消缺单

11、,限期查改,消灭各种隐患。6.1.7 积极开展各种平安教育活动,使工地平安生产到达标准化、标准化。6.1.8 雨天时应密切注意堰体稳定,必要时设置支撑,施工中应加检查。6.1.9材料堆放在指定位置,堆放场地应平坦。6.1.10潜水人员下水要穿好潜水服,要正确使用各种潜水防护用品,腰间系上保险绳,下水时间不要过于太长。6.1.11在岸上的施工人员在放麻袋时要听从指挥,不能乱丢,以防伤人。6.1.12凡下水人员都得穿上鞋,不允许光脚下水,以免杂物伤人。6.1.13设置观察人员,发现异常情况,马上散开下水人员及堰体施工人员。6.2旁站人员及监控内容、时间6.2.1施工人员实行旁站制,只要现场进行施工,施工人员或管理人员必须在现场,坚持全过程管理,全员管理,及时发现问题,及时消除平安及质量隐患;6.2.2旁站制人员监控内容;监控大型机械正常操作,正确指挥大型机械施工;监督平安交底及技术交底实施情况;监控现场平安及施工质量问题;禁止闲杂人员进入施工现场。7、工期方案7.1施工进度方案本工程方案工期为20天,2007年10月27日开工,2007年11月17日完。7.2施工进度方案保证措施7.2.1强化人力、物力、财力、机械到位,严格按方案落实。材料做到早方案、早安排,合理安排劳动力。7.2.2

温馨提示

  • 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
  • 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
  • 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
  • 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
  • 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
  • 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
  • 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。

评论

0/150

提交评论
