1、文山市硕峰新天地工程【悬挑脚手架专项施工方案(已通过专家论证) 】2013 年 10 月 24目目 录录1.概况概况 .3建筑概况.3搭设概况.3搭设形式.42.编制依据编制依据 .43.劳动力组织及料具准备劳动力组织及料具准备 .4劳动力组织.4材料准备.4机具准备.44.材料要求材料要求 .5工字钢要求.5脚手架钢管要求.5扣件.6脚手板.6挡脚板.6密目式安全网.6安全网.7避雷装置.7钢丝绳.75.搭设原理搭设原理 .76.搭设方法搭设方法 .8工字钢.8预埋钢筋.8纵向水平杆.9横向水平杆.10立杆.10连墙件.10围护.11剪刀撑.117.脚手架的搭设脚手架的搭设 .11搭设施工工
2、艺.11脚手架搭设.11搭设要求.128.脚手架的拆除脚手架的拆除 .12拆除施工工艺.12脚手架拆除.13拆除要求.139.质量要求质量要求 .14要求内容.14脚手架定期检查项目.1410.文明施工要求文明施工要求.1411.安全措施安全措施.1512.3 层以上型钢悬挑脚手架层以上型钢悬挑脚手架(扣件式扣件式)计算书计算书 .1613.7 层以上型钢悬挑脚手架层以上型钢悬挑脚手架(扣件式扣件式)计算书计算书 .2914.悬挑架平面布置图悬挑架平面布置图.421. 概况概况建筑概况 文山市硕峰新天地工程位于历山路 36 号,场地占地面积约 5 千平方米,建筑面积约万平方米。场区抗震设防烈度
3、为 6 度,建筑物安全等级为二级,设计使用年限为 50 年。本工程地下一层,地上九层,总建筑面积:平方米 其中:地下面积:平方米,地上面积:平方米,地下 1 层层高为米,主楼 1、2 层层高为 4.1 米,39 层层高各为 3.8 米,建筑高度米(室外地坪至屋面完成面)。搭设概况本工程外脚手架采用普通钢管支撑,钢管规格 48.3、3.6mm 厚,本工程计划 3 层以下采用双排落地脚手架;在 3 层楼面开始第一步悬挑,至 7 层楼面开始第二步悬挑,悬挑 2 次,第一悬挑高度为,第二次悬挑高度为,具体分隔见下图:搭设形式该脚手架形式为扣件式钢管脚手架,内排立杆外皮距建筑外墙为 200mm,步高为,
4、跨距1.5m。悬挑采用悬挑工字钢与钢丝绳斜拉结合的方式。2. 编制依据编制依据建筑施工脚手架实用手册建筑地基基础设计规范GB50007-2011建筑结构荷载规范GB50009-2001(06 年版)混凝土结构设计规范GB50010-2010建筑施工安全检查标准JGJ59-99建筑施工高处作业安全技术规范JGJ80-91建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011齐鲁师范学院历下校区综合教学楼工程施工图纸危险性较大的分部分项工程安全管理办法(建质200987 号文)3. 劳动力组织及料具准备劳动力组织及料具准备3.1 劳动力组织需要架子工 20 名,配合材料运输普工 10 名,电焊

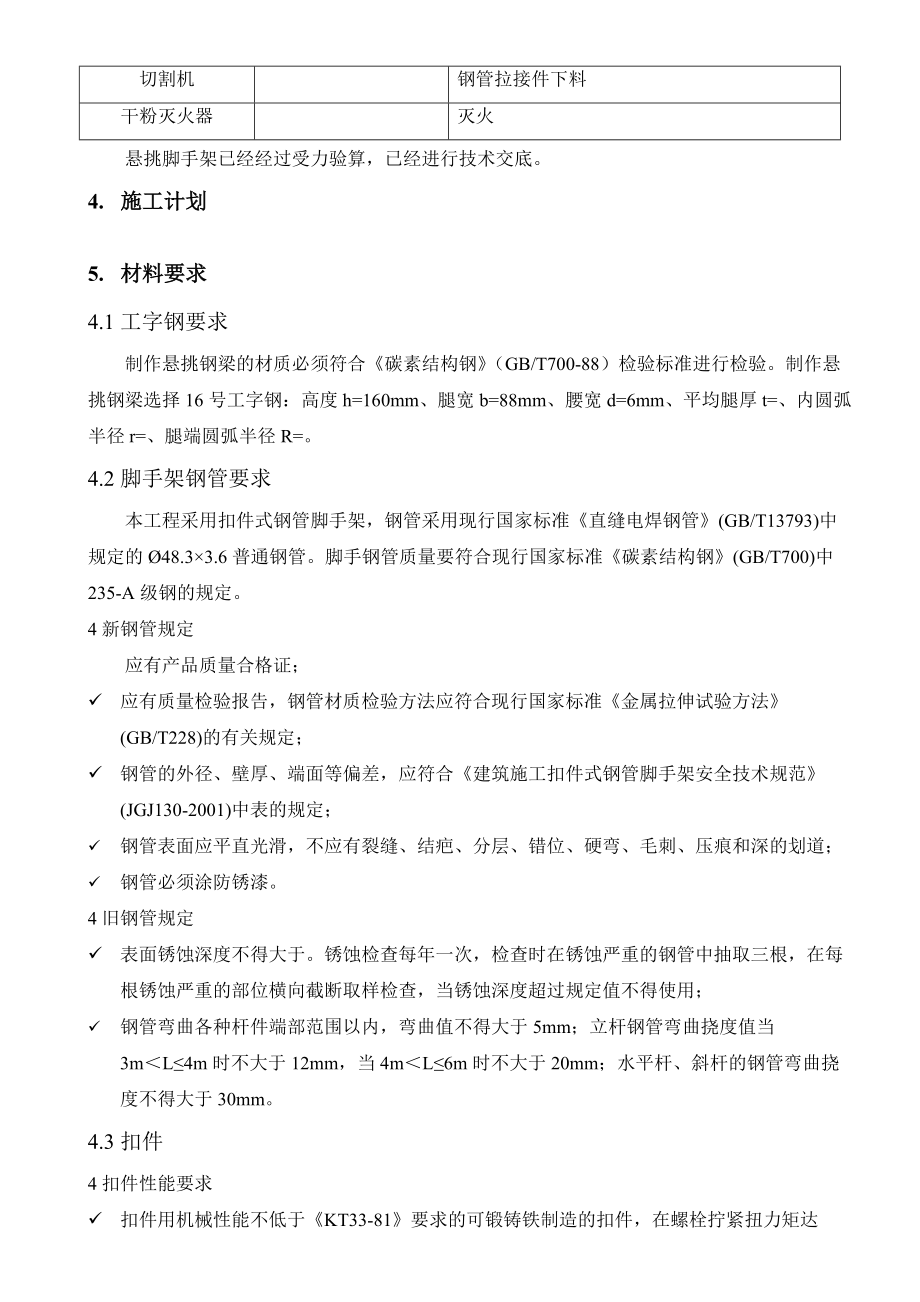

5、工两名,切割机操作工一名。电焊工、架子工必须持证上岗。3.2 材料准备材料名称计划用量进场时间48.3 钢管170 吨扣件8000 个16#工字钢1000 米直径为 16 的圆钢吨16 钢丝绳800 米基坑开挖后开始进场3.3 机具准备悬挑脚手架的制作、安装必须具备的机具如下表:机具名称型号用途钢卷尺制动式(5m)摇卷盒式(50m)5m 制动式钢卷尺用于搭设时测量步距和跨距,50m 摇卷盒式钢卷尺用于搭设前确定跨距线锤钢制或铜制()控制脚手架架体的垂直度扭力扳手预制式紧固扣件螺栓(40-65kN)电焊机BS1-330悬挑梁与预埋锚固件的焊接切割机钢管拉接件下料干粉灭火器灭火悬挑脚手架已经经过受
6、力验算,已经进行技术交底。4. 施工计划施工计划5. 材料要求材料要求4.1 工字钢要求制作悬挑钢梁的材质必须符合碳素结构钢 (GB/T700-88)检验标准进行检验。制作悬挑钢梁选择 16 号工字钢:高度 h=160mm、腿宽 b=88mm、腰宽 d=6mm、平均腿厚 t=、内圆弧半径 r=、腿端圆弧半径 R=。4.2 脚手架钢管要求本工程采用扣件式钢管脚手架,钢管采用现行国家标准直缝电焊钢管(GB/T13793)中规定的 48.33.6 普通钢管。脚手钢管质量要符合现行国家标准碳素结构钢(GB/T700)中235-A 级钢的规定。4 新钢管规定应有产品质量合格证;应有质量检验报告,钢管材质
7、检验方法应符合现行国家标准金属拉伸试验方法(GB/T228)的有关规定;钢管的外径、壁厚、端面等偏差,应符合建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)中表的规定;钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;钢管必须涂防锈漆。4 旧钢管规定表面锈蚀深度不得大于。锈蚀检查每年一次,检查时在锈蚀严重的钢管中抽取三根,在每根锈蚀严重的部位横向截断取样检查,当锈蚀深度超过规定值不得使用;钢管弯曲各种杆件端部范围以内,弯曲值不得大于 5mm;立杆钢管弯曲挠度值当3mL4m 时不大于 12mm,当 4mL6m 时不大于 20mm;水平杆、斜杆的钢管弯曲挠
8、度不得大于 30mm。4.3 扣件4 扣件性能要求扣件用机械性能不低于KT33-81要求的可锻铸铁制造的扣件,在螺栓拧紧扭力矩达65Nm 时,不得发生破坏。新扣件要具有生产许可证、法定检测单位的测试报告和产品质量合格证。当对扣件质量有怀疑时,要按现行国家标准钢管脚手架扣件(GB15831)的规定抽样检测;旧扣件使用前进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。新旧扣件施工前均进行防锈处理。脚手架采用的扣件,在螺栓拧紧扭力矩达 65Nm 时,不得发生破坏。扣件活动部位应能灵活转动,旋转扣件的两旋转面间隙应小于 1mm,当扣件夹紧钢管时,开口处的最小距离应不小于 5mm。4 扣件
9、的种类(1)两钢管 90交叉连接采用直角扣件;(2)两钢管呈任意角度交叉连接采用旋转扣件;(3)钢管与钢管接长采用对接扣件。4 扣件的质量检查扣件使用前应进行质量检查,有裂缝、气孔、砂眼、变形的严禁使用,出现滑丝的螺栓必须更换,扣件使用前应进行防锈处理:先除锈然后采用油浸防锈。4.4 脚手板脚手架作业层上铺放的脚手板采用竹笆片脚手板。竹笆脚手板宜采用毛竹或楠竹制作。作业层脚手板必须铺满、铺稳。竹笆脚手板应设置在四根纵向水平杆上。竹笆脚手板应按其主竹筋垂直于纵向水平杆方向铺设。四个脚用直径 1.2 mm 的镀锌钢丝固定在纵向水平杆上。4.5 挡脚板挡脚板高度不应小于 180mm。挡脚板上如有孔眼
10、,不应大于 25mm,挡脚板下边缘与脚手板的空隙不应大于 10mm。4.6 密目式安全网选用有国家认可的质量监督检验部门的检验合格报告、有生产单位质量检验合格证和安鉴证的密目网。密目式安全网宽(高)度,网目密度不应低于 2000 目/100cm2,各边缘部位的开眼环扣必须牢固可靠,环扣孔径不低于 8mm。不得有断纱、破洞、变形及有碍使用的编织缺陷。密目网的安装平面垂直于水平面,严禁作为安全平网使用。4.7 安全网安全网使用直径 9mm 以上的麻绳、棕绳、尼龙绳或其他耐候性不低于上述品种的材料编制网。外观应平整,宽度不得小于 3m,网眼尺寸不大于 5cm,每张安全网重量一般不宜超过15kg。水平
11、设置时能承受不小于的冲击荷载。密目式安全立网技术要求应符合 GB 16909-97 的规定。4.8 避雷装置避雷装置:包括接闪器、接地极、接地线接闪器用直径 12mm 的镀锌钢筋制作,设在房屋四角的脚手架立杆上,高度 1m,并将最上层的横杆全部连通,形成避雷网络。接地极:采用水平接地极,长度 3m、直径 8mm 的圆钢。悬挑架防雷接地也可以与安装专业的接地相结合设置。4.9 钢丝绳悬挑钢梁的斜拉采用 6x37,直径为 14mm 的钢丝绳,连接采用骑马式卡环,用螺栓紧箍,每个接头卡环数量为 3 个。1)上夹头时一定要将螺栓拧紧,直到绳被压扁 1314 直径时为止,并在绳受力后,再将夹头螺栓拧紧一
12、次,以保证接头牢固可靠。 2)夹头要一顺排列,U 形部分与绳头接触,不能与主绳接触,如图 a 所示。如果 U 形部分与主绳接触,则主绳被压扁后,受力时容易断丝。 3)为了便于检查接头是否可靠和发现钢丝绳是否滑动,可在最后一个夹头后面大约 500mm处再安一个夹头,并将绳头放出一个“安全弯”,如图 b 所示。这样,当接头的钢丝绳发生滑动时, “安全弯”首先被拉直,这时就应该立即采取措施处理。6. 搭设原理搭设原理扣件式钢管脚手架搭设在建筑物外边缘向外伸出的悬挑结构上,将脚手架荷载全部或部分传递给建筑结构。悬挑支撑结构用钢丝绳与结构斜拉与建筑物牢固连结,保持局部及整体稳定,确保施工效率和作业安全。
13、7. 搭设方法搭设方法该脚手架严格按照规范(建筑施工扣件式钢管脚手架安全技术规范JGJ130-2001)要求操作。6.1 工字钢根据设计图纸,将 16#工字钢加工成每段 3.2 米长的悬挑钢梁,分别用于楼板、马道等处悬挑。加工尺寸见下图:在距工字钢一端 100mm 和 1050mm 的地方满焊长 200mm 的钢筋(直径为 25 的三级钢) ,在距工字钢一端 150mm 的钢筋对面满焊直径 16 的钢筋拉环。施工过程中,工字钢下在 KL 处加垫 200200 竹胶板一块。放置悬挑钢梁时,满焊钢管的面向下,满焊钢筋的面向上。按附图所示间距设置工字钢。如果悬挑钢梁遇角柱,则将工字钢平面角度调整,详
14、见后附平面布置图。预埋钢筋 钢丝绳斜拉悬挑。悬挑工字钢在一端距端部 150mm 处的满焊钢筋拉环。在上一层楼板、梁上预留 16 钢丝绳拉环,便于穿钢丝绳。钢丝绳传入拉环,受力前应在靠悬挑脚手架侧的混凝土结构边垫废旧木方头一块,防止钢丝绳与混凝土结构直接剪切。上上上上上上上200上上上上上300上上上上上上上上上上上上上上150mm工字钢锚筋。在楼面与工字钢对应位置分别预埋“L”形 20 钢筋埋件,开口向上,锚入板内水平段 300mm。工字钢就位后,将 20 钢筋埋件弯下焊接 10d。 300上上上上上200200上上上上上上上1上20上上上上上上上上上上上上上上上上上上上上上上100mm上纵向
15、水平杆纵向水平杆设置在立杆内侧,其长度不小于 3 跨,即选用的作为纵向水平杆的钢管不得短于米。纵向水平杆接长必须采用对接扣件连接。对接扣件应交错布置:两根相邻纵向水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于 500mm;各接头中心至最近主节点的距离不宜大于纵距的 1/3。使用竹笆脚手板时,纵向水平杆采用直角扣件固定在横向水平杆上,并等间距设置,间距不应大于 400mm。纵向水平杆应四周交圈,用直角扣件与内外立杆固定。横向水平杆主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。主节点处两个直角扣件的中心距不应大于 500mm。靠墙一段的外伸长
16、度不应大于 500mm。作业层上的非主节点处的横向水平杆,根据支撑脚手板的需要等间距设置,最大间距不应大于纵距的 1/2。横向水平杆靠墙的一端距外墙距离不大于 100mm。转角错层处横向水平杆要连通设置。立杆纵向扫地杆采用直角扣件固定在距钢梁上表面不大于 200mm 处的立杆上。立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个接头在高度方向错开的距离不宜小于 500mm,各接头的中心至主节点的距离不宜大于步距的 1/3。连墙件采用预埋钢管的方式设置连墙件,竖向间距为楼层层高(3.8 米) ,水平间距三跨(4.5 米
17、) 。每一个拉接件必须用直角扣件与内、外两个立杆连接牢固,拉接点详见下图。拉接点横竖向顺序排列、均匀布置、与架体和结构立面垂直,并尽量靠近主节点(距主节点的距离不大于30cm) 。连墙杆伸出扣件的距离应大于 10cm。底部第一根大横杆就开始布置连墙杆。拉接点外侧悬挂拉接标志牌。当脚手架施工操作层高出连墙件两步时,应采取临时稳定措施,直至上一层连墙件搭设完成后方可根据情况拆除。围护脚手架外围用密眼安全网进行全封闭施工,安全网要与脚手架绑扎牢固。密目网采用米的规格,用网绳绑扎在大横杆外立面里侧,作业层网应高于操作平台米,并在作业层下面设置一2002501501501234拉接件设置详图(两个)道平
18、网。在二层设置第一道平网,每悬挑两层下面必须设平网,为了保证安全网的质量,必须采用具备“准用证”的产品。剪刀撑该工程选用单杆通长剪刀撑,剪刀撑随立杆、纵横向水平杆同步搭设。剪刀撑每六步六跨设置一道,斜杆与水平面的夹角在 45和 60之间。斜杆相交处处于同一条直线上,并沿架高连续布置。剪刀撑的一根斜杆扣在立柱上,另一根扣在小横杆伸出的端头上,两端分别用旋转扣件固定,在其中间增加 2 至 4 个扣接点。所有固定主接点距离不大于 15cm,最下部的斜杆与立杆的连接点距悬挑钢梁的高度控制在 30cm 内。剪刀撑的杆件连接采用搭接,搭接长度100cm,并用不少于两个旋转扣件固定,端部扣件盖板的边缘至杆端
19、的距离10cm。横向斜撑由底至顶呈“之”字型,在里、外排脚手架之间上下连续布置,斜杆应采用旋转扣件固定在与之相交的立杆或横向水平杆的伸出端上。8. 脚手架的搭设脚手架的搭设搭设施工工艺工艺流程为:悬挑钢梁(用预埋钢筋将悬挑钢梁固定好)纵向扫地杆立杆横向扫地杆小横杆大横杆剪刀撑连墙杆铺脚手板扎防护栏杆扎安全网。脚手架搭设搭设工人必须系安全带,戴安全帽。脚手板用厚 35cm 左右的木板;首先在距钢梁上表面约 200mm 处设一道扫地杆(大横杆),保持脚手架底部的整体性。每一作业层必须搭设高的防护栏杆,并搭设 180mm 高的挡脚板;竖立杆并与扫地杆扣紧后,装扫地小横杆并与立杆扣紧;支设上部的大横杆
20、和小横杆,装第二步横杆时加设剪刀撑,剪刀撑一端扣杆上,另一端扣在小横杆的伸出部分上,然后继续搭设上部脚手架;搭设时随时校正杆件的垂直和水平偏差,避免偏差过大;所有扣件的开口应朝外,防止闭口缝的螺栓钩挂操作者的衣裤,影响操作甚至造成事故;扣件的拧紧程度要适当,拧螺拴时扭力矩控制在 4050Nm 之间,过紧会损失螺拴;将外脚手架与结构避雷系统可靠联结,防止雷击。开始搭设时应按拉结要求设置临时拉结杆,直至连墙件安放稳定后,方可根据情况拆除当脚手架搭设到连墙件的构造点时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置连墙件顶层立杆的搭接长度不应小于 1m,采用不少于 2 个旋转扣件固定,端部
21、扣件盖板的边缘至杆端距离不应小于 100mm。立杆顶端伸出建筑物的高度。搭设要求脚手架搭设要横平竖直、连接牢固,受荷安全、有必要的操作空间、不变形、不摇晃,建筑物四周脚手连为一体。搭设时,立杆要垂直,偏差不大于其高度的 1/100,相邻两根立杆接头要错开 500mm,大横杆在每一面脚手架范围内的纵向高差不宜超过 100mm,同一步内外两根大横杆的接头要相互错开,不要在同一跨内。在垂直方向相邻两根大横杆的接头也要相互错开,其距离不宜小于 500mm。为保证脚手架的整体性,沿架子纵向每隔 10m 设置一组剪刀撑,其斜杆分别扣紧在立杆的连接点,离立杆底部不宜大于 500mm。各立面的脚手架的大横杆要
22、互相连接,保证脚手架的整体稳定。钢管接长必须采用对接扣件。搭设时,脚手架随楼层施工而升高,在标准层施工时脚手架要有施工保护高度,并满挂安全网。搭设工人必须系安全带,戴安全帽。脚手板用厚 35cm 左右的木板。树立杆并与扫地杆扣紧后,装扫地小横杆并与立杆扣紧。支设上部的大横杆和小横杆,装第二步横杆时加设剪刀撑,剪刀撑一端扣杆上,另一端扣在小横杆的伸出部分上,然后继续搭设上部脚手架。搭设时随时校正杆件的垂直和水平偏差,避免偏差过大。所有扣件的开口应朝外,防止闭口缝的螺栓钩挂操作者的衣裤,影响操作甚至造成事故。扣件的拧紧程度要适当,拧螺拴时扭力矩控制在 4050Nm 之间,过紧会损失螺拴。将外脚手架
23、与结构避雷系统可靠联结,防止雷击。脚手架搭设完毕投入使用前组织相关人员进行验收,验收合格后方可使用。结构施工时荷载3KN/m2,装修施工时2,集中荷载。使用过程中不得随意拆钢管扣件,不得在脚手架上堆积重物或作为承重结构。剪刀撑的数量沿高度和水平方向连续设置。9. 脚手架的拆除脚手架的拆除拆除施工工艺拆架程序应遵守由上而下,先搭后拆的原则,即先拆拉杆、脚手板、剪刀撑,而后拆小横杆、大横杆、立杆等(一般的拆除顺序为安全网栏杆脚手板剪刀撑小横杆立杆) 。当脚手架拆至下部最后一根长钢管的高度(约米)时,应先在适当位置搭临时抛撑加固,后拆连墙件。不准分立面拆架或在上下两步同时进行拆架。做到一步一清、一杆
24、一清,拆立杆时,要先抱住立杆再拆除最后两个扣,拆除大横杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再拆除端头扣。所有连墙杆等必须随脚手架拆除同步下降,严禁先将连墙杆整层拆除后再拆脚手架,分段拆除高度不应大于两步,如高差大于两步,应增加连墙杆加固。脚手架拆除划出工作区标志,禁止行人进入,统一指挥,上下呼应,动作协调,防止倾覆和坠落;严格遵守拆除顺序,由上而下,后搭设的先拆,先搭设的后拆,先拆脚手板、剪刀撑,后拆小横杆、大横杆、立杆等;拆下的钢管和扣件等材料集中向下运输,严禁乱扔;将弯曲的钢管调直,损坏的扣件更换,做防锈处理后集中存放。安全员必须在现场指挥操作。应全面检查脚手架的扣件连接、连
25、墙件、支撑体系等是否符合构造要求根据检查结果制定完善的拆除方案和安全防护措施。拆除前对作业工人进行拆除安全技术交底,清除脚手架上垃圾及杂物。拆除要求脚手架拆除时划出警戒区,设立明显标志,设专人指挥。拆除时由上而下进行,先搭的后拆、后搭的先拆,一般是先拆栏杆、脚手板、剪刀撑,而后拆横杆、立杆等。连接点必须与脚手架同步拆除。不允许分段分立面拆除,若现场施工必须分段分立面拆除时,要在暂不拆除的脚手架两端加设连接点和横向水平支撑。拆下的钢管扣件要及时运至地面,严禁高空抛掷。拆除时要互相配合,调一致,随时保证脚手架的整体稳定。拆除后的钢管扣件要分类堆放,妥善保管,以备再用。拆除作业应由上至下、逐层拆除,
26、严禁上下同时作业。连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆除脚手架,分段拆除高差不应大于两步,如高差大于两步应增设连墙杆加固。拆除大小横杆等工作要在脚手板上操作。10. 质量要求质量要求要求内容作业层在栏杆下边设置严密固定的高度不低于 18cm 的挡脚板。作业面上的脚手板之间不留空隙,脚手板与墙面之间的空隙一般不大于 200mm,脚手板间的搭接长度不得小于 300mm。脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上二步。每搭完一步脚手架后,应按要求校正步距、纵距、横距及立杆的垂直度。班组长时刻按照搭设要求进行检查,并且每天做好检查记录,发现质量安全问题,及
27、时整改。脚手架定期检查项目杆件的设置和连接是否符合构造要求悬挑梁是否松动,立杆是否悬空荷载是否超限拉结件是否牢固可靠扣件螺栓是否松动立杆沉降与垂直度的偏差是否符合规范要求安全防护措施是否符合要求密目网在使用中至少每周进行一次检查,当发现下列情况时应及时进行修理或更换:严重的变形或磨损;断裂或破洞;霉变;系绳松脱;搭接处脱开。11. 文明施工要求文明施工要求钢管、扣件、跳板禁止随意乱扔乱放,要在指定的地点堆放,一定要堆放规则、整齐。进入现场的人员带好安全帽,高空作业系好安全带,穿好防滑鞋等,现场严禁吸烟。进入现场的人员要爱护场内的各种绿化设施和标示牌,不得践踏草坪、损坏花草树木、随意拆除和移动标
28、示牌。严禁酗酒人员上架作业,施工操作时要求精力集中、禁止开玩笑和打闹。脚手架搭设人员必须是经考试合格的专业架子工,上岗人员定期体检。上架子作业人员上下均应走人行梯道,不准攀爬架子。在架子上作业的人员不得随意拆动脚手架上的所有拉接点和脚手板,以及扣件绑扎扣等所有架子部件。踢脚板、剪刀撑均刷红白油漆,红白油漆长度统一、互相间隔。在所有拉接点处悬挂拉接点标示牌。12. 施工安全保证措施施工安全保证措施当脚手架和高低压线路之间安全距离不足时,要搭设竹质隔离架,高空搭设及拆除时,操作人员必须系好安全带。脚手架顶部设避雷针,采用 1m 长 12 镀锌钢筋,设在转角的立杆上。接地线 8 钢筋,可临时焊接于工
29、程的接地板上,焊接长度 50mm。避雷装置的冲击接地电阻不得大于30。严禁在竹笆,安全网等围护设施处用电气焊和用火。如果必需在脚手架上进行电、气焊作业,必须有防火措施和专人看管。随时纠正杆件垂直和水平偏差。没有完成的脚手架,在每日收工时,一定要确保架子稳定,以免发生意外。扣件要拧紧,有变形的钢管和不合格的扣件不能使用。脚手架搭设必须满足国家、省市规定的安全标准。脚手架的构架、结构、连墙件等必须进行设计,复核其承载力,制定完整的脚手架搭设、使用和拆除施工方案。当有六级或六级以上大风和雾、雨、雪、冰雹天气时应停止脚手架搭设与拆除作业,并应将积水、冰、霜、雪、雹清扫干净后再施工,作业时应有防滑措施。
30、暴风雪及台风暴雨后,应对高处作业安全设施逐一加以检查,发现有松动、变形、损坏或脱落等现象,应立即修理完善。防护栏杆必须自上而下用安全立网封闭脚手架不得作为材料堆放场,其上只能堆放少量的物料,且应堆放平稳,不妨碍通行和装卸。工具应随手放入工具袋;作业中的走道、通道板和登高用具,应随时清扫干净;拆卸下的物件应及时清理运走,不得任意乱置或向下丢弃,传递物件禁止抛掷。施工作业场所有坠落可能的物件,应一律先行撤除或加以固定。搭设和拆除脚手架时,地面应设围拦和警示标志,并派人专人看守,严禁非操作人员入内。脚手架的作业人员必须佩戴安全帽、安全带,穿防滑鞋。悬挑工字钢加固焊接时,应配备灭火器,以防发生火灾。1
31、3. 3 层以上型钢悬挑脚手架层以上型钢悬挑脚手架(扣件式扣件式)计算书计算书架体验算架体验算1)、脚手架参数、脚手架参数脚手架搭设方式双排脚手架脚手架钢管类型脚手架搭设高度H(m)脚手架沿纵向搭设长度L(m)立杆步距h(m)立杆纵距或跨距la(m)立杆横距lb(m)横向水平杆计算外伸长度a1(m)内立杆离建筑物距离a(m)双立杆计算方法不设置双立杆2)、荷载设计、荷载设计脚手板类型竹笆脚手板脚手板自重标准值Gkjb(kN/m2)脚手板铺设方式1步1设密目式安全立网自重标准值Gkmw(kN/m2)挡脚板类型木挡脚板栏杆与挡脚板自重标准值Gkdb(kN/m)挡脚板铺设方式1步1设每米立杆承受结构
32、自重标准值gk(kN/m)横向斜撑布置方式6跨1设结构脚手架作业层数njj1结构脚手架荷载标准值Gkjj(kN/m2)3装修脚手架作业层数nzj1装修脚手架荷载标准值Gkzj(kN/m2)2地区山东济南市安全网设置全封闭基本风压0(kN/m2)风荷载体型系数s风压高度变化系数z(连墙件、单立杆稳定性)风荷载标准值k(kN/m2)(连墙件、单立杆稳定性) 计算简图:立面图侧面图3)、横向水平杆验算、横向水平杆验算纵、横向水平杆布置方式横向水平杆在上纵向水平杆上横向水平杆根数n2横杆抗弯强度设计值f(N/mm2)205横杆截面惯性矩I(mm4)127100横杆弹性模量E(N/mm2)206000横
33、杆截面抵抗矩W(mm3)5260纵、横向水平杆布置 承载能力极限状态 q=1.2(0.04+Gkjbla/(n+1)+1.4Gkla 正常使用极限状态 q=(0.04+Gkjbla/(n+1)+Gkla 计算简图如下: 1、抗弯验算、抗弯验算 Mmax=maxqlb2/8,qa1222/2=0.21kNm =Mmax/W=0.211062f=205N/mm2 满足要求! 2、挠度验算、挠度验算 max=max5qlb4/(384EI),qa14/(8EI)=max51.718504/(384206000127100),1.711504/(8206000127100)= maxminlb/150
34、,10min850/150,10 满足要求! 3、支座反力计算、支座反力计算 承载能力极限状态 Rmax=q(lb+a1)2/(2lb)=2.36(0.85+0.15)2 正常使用极限状态 Rmax=q(lb+a1)2/(2lb)=1.71(0.85+0.15)24)、纵向水平杆验算、纵向水平杆验算 承载能力极限状态 由上节可知F1=Rmax 正常使用极限状态 由上节可知F1=Rmax 1、抗弯验算、抗弯验算 计算简图如下: 弯矩图(kNm) =Mmax/W=0.561062f=205N/mm2 满足要求! 2、挠度验算、挠度验算 计算简图如下: 变形图(mm) maxminla/150,10
35、min1500/150,1010mm 满足要求! 3、支座反力计算、支座反力计算 承载能力极限状态 Rmax5)、扣件抗滑承载力验算、扣件抗滑承载力验算横杆与立杆连接方式单扣件扣件抗滑移折减系数 扣件抗滑承载力验算: 横向水平杆:Rmax=1.39kNRc 纵向水平杆:Rmax=3.23kNRc 满足要求!6)、荷载计算、荷载计算脚手架搭设高度H脚手架钢管类型每米立杆承受结构自重标准值gk(kN/m) 立杆静荷载计算立杆静荷载计算 1、立杆承受的结构自重标准值、立杆承受的结构自重标准值NG1k 单外立杆:NG1k=(gk+(lb+a1 单内立杆:NG1k 2、脚手板的自重标准值、脚手板的自重标
36、准值NG2k1 单外立杆:NG2k1=(H/h+1)la(lb+a1)Gkjb1/1/2 单内立杆:NG2k1 3、栏杆与挡脚板自重标准值、栏杆与挡脚板自重标准值NG2k2 单外立杆:NG2k2=(H/h+1)laGkdb 4、围护材料的自重标准值、围护材料的自重标准值NG2k3 单外立杆:NG2k3=Gkmw 构配件自重标准值NG2k总计 单外立杆:NG2k=NG2k1+NG2k2+NG2k3 单内立杆:NG2k=NG2k1 立杆施工活荷载计算立杆施工活荷载计算 外立杆:NQ1k=la(lb+a1)(njjGkjj+nzjGkzj 内立杆:NQ1k 组合风荷载作用下单立杆轴向力: 单外立杆:
37、N=1.2(NG1k+ NG2k)+0.91.4NQ1k 单内立杆:N=1.2(NG1k+ NG2k)+0.91.4NQ1k7)、立杆稳定性验算、立杆稳定性验算脚手架搭设高度H立杆截面抵抗矩W(mm3)5260立杆截面回转半径i(mm)立杆抗压强度设计值f(N/mm2)205立杆截面面积A(mm2)506连墙件布置方式两步三跨 1、立杆长细比验算、立杆长细比验算 立杆计算长度l0=Kh=11.51.8= 长细比=l0/i=2.7103/15.9=169.81210 轴心受压构件的稳定系数计算: 立杆计算长度l0=kh=1.1551.51.8= 长细比=l0/i=3.12103 满足要求! 2、
38、立杆稳定性验算、立杆稳定性验算 不组合风荷载作用 单立杆的轴心压力设计值N=1.2(NG1k+NG2kQ1k2f=205N/mm2 满足要求! 组合风荷载作用 单立杆的轴心压力设计值N=1.2(NG1k+NG2kQ1k Mw=0.91.4Mwk=0.91.4klah22/10=0.13kNm =N/(A)+ Mw2f=205N/mm2 满足要求!8)、连墙件承载力验算、连墙件承载力验算连墙件布置方式两步三跨连墙件连接方式扣件连接连墙件约束脚手架平面外变形轴向力N0(kN)3连墙件计算长度l0(mm)600连墙件截面面积Ac(mm2)489连墙件截面回转半径i(mm)连墙件抗压强度设计值f(N/
39、mm2)205连墙件与扣件连接方式双扣件扣件抗滑移折减系数 Nlw=1.4k2h3la 长细比=l0/i=600/15.8=37.97,查规范表 (Nlw+N0)/(Ac)=(6.04+3)10320.85 f=0.85 205N/mm22 满足要求! 扣件抗滑承载力验算: Nlw+N0 满足要求! 悬挑梁验算悬挑梁验算1)、基本参数、基本参数悬挑方式普通主梁悬挑主梁间距(mm)1500主梁与建筑物连接方式平铺在楼板上锚固点设置方式压环钢筋压环钢筋直径d(mm)16主梁建筑物外悬挑长度Lx(mm)1250主梁外锚固点到建筑物边缘的距离a(mm)100主梁建筑物内锚固长度Lm(mm)1600梁/
40、楼板混凝土强度等级C302)、荷载布置参数、荷载布置参数支撑点号支撑方式距主梁外锚固点水平距离(mm)支撑件上下固定点的垂直距离L1(mm)支撑件上下固定点的水平距离L2(mm)是否参与计算1上拉115033001050否 作用点号各排立杆传至梁上荷载F(kN)各排立杆距主梁外锚固点水平距离(mm)主梁间距la(mm)13001500211501500 附图如下:平面图立面图3)、主梁验算、主梁验算主梁材料类型工字钢主梁合并根数nz1主梁材料规格16号工字钢主梁截面积A(cm2)主梁截面惯性矩Ix(cm4)1130主梁截面抵抗矩Wx(cm3)141主梁自重标准值gk(kN/m)主梁材料抗弯强度
41、设计值f(N/mm2)215主梁材料抗剪强度设计值(N/mm2)125主梁弹性模量E(N/mm2)206000 q=1.2gk 第1排:F1=F1/nz 第2排:F2=F2/nz 1、强度验算、强度验算 弯矩图(kNm) max=Mmax/W=20.73106/141000=147N/mm2f=215N/mm2 符合要求! 2、抗剪验算、抗剪验算 剪力图(kN) max=Qmax/(8Iz)bh02-(b-)h2=28.63100088160222 max2=125N/mm2 符合要求! 3、挠度验算、挠度验算 变形图(mm) max=2lx/250=21250/250=10mm 符合要求!
42、4、支座反力计算、支座反力计算 R1=-12.75kN,R24)、悬挑主梁整体稳定性验算、悬挑主梁整体稳定性验算 主梁轴向力:N =0/nz=0/1=0kN 压弯构件强度:max=Mmax/(W)+N/A=20.73106/(1.05141103)+0103/2610=140N/mm2f=215N/mm2 符合要求! 受弯构件整体稳定性分析: 其中b - 均匀弯曲的受弯构件整体稳定系数: 查表钢结构设计规范(GB50017-2003)得,b 由于b大于0.6,根据钢结构设计规范(GB50017-2003)附表B,得到 b值为0.97。 = Mmax/(bWx)=20.73106/(0.9714
43、11032f=215N/mm2 符合要求!5)、锚固段与楼板连接的计算、锚固段与楼板连接的计算主梁与建筑物连接方式平铺在楼板上锚固点设置方式压环钢筋压环钢筋直径d(mm)16主梁建筑物内锚固长度Lm(mm)1600梁/楼板混凝土强度等级C30压环钢筋1压环钢筋2 压环钢筋验算:=N/(4A)=N/d2=12.75103/(3.1416222 注:f为拉环钢筋抗拉强度,按混凝土结构设计规范 每个拉环按2个截面计算的吊环应力不应大于50N/mm2 水平钢梁与楼板压点的拉环一定要压在楼板下层钢筋下面,并要保证两侧30cm以上搭接长度符合要求!14. 7 层以上型钢悬挑脚手架层以上型钢悬挑脚手架(扣件
44、式扣件式)计算书计算书1)、脚手架参数)、脚手架参数脚手架搭设方式双排脚手架脚手架钢管类型脚手架搭设高度H(m)脚手架沿纵向搭设长度L(m)立杆步距h(m)立杆纵距或跨距la(m)立杆横距lb(m)横向水平杆计算外伸长度a1(m)内立杆离建筑物距离a(m)双立杆计算方法不设置双立杆2)、荷载设计)、荷载设计脚手板类型竹笆脚手板脚手板自重标准值Gkjb(kN/m2)脚手板铺设方式1步1设密目式安全立网自重标准值Gkmw(kN/m2)挡脚板类型木挡脚板栏杆与挡脚板自重标准值Gkdb(kN/m)挡脚板铺设方式1步1设每米立杆承受结构自重标准值gk(kN/m)横向斜撑布置方式6跨1设结构脚手架作业层数
45、njj1结构脚手架荷载标准值Gkjj(kN/m2)3装修脚手架作业层数nzj1装修脚手架荷载标准值Gkzj(kN/m2)2地区山东济南市安全网设置全封闭基本风压0(kN/m2)风荷载体型系数s风压高度变化系数z(连墙件、单立杆稳定性)风荷载标准值k(kN/m2)(连墙件、单立杆稳定性) 计算简图:立面图侧面图3)、横向水平杆验算)、横向水平杆验算纵、横向水平杆布置方式横向水平杆在上纵向水平杆上横向水平杆根数n2横杆抗弯强度设计值f(N/mm2)205横杆截面惯性矩I(mm4)127100横杆弹性模量E(N/mm2)206000横杆截面抵抗矩W(mm3)5260纵、横向水平杆布置 承载能力极限状
46、态 q=1.2(0.04+Gkjbla/(n+1)+1.4Gkla 正常使用极限状态 q=(0.04+Gkjbla/(n+1)+Gkla 计算简图如下: 1、抗弯验算、抗弯验算 Mmax=maxqlb2/8,qa1222/2=0.21kNm =Mmax/W=0.211062f=205N/mm2 满足要求! 2、挠度验算、挠度验算 max=max5qlb4/(384EI),qa14/(8EI)=max51.718504/(384206000127100),1.711504/(8206000127100)= maxminlb/150,10min850/150,10 满足要求! 3、支座反力计算、支
47、座反力计算 承载能力极限状态 Rmax=q(lb+a1)2/(2lb)=2.36(0.85+0.15)2 正常使用极限状态 Rmax=q(lb+a1)2/(2lb)=1.71(0.85+0.15)24)、纵向水平杆验算)、纵向水平杆验算 承载能力极限状态 由上节可知F1=Rmax 正常使用极限状态 由上节可知F1=Rmax 1、抗弯验算、抗弯验算 计算简图如下: 弯矩图(kNm) =Mmax/W=0.561062f=205N/mm2 满足要求! 2、挠度验算、挠度验算 计算简图如下: 变形图(mm) maxminla/150,10min1500/150,1010mm 满足要求! 3、支座反力计
48、算、支座反力计算 承载能力极限状态 Rmax5)、扣件抗滑承载力验算)、扣件抗滑承载力验算横杆与立杆连接方式单扣件扣件抗滑移折减系数 扣件抗滑承载力验算: 横向水平杆:Rmax=1.39kNRc 纵向水平杆:Rmax=3.23kNRc 满足要求!6)、荷载计算)、荷载计算脚手架搭设高度H脚手架钢管类型每米立杆承受结构自重标准值gk(kN/m) 立杆静荷载计算立杆静荷载计算 1、立杆承受的结构自重标准值、立杆承受的结构自重标准值NG1k 单外立杆:NG1k=(gk+(lb+a1 单内立杆:NG1k 2、脚手板的自重标准值、脚手板的自重标准值NG2k1 单外立杆:NG2k1=(H/h+1)la(l
49、b+a1)Gkjb1/1/2 单内立杆:NG2k1 3、栏杆与挡脚板自重标准值、栏杆与挡脚板自重标准值NG2k2 单外立杆:NG2k2=(H/h+1)laGkdb 4、围护材料的自重标准值、围护材料的自重标准值NG2k3 单外立杆:NG2k3=Gkmw 构配件自重标准值NG2k总计 单外立杆:NG2k=NG2k1+NG2k2+NG2k3 单内立杆:NG2k=NG2k1 立杆施工活荷载计算立杆施工活荷载计算 外立杆:NQ1k=la(lb+a1)(njjGkjj+nzjGkzj 内立杆:NQ1k 组合风荷载作用下单立杆轴向力: 单外立杆:N=1.2(NG1k+ NG2k)+0.91.4NQ1k 单
50、内立杆:N=1.2(NG1k+ NG2k)+0.91.4NQ1k7)、立杆稳定性验算)、立杆稳定性验算脚手架搭设高度H立杆截面抵抗矩W(mm3)5260立杆截面回转半径i(mm)立杆抗压强度设计值f(N/mm2)205立杆截面面积A(mm2)506连墙件布置方式两步三跨 1、立杆长细比验算、立杆长细比验算 立杆计算长度l0=Kh=11.51.8= 长细比=l0/i=2.7103/15.9=169.81210 轴心受压构件的稳定系数计算: 立杆计算长度l0=kh=1.1551.51.8= 长细比=l0/i=3.12103 满足要求! 2、立杆稳定性验算、立杆稳定性验算 不组合风荷载作用 单立杆的轴心压力设计值N=1.2(NG1k+NG2kQ1k2f=205N/mm2 满足要求! 组合风荷载作用 单立杆的轴心压力设计值N=1.2(NG1k+NG2kQ1k Mw=0.91.4Mwk=0.91.4klah22/10=0
