1、/,二中水电成都天府新区兴隆湖工程总承包部成都天府新区兴隆湖生态水环境综合治理湖区水利及生态构建工程施工用电规划批准:校核:中水电成都天府新区兴隆湖工程总承包部二.一三年一月一-k三日1 H1编制依据、范围11.1 编制依据11.2 适用范围12工程概况12.1 工程简介12.2 施工工期及强度说明13临时用电方案及特点23.1 临时用电总体方案23.2 用电负荷统计23.3 用电负荷计算43.4 用电工程量统计53.5 供电方式及线路布局65日常使用和维护71编制依据、范围1.1编制依据(1)?施工现场临时用电平安技术标准?JGJ46-2005(2)?建设工程施工现场供电平安标准?GB501

2、94-93(3)?低压配电设计标准?GB50054-95(4)集团公司的职业健康平安治理文件(5)平安员手册(6)施工平面图(7)本工程施工组织设计1.2适用范围适用范围为成都天府新区兴隆湖工程第二标段工程施工、生活布置及规划.2工程概况2.1 工程简介兴隆湖生态水环境综合治理工程位于天府新区双流县境内,第二标段范围为兴隆湖工程湖区水利枢纽工程、生态系统构建工程、治理监控系统、湖区土(石)方工程及其他附属工程.2.2 施工工期及强度说明本工程的顶峰期用电负荷主要集中在闸坝工程施工、引渠及库岸工程施工.根据初步设计、施工组织设计及现阶段已提供的设计图纸,本工程开工10个月湖区一期蓄水,16个月湖

3、区生态系统构建完成的目标工期;土石方开挖1000万m,碎35万m;根据计划,工程土石方月开挖强度到达120万m,土石方月填筑强度到达109万吊,混凝土月浇筑强度到达4.5万肃.工程量大强度高工期紧迫,届时主要施工设备有排水泵、空压机、大型专用模板系统、闸门及启闭机安装、两套HZS120拌合站、钢筋模板加工厂、修理车间、碎泵机等浇筑设备;还有一些小型用电设备如:振捣棒电瓶器、电焊机等,具体见表1?主要用电设备表?所小.3临时用电方案及特点3.1 临时用电总体方案场内用电主线路规划采用在湖区征地红线外六个10kv线路接线点,下线降压后,根据需要布置低压供电线路到工程部营地、闸坝、引渠、库岸等部位具

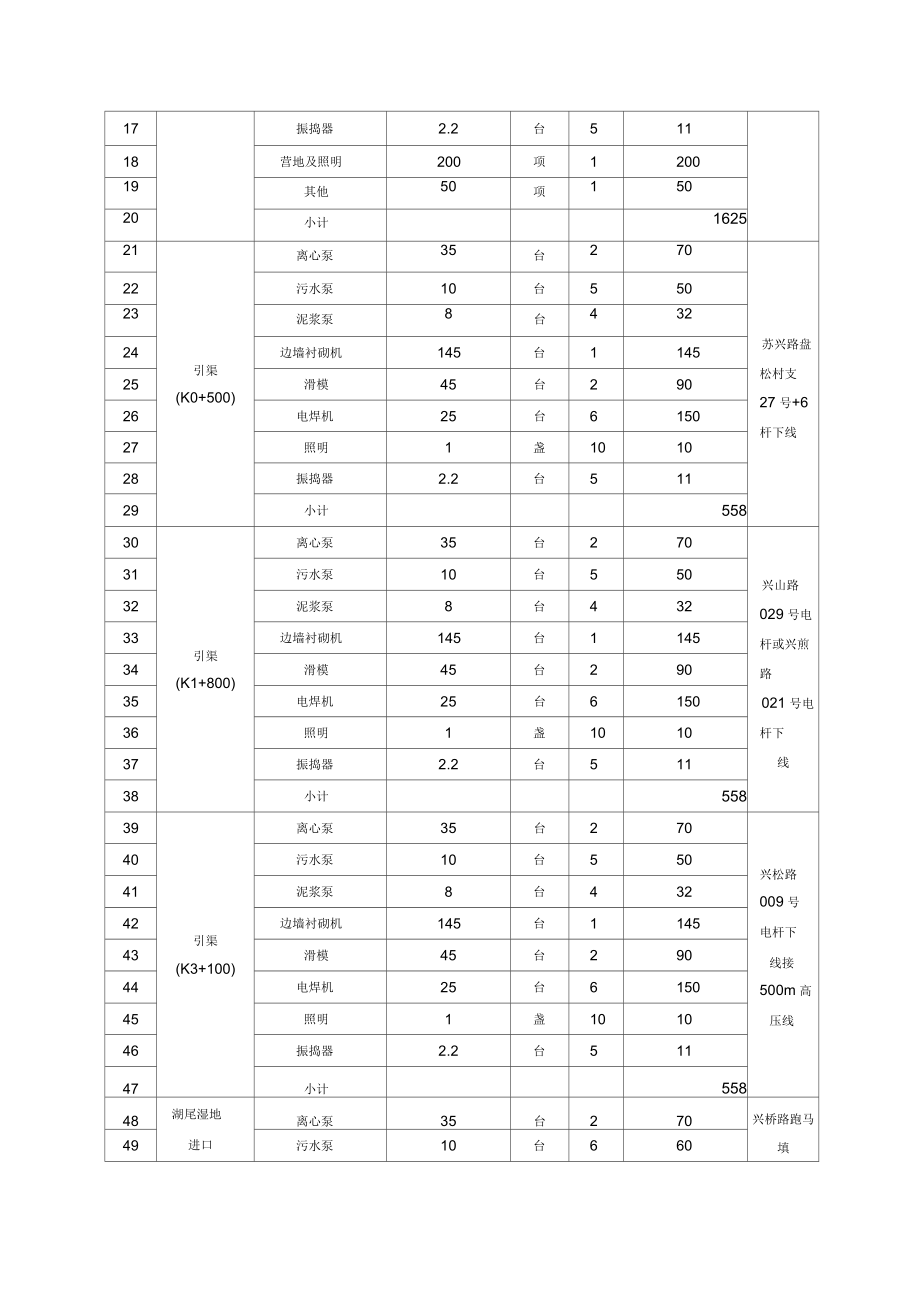

4、体布置见供电规划图.根据施工需要,为保证系统电源出现故障或系统停电时,排水及生活所需要,配置3台252kw的柴油发电机;湖区施工照明采用6辆照明车.根据现场条件和与双流县电力供给部门联系,工程用厢式变压器由我工程购置,高压供电线路、变压器根底及安装等由双流电力局相关工程人员完成.3.2 用电负荷统计本工程现场用电负荷根据用电机具类别分为碎系统负荷、电焊及水泵负荷、其它用电设备和照明负荷,各种机具设备容量、相关参数及其计算见表1所示表3-1主要用电设备表序号部位机械设备名称额定功率KW单位数量合计功率kw备注1工程营地及闸坝120硅拌合系统185套2370兴山路69收杆或兴煎路51号电杆下线2钢

5、筋切断机7.5台2153弯曲机5台2104钢筋调直机5台2105对焊机28台3846电焊机25台82007木板锯木机2台248磨光机2台249砂轮切割机2台61210边墙衬砌机145台114511水泵15台69012污水泵10台55013泥浆泵8台54014灌浆设备100套220015实验室60项16016改进土拌和系统70台17017振捣器2.2台51118营地及照明200项120019其他50项15020小计162521引渠(K0+500)离心泵35台270苏兴路盘松村支27号+6杆下线22污水泵10台55023泥浆泵8台43224边墙衬砌机145台114525滑模45台29026电焊机2

6、5台615027照明1盏101028振捣器2.2台51129小计55830引渠(K1+800)离心泵35台270兴山路029号电杆或兴煎路021号电杆下线31污水泵10台55032泥浆泵8台43233边墙衬砌机145台114534滑模45台29035电焊机25台615036照明1盏101037振捣器2.2台51138小计55839引渠(K3+100)离心泵35台270兴松路009号电杆下线接500m高压线40污水泵10台55041泥浆泵8台43242边墙衬砌机145台114543滑模45台29044电焊机25台615045照明1盏101046振捣器2.2台51147小计55848湖尾湿地进口离

7、心泵35台270兴桥路跑马填49污水泵10台66050泥浆泵8台648五社支线8号电杆51电焊机25台410052照明1盏101053改进土拌和系统100套110054振捣器2.2台511边墙衬砌机145台114555小计54456南面库岸空气压缩机75台4300兴山路赵家支线13号电杆57喷浆机5.5台42258照明1盏101059小计3323.3 用电负荷计算根据用电设备容量计算用电负荷如下:P=1.1X(k1Ep1+k2Ep2+k3Ep3+k4Ep4)其中:P为供电设备总需要容量(KVA.Ep1为混凝土系统总功率.12P2为电焊设备及水泵总功率.12P3其它用电设备总功率.12P4现场照

8、明及办公总功率.1.1 为用电不均匀系数.K1=0.4,K2=0.5,K3=0.5,K4=0.8Ep1=440KWEp2=1648KWEp3=1837KWEp4=250KWP=1.1X(0.5X690+0.6X1648+0.6X1837+0.8X250)=2330.35kVA变压器线损因数考虑为Cosd=0.8变压器的额定需求功率S=P/Cos(|)=2330.35/0.8=2912.94KVA3.4 用电工程量统计3.4.1 变压器配置根据以上计算,按电力部门要求,配置8台箱式变压器,总容量为3080KV厚S能够满足施工生产用电需要.变压器配置见下表2所示.表3-2变压器配置一览表变压器位置

9、编R变压器规格型号单位数量供电范围备注工程主营地1号变压器400KVA台1生活区、碎拌合系统、钢筋加工场等挡水工程2号变压器630KVA台1西库岸、泄洪闸坝引渠3-5号变压器400KVA台3引渠及进水闸门工程湖尾6号变压器400KVA台1湖尾闸坝工程四库岸7号变压器400KVA台1西库岸边坡支护进场道路8号ZGSB11-Z-50/10台1进场道路路灯见道路设计合计J3080KVA台P83.4.2 线路工程量表3-3施工供电主要设备材料表名称规格型号单位数量备注高压电线10kvkm2.8三相高压电杆12m根85间距小于50m,包括附件低压电线铝芯线km15185150112095三相低压电杆9m

10、根500间距30m,包括附件开关柜组8配合各变压器柴油发电机组252kw台3备用电源照明车10KW辆6湖区施工说明:初步估算设备材料表,按电力主管部门的要求,根据专业设计院设计进行调整3.4.3 临建工程量表3-4施工供电主要临建工程量表名称规格型号单位数量备注名称规格型号单位数量备注攵压命根底C15碎或砖砌2m168高1.2m长5m宽4m高压电杆根底C15碎3m157.5高1.5m长1.5m宽1.5m低压电杆根底C15碎3m500高1m长1m宽1m根底开挖土方3m2675变压器和电杆根底临时占地红线外2m600变压器各30nt电杆各5m说明:初步估算工程量表,按电力主管部门的要求,根据专业设计院设计进行调整3.5 供电方式及线路布局本工程现场临时用电采取TN-S供电系统,放射式多路主干线送至各用电区域,然后在每个供电区域内再分级放射式或树干式构成配电网络,并在配电柜及二级配电箱处做重复接地.根据配电柜一级配电箱一现场总配电箱二级配电箱一现场分配电箱三级配电箱,三级配电,两级漏电保护原那么配电.根据施工现场平面布置及用电负荷分布情况,供给碎拌合系统、钢筋加工场、电焊机等用电分箱,施工作业面采用手提箱供细部施工及照明.为尽量避开施工面及降低本钱的要求,动力线路、照明线路、生活用电线路等低压线路尽量沿围墙采取架

温馨提示

  • 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
  • 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
  • 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
  • 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
  • 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
  • 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
  • 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。

评论

0/150

提交评论
