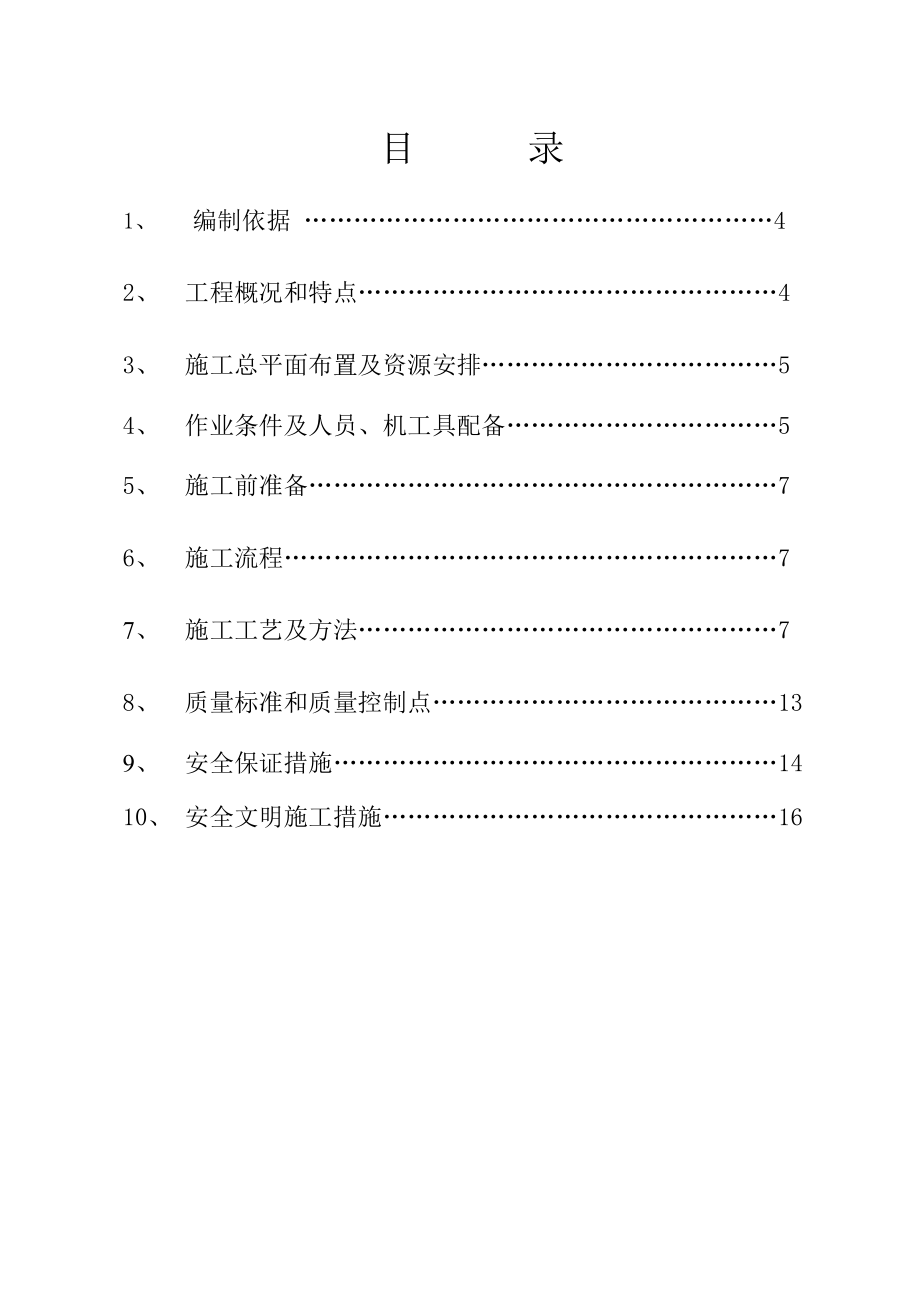

1、国电肇庆大旺热电联产(2300MW级)烟气脱硫工程脱硫烟道制作及吊装施工方案浙江省工业设备安装集团有限公司国电肇庆大旺烟气脱硫工程项目部二0一一年五月二十七日编号版次页数国电肇庆大旺热电联产(2300MW级)烟气脱硫工程烟道制作及吊装施工方案批准: 审核: 编制: 浙江省工业设备安装集团有限公司国电肇庆大旺烟气脱硫工程项目部二0一一年五月二十七日目 录1、 编制依据 42、 工程概况和特点43、 施工总平面布置及资源安排54、 作业条件及人员、机工具配备55、 施工前准备76、 施工流程77、 施工工艺及方法78、 质量标准和质量控制点139、 安全保证措施1410、 安全文明施工措施161.

2、编制依据1. 原、净烟道施工图T266S-J0401-01,T266S-J0403。2.北京国电龙源环保工程有限公司脱硫项目部进度安排计划。3.钢结构工程施工及验收规范GB50205-20014.火电施工质量检验及评定标准(焊接2002篇年版)6.电力建设施工及验收技术规范.火力发电厂焊接篇DL/T5007-92 1992年版)7.电力建设安全工作规程DL50091(2002年版)8火电厂烟气脱硫工程施工质量验收及评定规程DL/T5417-20092.工程概况和特点2.1工程概况:国电肇庆大旺热电厂烟气脱硫工程(2300MW级)的脱硫烟道是由北京国电龙源环保工程有限公司设计、湖北省中南监理公司

3、监理。本脱硫烟道制作、安装包括脱硫原烟道、净烟道,总重量约250吨;烟道预制工作在制作场地进行预制,运到现场组对,焊接。由监理检查验收后在进行分段吊装。安装完成后所有烟道外表面均要做油漆防腐处理,内部须打磨(净烟道),达到防腐的要求。2.2 工程范围和工程量本工程烟道分为1#、2#机组烟气脱硫烟道,具体有:1#、2#原烟道接至1#2#引风机的出口。1#、2#净烟道接至烟囱。其安装工作量见下表: 1#机组烟气脱硫工程量序号烟道名称单位重量备注1原烟道1#吨727242净烟道1#吨5123涂鳞处理3合计吨1242#机组烟气脱硫工程量序号烟道名称单位重量备注1原烟道2#吨727242烟道净2#吨51

4、23涂鳞处理3合计吨124423施工特点由于各路烟道的重量较大,安装位置场地狭小,安装作业点离地太高,施工作业时,根据施工场地及吊机的能力综合考虑,需将已经制作好的烟道分段,吊装至安装部位后进行焊接组装。3.施工总平面布置 部分 烟道在施工现场分解后,进行编号,按吊装先后顺序倒运到吊装施工区域,为避免倒运及吊装过程的重复,应进行临时合理的堆放,在保证吊机停靠位置合理,施工条件具备的情况下,对吊装施工场地进行合理的布置。4.作业条件及人员、机工具配备41施工场地条件:施工现场位于吸收塔与烟囱之间,施工场地狭窄,烟道净的吊装高度在408米。原烟道的高度在216米,施工场地较为复杂。42施工人员情况

5、:所有施工人员在施工前经技术交底和安全交底,并在交底单上签字。熟悉图纸和有关技术要求内容;熟悉作业指导书中的质量要求和质量控制点。作业人员具有施工经验,特殊工种作业人员(电焊工、起重工、架子工、电工)全部经过专业培训和考试,持有效证件上岗。43图纸及资料要求 为保障正常施工,在烟道制作安装前,图纸及一些资料、设备安装使用说明书及有相关的资料要求均到齐全。44劳动力计划配备:施工总负责:1人 技术负责人:1人 电焊工:10人 质量员:1人 安全员:1人 起重工:5人 架子工、电工需要时配备45主要机工具配备序号名 称规 格单位数量备 注2电焊机台103摇臂钻台14链条葫芦5T只105角向磨光机1

6、00只86差速器只67砂轮切割机台18自制平板车辆19汽车吊25T辆1临时租用10汽车吊150T辆1临时租用11榔头2磅把512榔头4磅把513榔头16磅把514割刀皮带付1015钢板夹付816割炬套1017拖线盘只818揽风绳20根1619枕木2201802500根4220卸扣10T只221其他小型机具若干46测量工具配备检查测量工具配备有钢卷尺:50m、30m、5m、1m平尺、角尺、游标卡尺各一把、垂线、水准仪、经纬仪等。5.施工前准备 施工前组织施工人员进行技术、安全交底,准备好安装时需要的机工具及安全防护用品,要求所有施工人员对安装现场有充分的认识,确保安装时人、机具、设备安全;接通施

7、工场地的临时用电,落实好机具设备及工具等工作,清扫施工场地,准备进场开始施工。6施工流程工艺流程见下面施工工艺流程图:基础复验单件编号烟道分段熟悉图纸单件倒运原烟道分段组合拼装 临时堆放技术交底安全交底烟道吊装吸收塔净烟道分段吊装 原烟道吊装 进烟囱处烟道吊装 整体验收完成吊装补刷油漆焊接固定脱硫烟道施工工艺流程图7施工工艺及方法71做好熟悉图纸的会审工作 组织施工技术人员熟悉施工图纸,对图纸细节进行深化,掌握烟道的内部结构,为方便拼装的前提下,合理分割烟道,分割位置尽量错开烟道内部支撑的加固钢管,避免在分割后造成变形。分割工作完成后,对分割件进行吊钩焊接工作,便于吊装。72 进行技术交底和安

8、全交底在充分掌握图纸烟道安装位置分布的情况下,进行技术交底和安全交底工作。向施工人员详细交代脱硫烟道吊装过程中各道工序的要点及注意事项,特别是吸收塔净烟道吊装拼接过程中的登高作业,施工人员需要在高处悬空对烟道单件拼接组对,极易发生高处坠落的安全事故,施工人员必须掌握施工要点和安全带、差速器等劳动保护用品的正确使用方法,禁止安全事故。73 基础的复测及烟道分段编号工作(一)在准备施工前,充分熟悉施工图,对各位置烟道的基础尺寸进行了解,复测烟道与基础连接点的尺寸。(1)用水准仪测量各路烟道基础的水平标高,检查基础的标高是否一致。(2)测量各路脱硫烟道基础的中心线位置是否正确,与烟道中心线是否对齐对

9、正,各中心线的左右偏差不得超过3。(二)基础复测完成后,对烟道部件做好倒运、吊装技术方案准备,小部件倒运、吊装按整体进行,大部件在制作完成后做分段成小件进行。分割大件时,先确定烟道的分割位置,在要分割部位划好分割线,检查分割部位是否影响烟道内部的加固钢管以及外面的工字钢法兰。在确定不影响结构的情况后,开始分段烟道,对分段后的各单件进行编号,以便于吊装。烟道分割具体情况见下面烟道吊装施工。74烟道单件倒运及临时堆放烟道采用临时租用的平板车倒运,按安装的先后顺序进行运输:1吸收塔原烟道部分由于进行分块拼装,首先应分好拼装板块的先后顺序,用平板车运至组对现场,按前后顺序进行放置。2原烟道、净烟道等属

10、于单独位置吊装,在不影响其他工作的情况下,条件具备就可以安装。3.吊装前通知烟囱施工单位停止这一区域的施工,确保安全施工。4做好置身的安全防护措施。75烟道吊装 在施工现场按预先设计好的汽吊停靠点停靠吊车,并按起吊顺序在烟道单件的起吊点安装吊环和吊绳,起吊前在烟道两端各捆绑一根吊装用牵引绳子,防止在起吊过程中旋转及晃动,吊装过程中有专人指挥。烟道单件或整件吊装至安装位置后,由专业施工人员进入施工区域,进行找正、加固、焊接工作。作业人员必须遵守正确操作规程,严格按操作规则进行操作,并佩带好个人的劳动防护用品,登高作业系好安全带,并配合差速器正确使用,确保人员,机具以及设备的安全。烟道单件吊装具体

11、尺寸、重量、汽吊选择、吊车停靠点以及吊装顺序、步骤见以下烟道单件吊装具体过程:(一)吸收塔(净烟道)吊装1、直管段(分段1)T266S-J0404-03尺寸:650045006325,总重14.8t,安装中心标高40.8m,底标高34.3m,整件吊装。2、直管段(分段2)T266S-J0404-03尺寸:650045006325,总重14.8t,安装中心标高40.8m,底标高34.3m,整件吊装。3、直管段(3)T266S-J0404-04尺寸:70004500/65004500,长度为5300。总重15.66t,安装中心标高40.8m,底标高34.3m,整件吊装。4吊装顺序:(1)将6500

12、4500300的矩形补尝器20HTA20BZ001吊入安装位置。(2)将直管(分段1)吊入安装位置与之组合,固定。(3)将直管(分段2)吊入安装位置进行组合。(4)将直管(3)吊入安装位置进行组合。(5)将70004500400的挡板门20HTA20AA001吊入安装位置。选用150t汽车。吊具体位置见示意图。(二)吸收塔(原烟道)的吊装(1)直管段(1)T266S-J0401-05尺寸:500095004860,总重22.56t,安装中心标高21.6m,底标高15.9 m,整件吊装。(2)90变截面弯头(分段1)T266S-J0401-04尺寸:50009500 R中1.68m总重14.t安

13、装中心标高21.6m,底标高15.9m整件吊装。(3)90变截面弯头(分段2)T266S-J0401-04尺寸:50009500总重22.56t R中1.68m总重14.t安装中心标高21.6m,底标高15.9m整件吊装。(4)直管段(2)T266S-J0401-03尺寸:420095007650,总重17.9t,安装中心标高13.8m,底标高6.35m,整件吊装。4吊装顺序:(1)将50009500300的矩形补尝器10HTA10BZ002吊入安装位置,进行固定。(2)将90变截面弯头(1)吊入安装位置与矩形补尝器连接。(3)将90变截面弯头(2)吊入安装位置与90变截面弯头(1)连接。(4

14、)将420095007650吊入安装位置与90变截面弯头(2)连接。选用150t,汽车吊具体位置见示意图。8质量标准和质量控制点81烟风道壁板拼装连接时为对接焊缝,应按要求施焊,并且双面满焊,其余均为角焊缝,角焊缝焊高一般与施焊面件厚度相同,具体施焊要求详见图纸。812焊接外形允许尺寸见下表对接接头焊缝余高 平焊 04mm焊缝余高差平焊 3mm焊缝 宽度比较口增宽 5mm 每侧增宽3mm 角接接头贴面焊 焊脚+(35)mm焊脚尺寸差3mm 坡口角焊焊脚+2.5mm焊脚尺寸差 3mm813焊缝表面缺陷允许的范围见下表:序号验评项目质量标准1焊缝成型焊缝过渡圆滑,接头良好2焊缝尺寸符合设计要求3咬

15、边h0.5mm4根部未焊透h0.5,总长0.1L5表面裂纹无6表面弧坑无7表面气孔无8表面夹渣无9严密性无渗漏注:-壁厚 h-缺陷深度 L-焊缝长度。815以上912套用火电施工质量检查及评定标准(焊接)913套用电力建设施工及验收技术规范(火力发电焊接篇)8.2冷作质量标准烟管道制造尺寸允许偏差 单位:mm序号检 查 项 目允 许 偏 差1方(距)形截面边长边长的2/1000且不大于42方(距)形截面对角线差边长的2/1000且不大于63圆形截面直径直径的3/1000且不大于84圆形截面椭圆度直径的8/10005制件长度长度的2/1000且不大于10且不能负值6制件弯曲度长度的2/1000且

16、不大于107法兰盘中心与螺栓孔中心距离18法兰盘边缘不相合29烟风道法兰垂直度边框尺寸2500250035510接管座长度383油漆检验标准831 金属面处理:油垢、灰尘、铁锈清除干净。832 防锈漆涂刷:涂刷均匀,无透底、漏刷。84质量控制点脱硫烟道安装为单件运抵现场后进行拼装,具体拼装要求详见图纸及钢结构工程施工质量验收规范GB502052001。钢结构在安装前进行多次重复检查,把质量问题控制在吊装以前的控制阶段。拼装过程中的质量检查参照下面附录表:9安全保证措施起重和运输作业直接关系到人身和设备的安全,如果工作中稍有疏忽大意,将可能造成损失。所以,要牢固地树立起“安全为了生产,生产必须安

17、全”“安全第一,预防为主”的正确思想。1、吊装一般注意事项(1)、吊装作业施工人员必须持证上岗,吊机必须是审核合格后才能进行吊装。(2)吊装前的安全技术交底,施工人员必须做到四个明确:即工作任务明确、施工方法明确、吊装物体的重量明确和安全注意事项明确。(3)、吊装工作中,必须坚守工作岗位,做到思想集中,听从调配。(4)、施工人员应服从指挥员统一指挥,指挥信号做到统一、清楚、正确和及时。(5)、禁止在管道、设备以及不坚固的建筑物上捆绑滑车、链条葫芦和卷扬机等作为起吊重物的承力点。(6)、设备吊运应平稳、缓慢,以确保可靠作业;设备放置要稳妥,以防倾倒和滚动。(7)、遵守安全规程,进入施工现场应戴安

18、全帽,参加起重操作前不得喝酒。(8)、现场施工用电按“施工现场临时用电安全技术措施”进行。(9)、吊装时,设立吊装区域标志,加设围护。在吊装回转范围内,无关人员不准停留,吊物下面严禁行人通过,更不允许在吊物下面进行工作。(10)、在起吊的物体上严禁载人上下,或让人站在吊物上作平衡重量。禁止起吊物长时间停留在空中无人管理;吊物降放在稳定可靠位置,起吊人员才能离开。(11)对登高人员应安排作业前的体检,严禁酒后登高作业。(12)登高作业的工具应有防止滑落的措施,登高人员应配置工具袋,扳手、撬棍等应用绳子栓在合适的位置上。(13)登高拆起吊绳时应挂好速差器及速差器保险绳。(14)在施工作业场所明显的

19、位置放置灭火器,现场动火必须严格按照动火规定要求进行操作,作业点配备灭火器材,有专人监护。(15)烟道分割件吊装好进行点焊后,脚手架由专业架子工搭设,上人层面铺满脚手片,由专人负责检查,合格后挂牌使用。2、绑扎绳索的要求(1)、用作起吊物体的绑扎绳必须牢固,安全。(2)、绑扎吊物时要撑握重心,吊钩应对准吊物重心。(3)、用钢丝绳多圈绕扎吊物时,要顺序绕绑平坦,不应有压叠、打结和扭转等现象产生。(4)、起吊使用的钢丝绳,应选取适当的长度,绳索间的夹角应在60 度左右,最大不应超过90度;并且钢丝绳直径的取用应随着夹角的增大而相应增大。(5)、起吊设备时,在吊物上扣系溜绳,以防止吊物在空间发生旋转

20、而碰到架子、设备或构筑物。10安全文明施工措施10.1起重作业安全施工措施经常性检查起重设备的技术性能。定期检查起重机工具的性能。起重有如下情况的需开作业工作票.1重量起吊达到负荷90%以上.2两台及两台以上机械抬吊同一物件的起吊绑扎应牢固,吊物未固定时严禁松钩。起吊一定高度时应遇大风、大雾、雷雨等恶劣天气或因夜间照明不良不得进行起吊。起重指挥人员必须经有关部门进行培训并经考试合格,取得合格证方可上岗指挥。10.2高空作业施工措施高空作业前检查差速器、安全带是否能保证正常工作。10.2.2高空作业必须带好安全带,并应挂在上方牢固的地方、连接并配合好差速器的使用。10.2.3高处吊装烟道应在其区

21、域处搭设脚手架,且相应设置栏杆及安全防护网,上下脚手架应走斜梯或梯子。10.2.4高处作业人员使用绳梯上下攀登自锁器。10.3安全文明施工措施所有参加施工的人员都必须遵守公司各项安全规程,并必须全经安全考试及教育,合格方能上岗。卷板机控制器应灵活。并有专人管理,防止发生意外事故。配件大件所搭设的架子应牢固,临时支撑应有足够的强度。预制件组装时铆工与起重应相互协调,共同安全的完成管件的组装。注意在拼装时应特别注意安全,尤其是盖顶板时,应在临时支撑从新加固后割除老的加固点,避免盖板伤人。10.4大锤木柄的木质应坚实,安装应牢固,锤头应平整,不得有缺棱、裂纹和卷边等缺陷。10.5打锤时严禁戴手套。两

22、人及两人以上同时打锤不得面对面站立。10.6卷板时,应站在卷板机的两侧操作。钢板卷到尾部时,应留有足够余量。卷大直径筒体应有吊具配合。10.7使用磨光机、切割机、割炬应戴好防护眼镜。10.8电器设备外壳应具备良好的接地装置。10.9大件拼装、翻身、移运时,应有专人指挥起吊作业,信号明确。吊钢板用的夹具使用方法要正确,有些材料需人工搬运时应统一指挥,步调一致。10.12.起吊用工器具必须与起吊重物相匹配,保证足够的安全系数。起吊过程必须有防棱角措施。使用的梯子必须符合安全要求。10.13搞好现场的文明施工,机工具电源电线合理布置,成品、材料堆放有序,施工场的边角废料及时清理集中堆放、回收。平台上构件组装后残留的靠铁、斜撑要及时清除,消灭可能引起事故的隐患,做到工完料尽场地清。11.职业健康安全和环境因素风险控制计划(RCP)表(见附表)职业健康安全环境因素风险控制计划(RCP)工程项目:国电肇庆大旺热电联产(
