下载本文档
版权说明:本文档由用户提供并上传,收益归属内容提供方,若内容存在侵权,请进行举报或认领
文档简介

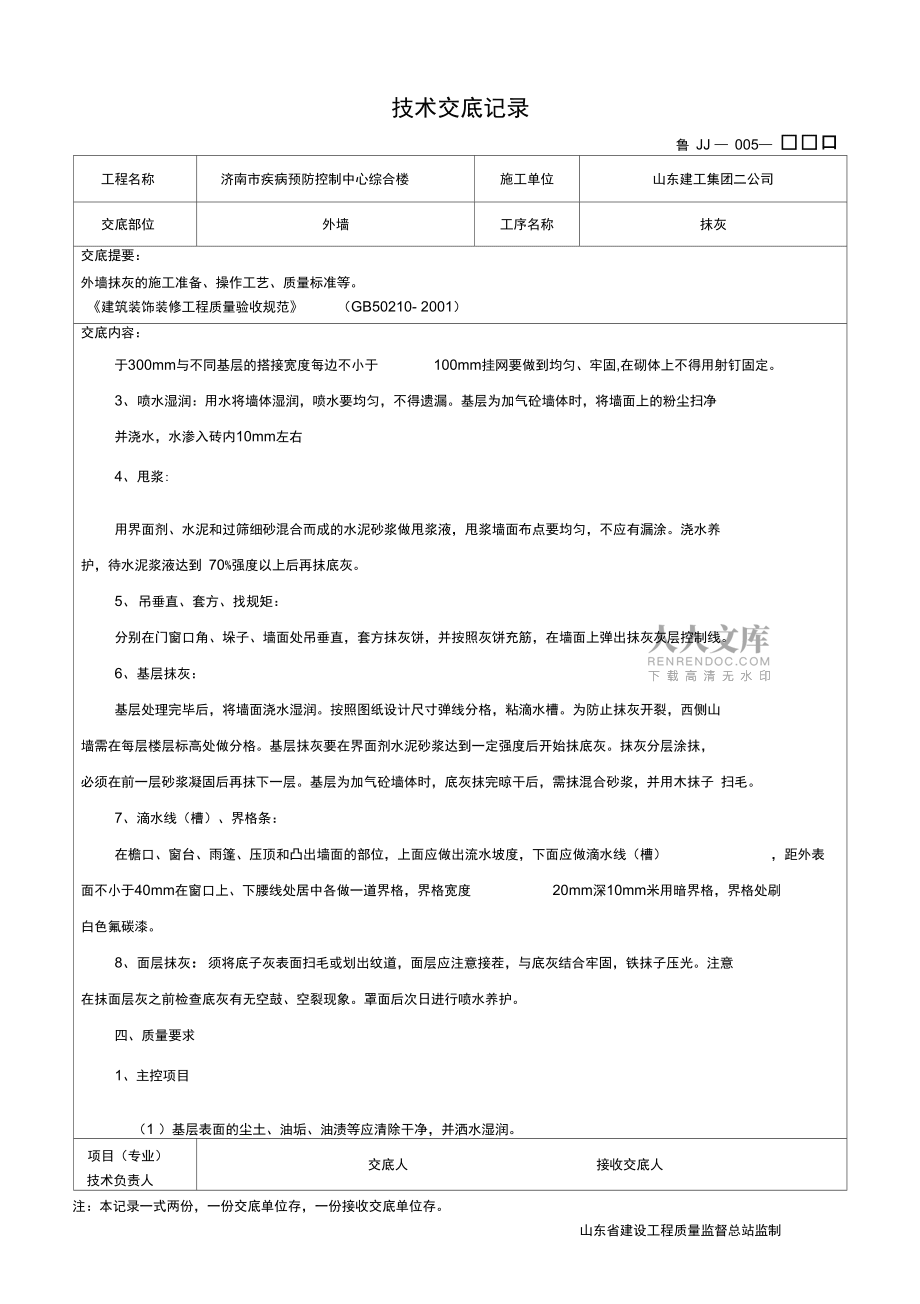

1、技术交底记录鲁 JJ 005 口工程名称济南市疾病预防控制中心综合楼施工单位山东建工集团二公司交底部位外墙工序名称抹灰交底提要:外墙抹灰的施工准备、操作工艺、质量标准等。建筑装饰装修工程质量验收规范(GB50210- 2001)交底内容:一、施工准备1、 水泥:应采用普通硅酸盐水泥,其强度等级不小于32.5,水泥应有出厂质量保证书,不冋品种的水 泥不得混用。2、 砂:应采用中砂,含泥量不应大于3%,使用前应过筛。3、石灰膏:石灰膏使用前应经熟化。4、抹灰所用的主要机具有:砂浆搅拌机、手推车、筛子、铁锹、灰盘、灰箱、托灰板、抹子、压子、 阳角抹子、阴角抹子、捋角器、刮杆、方尺等。外墙抹灰范围为涂
2、料外墙施工范围包括设备层;机房层南、北、西侧及屋面构架(屋面构架顶梁侧面及 底面);四层顶至机房层顶的西山墙(不包括窗层间墙)、主楼西北角的通天柱子的西、北侧(四层顶至屋面构架顶)。二、建筑做法1、涂料墙面(砼墙)刷素水泥浆一道;7厚1 : 3水泥砂浆打底扫毛; 7厚聚合物水泥砂浆找平扫毛;2、涂料墙面(加气砼砌块墙)刷混凝土界面处理剂一道;6厚1: 3水泥砂浆打底扫毛;9厚1:1:6水泥石灰膏砂浆找平扫毛;7厚1: 2.5水泥砂浆压实抹光;三、施工工艺基层处理-钉钢丝网-喷水湿润-甩浆-吊垂直、套方、找规矩-基层抹灰-滴水线(槽)-面层抹灰1、基层处理:基层表面要保持平整洁净,无浮浆、油污。
3、门窗洞口与木门窗框交接处用水泥砂浆嵌填 密实,脚手架眼要先堵塞严实。2、钉钢丝网:基层处理完后,在砌体与框架柱、梁、构造柱、剪力墙等交接处钉钢丝网。钢丝网符合下列规定:直径不小于 $ 6,网眼为20*20钢丝网,用钢钉或射钉每 250mm加铁片固定,钢丝网的宽度不小项目(专业) 技术负责人交底人接收交底人注:本记录一式两份,一份交底单位存,一份接收交底单位存。山东省建设工程质量监督总站监制技术交底记录鲁 JJ 005 口工程名称济南市疾病预防控制中心综合楼施工单位山东建工集团二公司交底部位外墙工序名称抹灰交底提要:外墙抹灰的施工准备、操作工艺、质量标准等。建筑装饰装修工程质量验收规范(GB50
4、210- 2001)交底内容:于300mm与不同基层的搭接宽度每边不小于100mm挂网要做到均匀、牢固,在砌体上不得用射钉固定。3、喷水湿润:用水将墙体湿润,喷水要均匀,不得遗漏。基层为加气砼墙体时,将墙面上的粉尘扫净 并浇水,水渗入砖内10mm左右4、甩浆:用界面剂、水泥和过筛细砂混合而成的水泥砂浆做甩浆液,甩浆墙面布点要均匀,不应有漏涂。浇水养护,待水泥浆液达到 70%强度以上后再抹底灰。5、吊垂直、套方、找规矩:分别在门窗口角、垛子、墙面处吊垂直,套方抹灰饼,并按照灰饼充筋,在墙面上弹出抹灰灰层控制线。6、基层抹灰:基层处理完毕后,将墙面浇水湿润。按照图纸设计尺寸弹线分格,粘滴水槽。为防
5、止抹灰开裂,西侧山墙需在每层楼层标高处做分格。基层抹灰要在界面剂水泥砂浆达到一定强度后开始抹底灰。抹灰分层涂抹, 必须在前一层砂浆凝固后再抹下一层。基层为加气砼墙体时,底灰抹完晾干后,需抹混合砂浆,并用木抹子 扫毛。7、滴水线(槽)、界格条:在檐口、窗台、雨篷、压顶和凸出墙面的部位,上面应做出流水坡度,下面应做滴水线(槽),距外表面不小于40mm在窗口上、下腰线处居中各做一道界格,界格宽度20mm深10mm米用暗界格,界格处刷白色氟碳漆。8、面层抹灰:须将底子灰表面扫毛或划出纹道,面层应注意接茬,与底灰结合牢固,铁抹子压光。注意 在抹面层灰之前检查底灰有无空鼓、空裂现象。罩面后次日进行喷水养护
6、。四、质量要求1、主控项目(1 )基层表面的尘土、油垢、油渍等应清除干净,并洒水湿润。项目(专业) 技术负责人交底人接收交底人注:本记录一式两份,一份交底单位存,一份接收交底单位存。山东省建设工程质量监督总站监制技术交底记录鲁 JJ 005 口工程名称济南市疾病预防控制中心综合楼施工单位山东建工集团二公司交底部位外墙工序名称抹灰交底提要:外墙抹灰的施工准备、操作工艺、质量标准等。建筑装饰装修工程质量验收规范(GB50210- 2001)交底内容:(2) 所用材料的品种和性能应符合设计要求。水泥的凝结时间和安定性复验应合格。砂浆的配合比应符合 要求。(3) 抹灰工程应分层进行,当抹灰总厚度大于或
7、等于35mm寸,应采用加强措施。不同材料基体交接处的抹 灰,应采取防止开裂的加强措施。(4) 抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。2、一般项目(1) 一般抹灰工程的表面质量应符合下列规定:普通抹灰表面应光滑、洁净、接茬平整,分格缝应清晰。(2) 护角、孔洞、槽、盒、周围的抹灰表面应整齐、光滑;管道后面的抹灰表面应平整。(3) 抹灰层的总厚度应符合设计要求 ;水泥砂浆不得抹在石灰砂浆层上;罩面石膏不得抹在水泥砂浆层上。(4) 抹灰分格缝的设置应符合要求,宽度和深度应均匀,表面应光滑,棱角应整齐。(5) 有排水要求的部位应作滴水线(槽) 。滴水线(
8、槽)应整齐顺直,滴水线应内高外低,滴水槽的宽度和 深度均不应小于 10mm(6) 般抹灰工程质量的允许偏差和检验方法应符合下表的规定(按照高级抹灰要求施工)项目(专业)技术负责人交底人接收交底人项次项目允许偏差(mr)i检验方法普通抹灰咼级抹灰1立面垂直度43用2m垂直检测尺检杳2表面平整度43用2m靠尺和塞尺检杳3阴阳角方正43用直角检测尺检杳4分格条(缝)直线度43拉5m线,不足5m拉通线,用钢直尺检杳5墙裙、勒角上口直线度43拉5m线,不足5m拉通线,用钢直尺检杳注:本记录一式两份,一份交底单位存,一份接收交底单位存。山东省建设工程质量监督总站监制技术交底记录工程名称济南市疾病预防控制中
9、心综合楼施工单位山东建工集团二公司交底部位外墙工序名称抹灰交底提要: 外墙抹灰的施工准备、操作工艺、质量标准等。建筑装饰装修工程质量验收规范(GB50210- 2001)交底内容:五、成品保护措施1、施工过程中要注意队其它专业设施的保护,如埋设在墙内的线管、线盒及水管等。2、已完工的墙面:水泥砂浆墙面一定要进行浇水养护,以防止开裂盒空鼓;内墙面要防止做地面时被 污染。3、冬季施工的抹灰工程应有防冻措施,基层表面须在正温度以上方可进行抹灰。4、 冬季施工所用的砂浆使用温度:室内抹灰不得低于5摄氏度,室外抹灰不得低于 15摄氏度。六、安全要求1、施工人员进入现场必须佩带好安全帽;2、高处作业必须系好安全带,不得随意向外抛掷杂物、砖块等;3、抹灰脚手架搭设必须牢固,并
温馨提示
- 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
- 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
- 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
- 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
- 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
- 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
- 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。
最新文档
- 石河子大学《水资源规划及利用》2023-2024学年第一学期期末试卷
- 石河子大学《流行病学》2023-2024学年第一学期期末试卷
- 石河子大学《教育电视节目编导与制作》2022-2023学年第一学期期末试卷
- 沈阳理工大学《陶瓷》2022-2023学年第一学期期末试卷
- 沈阳理工大学《面向对象程序设计及应用》2022-2023学年期末试卷
- 沈阳理工大学《机械工程控制基础》2023-2024学年期末试卷
- 沈阳理工大学《编译原理》2022-2023学年第一学期期末试卷
- 国企合同工工资标准
- 合同 确认书 备忘录
- 合同法案例教程
- 中国铁路国际有限公司招聘考试试卷2022
- 电子政务概论-形考任务5(在线测试权重20%)-国开-参考资料
- 古代小说戏曲专题-形考任务2-国开-参考资料
- 构美-空间形态设计学习通课后章节答案期末考试题库2023年
- 产万吨高密度聚乙烯聚合工段工艺设计
- (完整版)小学第三人称单数练习题及答案
- 农民合作社成员帐户计算表
- 机械制图CAD_(教案)全部
- 串并联电路说课稿
- 上海市重点建设项目社会稳定风险评估咨询收费办法
- 画法几何习题集第六章答案大连理工大学版
评论
0/150
提交评论
