1、舔盐砖项目建筑建设管理方案xx集团有限公司目录第一章 项目背景分析4第二章 工程建设程序6一、 建设实施6二、 竣工验收11第三章 发承包阶段工程计价13一、 工程量清单13第四章 建设工程施工招标投标17一、 施工投标报价策略17二、 施工招标策划24第五章 建设工程勘察设计招标投标29一、 工程勘察设计开标和评标29二、 工程勘察设计投标32第六章 建设工程施工合同管理35一、 工程施工合同纠纷审理相关规定35二、 工程施工合同订立40第七章 设计施工总承包合同管理43一、 设计施工总承包合同履行管理43第八章 建设工程监理合同管理48一、 工程监理合同履行管理48第九章 建设工程监理制度

2、及法律地位55一、 工程监理的含义及性质55第十章 BIM技术在建设工程全寿命期的应用59一、 BIM技术在规划设计阶段的应用59二、 BIM技术在运营维护阶段的应用69第十一章 BIM技术特征及应用价值74一、 BIM技术应用价值价值74二、 BIM技术特征76第十二章 绿色建筑特征及相关政策标准79一、 绿色建筑的特征79第十三章 绿色建筑评价81一、 国外绿色建筑评价体系81第一章 项目背景分析舔盐砖是以食盐为载体,加入钙、锰、铁等常见的微量元素,在经过一定工艺加工生产而成的产品。舔盐砖最初主要是用于给牛羊补充微量元素和微生物等,但随着其推广和普及,下游消费者对于舔盐砖的要求提升,逐渐向

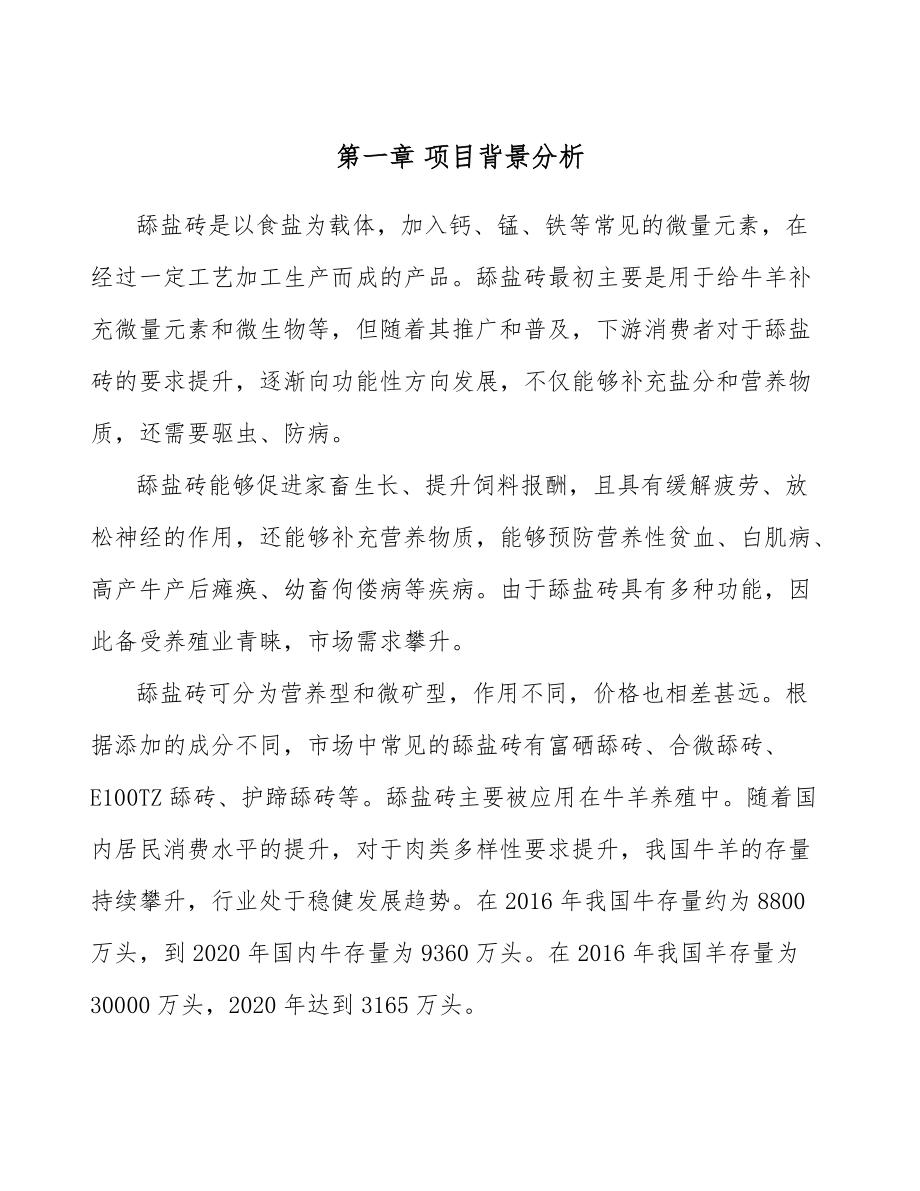

3、功能性方向发展,不仅能够补充盐分和营养物质,还需要驱虫、防病。舔盐砖能够促进家畜生长、提升饲料报酬,且具有缓解疲劳、放松神经的作用,还能够补充营养物质,能够预防营养性贫血、白肌病、高产牛产后瘫痪、幼畜佝偻病等疾病。由于舔盐砖具有多种功能,因此备受养殖业青睐,市场需求攀升。舔盐砖可分为营养型和微矿型,作用不同,价格也相差甚远。根据添加的成分不同,市场中常见的舔盐砖有富硒舔砖、合微舔砖、E100TZ舔砖、护蹄舔砖等。舔盐砖主要被应用在牛羊养殖中。随着国内居民消费水平的提升,对于肉类多样性要求提升,我国牛羊的存量持续攀升,行业处于稳健发展趋势。在2016年我国牛存量约为8800万头,到2020年国内

4、牛存量为9360万头。在2016年我国羊存量为30000万头,2020年达到3165万头。舔盐砖市场需求主要受到下游牛羊养殖量影响,近几年国内牛羊存量呈现增长趋势,带动舔盐砖行业发展。舔盐砖是根据牛羊生理特点,经过科学加工成为易于被机体吸收的添加剂,其具有方便、省工等优点,在牛羊养殖中得到广泛应用。舔盐砖在国内2000年左右就得到推广,近几年我国牛羊养殖逐渐从农户散养模式发展为科学养殖,舔盐砖市场较为成熟,需求相对稳定,未来发展空间较小。在生产方面,舔盐砖加工门槛较低,行业经历了激烈的市场竞争,目前已经趋于稳定,行业进入衰退期,未来发展潜力较小。综合判断,在经济发展新常态下,我区发展机遇与挑战

5、并存,机遇大于挑战,发展形势总体向好有利,将通过全面的调整、转型、升级,步入发展的新阶段。知识经济、服务经济、消费经济将成为经济增长的主要特征,中心城区的集聚、辐射和创新功能不断强化,产业发展进入新阶段。第二章 工程建设程序一、 建设实施建设实施阶段的工作内容主要包括勘察设计、建设准备、施工安装。对于生产性项目,在施工安装后期,还需要进行生产准备工作。(一)勘察设计1、工程勘察工程勘察通过对地形、地质及水文等要素的测绘、勘探、测试及综合评定,提供工程建设所需的基础资料。工程勘察需要对工程建设场地进行详细论证,保证建设工程合理进行,促使建设工程取得最佳的经济效益、社会效益和环境效益。2、程设计工

6、程设计工作一般划分为两个阶段,即初步设计和施工图设计。重大工程和技术复杂工程,可根据需要增加技术设计和施工图设计文件审查阶段。(1)初步设计。初步设计是根据可行性研究报告的要求进行具体实施方案设计,目的是阐明在指定的地点、时间和投资控制数额内,拟建项目在技术上的可行性和经济上的合理性并通过对建设工程所作出的基本技术经济规定,编制工程总概算。对于政府投资项目,初步设计提出的投资概算超过经批准的可行性研究报告提出的投资估算10%的,项目单位应当向投资主管部门或者其他有关部门报告,投资主管部门或者其他有关部门可以要求项目单位重新报送可行性研究报告。政府投资项目应当按照投资主管部门或者其他有关部门批准

7、的建设地点、建设规模和建设内容实施;拟变更建设地点或者拟对建设规模、建设内容等作较大变更的,应当按照规定的程序报原审批部门甫批。项目申请使用政府投资补助、贷款贴息的,应在履行核准或备案手续后提出资金申请报告。(2)技术设计。技术设计应根据初步设计和更详细的调查研究资料编制,以进一步解决初步设计中的重大技术问题,如工艺流程、建筑结构、设备选型及数量确定等,使工程设计更具体、更完善,技术指标更好。(3)施工图设计。根据初步设计或技术设计的要求,结合工程现场实际情况,完整地表现建筑物外形、内部空间分割、结构系、构造状况以及建筑群的组成和周围环境的配合。施工图设计还包括各种运输、通信、管道系统、建筑设

8、备的设计。在工艺方面,应具体确定各种设备的型号、规格及各种非标准设备的制造加工图。(4)施工图设计文件审查。根据房屋建筑和市政基础设施工程施工图设计文件审查管理办法(住房和城乡建设部令第13号)建设单位应当将施工图送施工图审查机构审查。施工图审查机构对施工图审查的内容包括以下七个方面。1)是否符合工程建设强制性标准。2)地基基础和主体结构的安全性。3)消防安全性。4)人防工程(不含人防指挥工程)防护安全性。5)是否符合民用建筑节能强制性标准。对执行绿色建筑标准的项目,还应当审查是否符合绿色建筑标准。6)勘察设计单位和注册执业人员以及相关人员是否按规定在施工图上加盖相应的图章和签字。7)法律、法

9、规、规章规定必须审查的其他内容。(二)建设准备1、建设准备工作内容工程项目在开工建设前要切实做好各项准备工作,主要内容包括以下五个方面。(1)征地、拆迁和场地平整。(2)完成施工用水、用电、通信、交通等准备工作。(3)组织招标选择工程监理单位、施工单位及设备、材料供应商(4)准备必要的施工图纸。(5)办理工程质量监督和施工安全监督手续。2、办理工程质量和施工安全监督手续(1)办理工程质量监督手续。建设单位在办理施工许可手续前,应当到规定的工程质量监督机构办理工程质量监督手续,办理工程质量监督手续时需提供下列五种资料。1)施工图设计文件审查报告和批准书。2)中标通知书和施工、监理合同。3)建设单

10、位、施工单位和监理单位工程项目的负责人和机构组成。4)施工组织设计和监理规划(监理实施细则)。5)其他需要的文件资料。(2)办理施工安全监督手续。房屋建筑和市政基础设施工程项目施工前,建设单位应当申请办理施工安全监督手续,并提交下列六种资料。1)工程概况。2)建设、勘察、设计、施工、监理等单位及项目负责人等主要管理人员一览表。3)危险性较大的分部分项工程清单。4)施工合同中约定的安全防护、文明施工措施费用支付计划。5)建设、施工、监理单位法定代表人及项目负责人安全生产承诺书。6)省级住房和城乡建设主管部门规定的其他保障安全施工具体措施的资料。3、办理施工许可证中华人民共和国建筑法规定,除国务院

11、建设行政主管部门确定的限额以下的小型工程外,建筑工程开工前,建设单位应当按照国家有关规定向工程所在地县级以上人民政府建设行政主管部门申请领取施工许可证。申请领取施工许可证,应当具备以下条件:已办理建筑工程用地批准手续。依法应当办理建设工程规划许可证的,取得建设工程规划许可证。需要拆迁的,其拆迁进度符合施工要求。已经确定建筑施工企业。有满足施工需要的资金安排、施工图纸及技术资料。有保证工程质量和安全的具体措施。按照国务院规定的权限和程序批准开工报告的建筑工程,不再领取施工许可证。(三)施工安装(四)建设工程具备开工条件并取得施工许可后,才能开始土建工程施工和机电设备安装。施工安装活动应按照工程设

12、计要求、施工合同及施工组织设计,在保证工程质量、工期、成本及安全、环保等目标的前提下进行生产准备对于生产性项目而言,生产准备是工程项目交付投产前由建设单位进行的一项重要工作。生产准备是衔接建设和生产的桥梁,是工程建设转入生产经营的必要条件。建设单位应适时组成专门机构做好生产准备工作,确保工程建成后能及时投产。生产准备的主要工作内容包括:组建生产管理机构,制定有关管理制度和规定;招聘和培训生产人员,组织生产人员参加设备安装、调试和工程验收工作;落实原材料、协作产品、燃料、水、电、气等的来源和其他需协作配合的条件,并组织工装、器具、备品、备件等的制造或订货等。二、 竣工验收建设工程按设计文件规定的

13、内容和标准全部完成,并按规定将施工现场清理完毕后,达到竣工验收标准时,建设单位即可组织工程竣工验收。工程勘察、设计、施工、监理等单位应参与工程竣工验收。工程竣工验收要审查工程建设的各个环节,审阅工程档案,实地查验建筑安装工程实体,对工程设计、施工和设备质量等进行全面评价。不合格的工程不予验收。对遗留问题提出具体解决意见,限期落实完成。工程竣工验收是投资成果转入生产或使用的标志,也是全面考核工程建设成果、检验设计和施工质量的关键步骤。工程竣工验收合格后,建设工程方可投入使用。建设工程自竣工验收合格之日起即进入工程质量保修期。工程质量保修期内发现存在工程质量缺陷的,应及时修复,费用由责任方承担。投

14、资主管部门或者其他有关部门应当按照国家有关规定选择有代表性的已建成的政府投资项目,委托中介服务机构对所选项目进行后评价。后评价应当根据项目建成后的实际效果,对项目审批和实施进行全面评价并提出明确意见。非政府投资项目是否进行后评价由项目单位决定。第三章 发承包阶段工程计价一、 工程量清单工程量清单是载明建设工程分部分项工程项目、措施项目和其他项目的名称和相应数量等内容的明细清单。在不同阶段,工程量清单又可分别称为招标工程量清单和已标价工程量清单等。招标工程量清单是工程量清单计价的基础,应作为编制招标控制价、投标报价、计算或调整工程量、施工索赔等的重要依据。工程量清单计价应采用综合单价法。这里的综

15、合单价是指完成一个规定清单项目所需的人工费、材料和工程设备费、施工机具使用费和企业管理费、利润以及一定范围内的风险费。无论是分部分项工程项目、措施项目,还是其他项目,其综合单价的组成内容均包括除规费、税金以外的所有金额。招标工程量清单应以单位(项)工程为单位编制,由分部分项工程项目清单、措施项目清单、其他项目清单、规费项目清单和税金项目清单组成。(一)分部分项工程项目清单分部分项工程项目清单应载明项目编码、项目名称、项目特征、计量单位和工程量五个要件。这五个要件在分部分项工程项目清单的组成中缺一不可。分部分项工程项目清单必须根据各专业工程现行的工程量计算规范,按规定的项目编码、项目名称、项目特

16、征、计量单位和工程量计算规则进行编制。(二)措施项目清单措施项目是指为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。措施项目清单必须根据相关工程现行国家计量规范的规定编制,应根据拟建工程的实际情况列项。(三)其他项目清单其他项目清单是指除分部分项工程项目清单、措施项目清单所包含的内容以外,因招标人的特殊要求而发生的与拟建工程有关的其他费用项目和相应数量的清单。其他项目清单应按照下列内容列项。(1)暂列金额。暂列金额是招标人在工程量清单中暂定并包括在合同价款中的一笔款项。它是施工合同签订时尚未确定或者不可预见的所需材料、设备、服务采购,施工中可能发生

17、的工程变更、合同约定调整因素出现时的合同价款调整以及发生的索赔、现场签证确认等的费用。(2)暂估价。暂估价是招标人在工程量清单中提供的用于支付必然发生但暂时不能确定价格的材料、工程设备的单价及专业工程的金额,包括材料暂估单价、工程设备暂估单价、专业工程暂估价。暂估价中的材料、工程设备暂估单价应根据工程造价信息或参照市场价格估算列出明细表;专业工程暂估价应分不同专业,按有关计价规定估算,列出明细表。(3)计日工。计日工是指在施工过程中,承包人完成发包人提出的工程合同范围以外的零星项目或工作,按合同中约定的单价进行计价的一种协议方式。所谓零星工作,一般是指合同约定之外的或者因变更而产生的、工程量清

18、单中没有相应项目的额外工作,尤其是那些不允许事先商定价格的额外工作。工程量清单中,应列出计日工的项目名称、计量单位和暂估数量。(4)总承包服务费。总承包服务费是指总承包人为配合协调发包人进行专业工程发包对发包人自行采购的材料、工程设备等进行保管以及施工现场管理、竣工资料汇总整理等服务所需的费用。工程量清单中应列出总承包服务费的服务项目及其内容等。(四)规费项目清单规费项目清单应按照下列内容列项:社会保险费,包括养老保险费、失业保险费、医疗保险费、工伤保险费、生育保险费。住房公积金。若出现规范中未列的项目,应根据省级政府或省级有关权力部门的规定列项。(五)税金项目清单建设工程工程量清单计价规范(

19、CB50500-2013)规定,税金项目清单应包括下列内容:营业税、城市维护建设税、教育费附加、地方教育附加。在建筑业实行营业税改征增值税后,工程量清单中对于税金项目的列项方式有所调整,税金项目主要是指增值税。第四章 建设工程施工招标投标一、 施工投标报价策略投标报价策略是指投标单位在投标竞争中的系统工作部署及参与投标竞争的方式和手段。对投标单位而言,投标报价策略是投标取胜的重要方式、手段和艺术。投标报价策略可分为基本策略和报价技巧两个层面。(一)基本策略投标报价的基本策略主要是指投标单位应根据招标项目的不同特点,并考虑自身的优势和劣势,选择不同的报价。1、可选择报高价的情形投标单位遇下列情形

20、时,其报价可高一些:施工条件差的工程(如条件艰苦、场地狭小或地处交通要道等);专业要求高的技术密集型工程,且投标单位在这方面有专长,声望也较高;总价低的小工程,以及投标单位不愿做而被邀请投标,又不便不投标的工程;特殊工程,如港口码头、地下开挖工程等;投标对手少的工程;工期要求紧的工程;支付条件不理想的工程。2、可选择报低价的情形投标单位遇下列情形时,其报价可低一些:施工条件好的工程;工作简单、工程量大而其他投标人都可以做的工程(如大量土方工程、一般房屋建筑工程等);投标单位急于打入某市场、某一地区,或虽已在某一地区经营多年,但即将面临没有工程的情况,机械设备无工地转移时;附近有工程而本项目可利

21、用该工程的机械设备、劳务或有条件短期内突击完成的工程;投标对手多、竞争激烈的工程;非急需工程;支付条件好的工程。(二)报价技巧报价技巧是指投标中具体采用的对策和方法,常用的报价技巧有不平衡报价法、多方案报价法、保本报价法和突然降价法等。此外,对于计日工、暂定金额、可供选择的项目等也有相应的报价技巧。1、不平衡报价法不平衡报价法是指在不影响工程总报价的前提下,通过调整内部各个项目的报价,以达到既不提高总报价、不影响中标,又能在结算时得到更理想收益的报价方法。不平衡报价法适用于以下六种情况。(1)能够早日结算的项目(如前期措施费、基础工程、土石方工程等)可以适当提高报价以利于资金周转,提高资金时间

22、价值。后期工程项目(如设备安装、装饰工程等)的报价可适当降低。(2)经过工程量核算,预计今后工程量会增加的项目,适当提高单价,这样在最终结算时可多盈利;而对于将来工程量有可能减少的项目,适当降低单价,这样在工程结算时不会有太大损失。(3)设计图纸不明确、估计修改后工程量要增加的,可以提高单价;而工程内容说明不清楚的,则可降低单价,在工程实施阶段通过索赔再寻求提高单价的机会。(4)对暂定项目要作具体分析。因这一类项目要在开工后由建设单位研究决定是否实施,以及由哪一家承包单位实施。如果工程不分标,不会另由一家承包单位施工,则其中肯定需要施工的单价可报高些,不一定需要施工的则应报低些。如果工程分标,

23、该暂定项目也可能由其他承包单位施工时,则不宜报高价,以免抬高总报价。(5)单价与包干混合制合同中,招标人要求有些项目采用包干报价时,宜报高价。一则这类项目多半有风险,二则这类项目在完成后可全部按报价结算。对于其余单价项目,则可适当降低报价。(6)有时招标文件要求投标人对工程量大的项目报“综合单价分析表”,投标时可将单价分析表中的人工费及机械设备费报得高一些,而材料费报得低一些。这主要是为了在今后补充项目报价时,可以参考选用“综合单价分析表”中较高的人工费和机械使用费,而材料则往往采用市场价,因而可获得较高收益。2、多方案报价法多方案报价法是指在投标文件中报两个价:一个是按招标文件条件报一个价;

24、另一个是加注解的报价,即如果某条款作某些改动时,报价可降低多少。这样,可降低总报价,以此吸引招标人。多方案报价法适用于招标文件中工程范围不明确、条款不清楚或不公正,或技术规范要求过于苛刻的工程。采用多方案报价法,可降低投标风险,但投标工作量较大3、保本报价法对于缺乏竞争优势的承包单位,在不得已时可采用根本不考虑利润的报价方法,以获得中标机会。保本报价法通常在下列情形时采用。(1)有可能在中标后,将大部分工程分包给索价较低的一些分包商。(2)对于分期建设的工程项目,先以低价获得首期工程,而后赢得机会创造第二期工程中的竞争优势,并在以后的工程实施中获得盈利。(3)较长时期内,投标单位没有在建工程项

25、目,如果再不中标,就难以维持生存。4、突然降价法突然降价法是指先按一般情况报价或表现出自己对该工程兴趣不大,等到投标快要截止时,再突然降价。采用突然降价法,可以迷惑对手,提高中标概率。但对投标单位的分析判断和决策能力要求很高,要求投标单位能全面掌握和分析信息,作出正确判断。5、其他报价技巧(1)计日工单价的报价。如果是单纯报计日工单价,且不计入总报价中,则可报高些,以便在建设单位额外用工或使用施工机械时多盈利。但如果计日工单价要计入总报价时,则需具体分析是否报高价,以免抬高总报价。总之,要分析建设单位在开工后可能使用的计日工数量,再来确定报价策略。(2)暂定金额的报价。暂定金额的报价有以下三种

26、情形。1)招标单位规定了暂定金额的分项内容和暂定总价款,并规定所有投标单位都必须在总报价中加入这笔固定金额,但由于分项工程量不是很准确,允许将来按投标单位所报单价和实际完成的工程量付款。在这种情况下,由于暂定总价款是固定的,对各投标单位的总报价水平没有任何影响,因此,投标时应适当提高暂定金额的单价。2)招标单位列出了暂定金额的项目和数量,但并没有限制这些工程量的估算总价,要求投标单位既列出单价,也应按暂定项目的数量计算总价,当将来结算付款时可按实际完成的工程量和所报单价支付。在这种情况下,投标单位必须慎重考虑。如果单价定得高,与其他工程量计价一样,将会增大总报价,影响投标报价的竞争力;如果单价

27、定得低,将来这类工程量增大,会影响收益。一般来说,这类工程量可以采用正常价格。如果投标单位预计今后实际工程量肯定会增大,则可适当提高单价,以期在将来增加额外收益。3)只有暂定金额的一笔固定总金额,将来这笔金额做什么用,由招标单位确定。这种情况对投标竞争没有实际意义,按招标文件要求将规定的暂定金额列入总报价即可。(3)可供选择项目的报价。有些工程项目的分项工程,招标单位可能要求按某一方案报价,然后再提供几种可供选择方案的比较报价。投标时,应对不同规格情况下的价格进行调查,对于将来有可能被选择使用的规格应适当提高其报价;对于技术难度大或其他原因导致的难以实现的规格,可将价格有意抬高得更多一些,以促

28、使招标单位弃用。但是,所谓“可供选择项目”,是由招标单位进行选择,并非由投标单位任意选择。因此,虽然适当提高可供选择项目的报价,并不意味着肯定可以取得较好收益,只是提供了一种可能性,一旦招标单位今后选用,投标单位才可得到额外利益。(4)增加建议方案。招标文件中有时规定,可提一个建议方案,即可以修改原设计方案,提出投标单位的方案。这时,投标单位应抓住机会,组织一批有经验的设计人员和施工工程师,仔细研究招标文件中的设计和施工方案,提出更为合理的方案以吸引建设单位,促成自己的方案中标。这种新建议方案可以降低总造价或缩短工期,或使工程实施方案更为合理。但要注意,对原招标方案一定也要报价。建议方案不要写

29、得太具体,要保留方案的技术关键,防止招标单位将此方案交给其他投标单位。同时要强调的是,建议方案一定要比较成熟,具有较强的可操作性。(5)采用分包商的报价。总承包商通常应在投标前先取得分包商的报价,并增加总承包商摊人的管理费,将其作为自己投标总价的一个组成部分一并列入报价单中。应当注意,分包商在投标前可能同意接受总承包商压低其报价的要求,但等总承包商中标后,他们常以种种理由要求提高分包价格,这将使总承包商处于十分被动的地位。因此,总承包商应在投标前找几家分包商分别报价,然后选择其中一家信誉较好、实力较强和报价合理的分包商签订协议,同意该分包商作为分包工程的唯一合作者,并将分包商的姓名列到投标文件

30、中,同时要求该分包商提交投标保函。如果该分包商认为总承包商确实有可能中标,也许愿意接受这一条件。这种将分包商的利益与投标单位捆在一起的做法,不但可以防止分包商事后反悔和涨价,还会追使分包商报出较合理的价格,以便共同争取中标。(6)许诺优惠条件。投标报价中附带优惠条件是一种行之有效的手段。招标单位在评标时,除了主要考虑报价和技术方案外,还要分析其他条件,如工期、支付条件等。因此,在投标时主动提出提前竣工、低息贷款、赠给施工设备、免费转让新技术或某种技术专利、免费技术协作、代为培训人员等,均是吸引招标单位、利于中标的辅助手段。二、 施工招标策划施工招标策划是指建设单位及其委托的招标代理机构在准备招

31、标文件前,根据工程特点及潜在投标人情况等确定招标方案的过程。施工招标策划的好坏直接影响投标人的投标报份乃至施工合同价。施工招标策划主要包括施工标段划分、施工合同计价方式及施工合同类型选择等内容。(一)施工标段划分工程施工是一个复杂的系统工程,影响标段划分的因素有很多。应根据工程内容、建设规模和专业复杂程度确定招标范围,合理划分施工标段。对于工程规模大、专业复杂的工程,建设单位管理能力有限时,应考虑采用施工总承包招标方式选择施工队伍。这样,有利于减少各专业之间因配合不当造成的窝工、返工、索赔风险。但采用这种承包方式,有可能会使工程报价相对较高。对于工艺成熟的一般性工程,涉及专业不多时,可考虑采用

32、平行承包的招标方式,分别选择各专业承包单位并签订施工合同。采用这种承包方式,建设单位一般会得到较为满意的报价,有利于控制工程造价。划分施工标段时,应考虑的因素包括工程特点、对工程造价的影响、承包单位专长的发挥工地管理以及其他因素等。1、工程特点如果工程场地集中、工程量不大、工程技术不太复杂,由一家施工单位总承包易于管理,则一般不划分标段。但如果工程场地不太集中、工程量大,有特殊技术要求,则应考虑划分为若干标段。2、对工程造价的影响通常情况下,一项工程由一家施工单位总承包易于管理,同时便于劳动力、材料、施工机械设备调配,因而可得到交底造价。但大型复杂工程对承包单位的施工能力、施工经验、施工机械设

33、备等有较高要求,在这种情况下,如果不划分标段,就可能使有资格参加投标的承包单位大大减少。竞争对手减少,必然会导致工程报价上涨,反而得不到较为合理的报价。3、承包单位专长的发挥在划分施工标段时,既要考虑不会产生各承包单位施工的交叉干扰,又要注意各承包单位之间在空间和时间上的衔接。4、工地管理从工地管理角度来看,划分施工标段时应考虑两方面问题,一是工程进度的衔接,二是工地现场的布置和干扰。工程进度的衔接很重要,特别是工程网络计划中关键线路上的工程-定要选择施工水平高、能力强、信誉好的承包单位,以防止影响其他承包单位的进度。从现场布置角度来看,承包单位越少越好。划分标段时要对几个承包单位在现场的施工

34、场地进行细致周密的安排5、其他因素除上述因素外,还有许多其他因素影响施工标段划分,如建设资金、设计图纸供应等。资金不足、图纸分期供应时,可先进行部分招标。总之,施工标段划分是选择招标方式和编制招标文件前的一项非常重要的工作,需要考虑上述因素综合分析后再确定。(二)施工合同计价方式施工合同计价方式可分为三种,即总价方式、单价方式和成本加酬金方式。相应地,施工同也被称为总价合同、单价合同和成本加酬金合同。其中,成本加酬金的计价方式又可根据酬金的计取方式不同,分为百分比酬金、固定酬金、浮动酬金和目标成本加奖罚四种计价方式。不同计价方式的特点比较见(三)施工合同类型选择施工合同有多种类型。合同类型不同

35、,则合同双方的义务和责任也不同,各自承担的风险也不尽相同。建设单位应综合考虑以下因素来选择合适的合同类型1、工程复杂程度建设规模大且技术复杂的工程,承包风险较大,各项费用不易准确估算,因而不宜采用固定总价合同。最好是对有把握的部分采用固定总价合同,估算不准的部分采用单价合同或成本加酬金合同。有时,在同一施工合同中采用不同的计价方式,是建设单位与施工承包单位合理分担施工风险的有效办法。2、工程设计深度工程设计深度是选择合同类型的重要因素。如果施工图设计已完成,工程量清单详细而明确,则可选择总价合同;如果实际工程量与预计工程量可能有较大出入,应优先选择单价合同;如果只完成工程初步设计,工程量清单不

36、够明确,则可选择单价合同或成本加酬金合同。3、施工技术先进程度如果在工程施工中有较大部分采用新技术、新工艺,建设单位和施工承包单位对此缺乏经验,又无国家标准时,为了避免投标单位盲目提高承包价款,或由于对施工难度估计不足而导致承包亏损,不宜采用固定总价合同,而应选用成本加酬金合同。4、施工工期紧迫程度对于一些紧急工程(如灾后恢复工程等)要求尽快开工且工期较紧时,可能仅有实施方案,还没有施工图纸,施工承包单位不可能报出合理的价格,则选择成本加酬金合同较为合适总之,对于一个工程项目而言,究竟采用何种合同类型不是固定不变的。在同一个工程项目中不同的工程部分或不同的阶段,均可采用不同类型的合同。在进行招

37、标策划时,必须依据实际情况,权衡各种利弊,然后再作出最佳决策。第五章 建设工程勘察设计招标投标一、 工程勘察设计开标和评标(一)开标1、开标时间和地点招标人在规定的投标截止时间(开标时间)和投标人须知前附表规定的地点公开开标,并邀请所有投标人的法定代表人或其委托代理人准时参加。通过电子招标投标交易平台开标的,所有投标人的法定代表人或其委托代理人应当准时参加。2、开标程序开标按下列程序进行。(1)宣布开标纪律。(2)公布在投标截止时间前递交投标文件的投标人名称。(3)宣布开标人、唱标人、记录人、监标人等有关人员姓名。4)检查投标文件的密封情况,按照投标人须知前附表规定的开标顺序当众开标,公布招标

38、项目名称、投标人保证金的递交情况、投标报价、勘察/设计服务期限及其他内容,并记录在案。对于采用电子招标投标方式的,投标人通过电子招标投标交易平台对已递交的投标文件进行解密,并公布上述内容。(4)投标人代表、招标人代表、监标人、记录人等有关人员在开标记录上签字确认。采用电子招标投标方式的,上述有关人员需要使用本人的电子印章在开标记录上签字确认。(5)开标结束。(二)评标1、评标方法评标委员会按照“评标办法”规定的方法、评审因素、标准和程序对投标文件进行评审。“评标办法”没有规定的方法、评审因素和标准,不作为评标依据。工程勘察设计通常采用线合评估法进行评标。评标委员会对满足招标文件实质性要求的投标

39、文件,按照规定的评分标准进行打分,并按得分由高到低的顺序推荐中标候选人,或根据招标人授权直接确定中标人但投标报价低于其成本的除外。综合评分相等时,以投标报价较低者优先;投标报价也相等时,以勘察纲要或设计方案得分高者优先;如果勘察纲要或设计方案得分也相等,则按照评标办法前附表的规定确定中标候选人顺序。2、评标程序(1)初步评审。评标委员会可以要求投标人提交“投标人须知”规定的有关证明和证件的原件,以便核验。依据评标办法前附表规定的评审标准对投标文件进行初步评审,包括形式评审、资格评审和响应性评审。有一项不符合评审标准的,评标委员会应当否决其投标。投标人有以下情形之一的,评标委员会应当否决其投标投

40、标文件没有对招标文件的实质性要求和条件作出响应,或者对招标文件的偏差超出招标文件规定的偏差范围或最高项数。有串通投标、弄虚作假、行贿等违法行为。投标报价有计算错误及其他错误的,评标委员会按以下原则要求投标人对投标报价进行修正,并要求投标人书面澄清确认。投标人拒不澄清确认的,评标委员会应当否决其投标。投标文件中的大写金额与小写金额不一致的,以大写金额为准。总价金额与单价金额不一致的,以单价金额为准,但单价金额小数点有明显错误的除外。(2)详细评审。评标委员会按照规定的量化评分因素和分值进行打分。量化评分因素包括资信业绩、勘察纲要或设计方案、投标报价及其他因素。针对投标文件每一量化评分因素打分后,

41、通过汇总计算即可得到相应投标人的综合评估得分。3、评标结果除投标人须知前附表授权直接确定中标人外,评标委员会按照得分由高到低的顺序推荐中标候选人,并标明排序。评标委员会完成评标后,应向招标人提交书面评标报告和中标候选人名单。二、 工程勘察设计投标(一)工程勘察设计投标文件的内容工程勘察设计投标文件包括投标函及投标函附录。法定代表人身份证明(适用于无委托代理人的情况)或授权委托书(适用于有委托代理人的情况);联合体协议书(如有)。投标保证金。勘察/设计费用清单。资格审查资料;勘察纲要/设计方案;8投标人须知前附表规定的其他资料。投标人在评标过程中作出的符合法律、法规和招标文件规定的澄清确认,构成

42、投标文件的组成部分。(二)投标文件的编制投标文件应当对招标文件有关勘察/设计服务期限、投标有效期、发包人要求、招标范围等实质性内容作出响应。投标文件应按标准勘察招标文件(2017年版)或标准设计招标文件(2017年版)中规定的“投标文件格式”进行编写,如有必要,可以增加附页,作为投标文件的组成部分。其中,投标函附录在满足招标文件实质性要求的基础上,可以提出比招标文件要求更有利于招标人的承诺。(三)投标文件的密封和递交1、投标文件密封投标文件应密封包装,并在封套的封口处加盖投标人单位章或由投标人的法定代表人或其授权的代理人签字。采用电子招标投标的,投标人应当按照招标文件和电子招标投标交易平台的要

43、求加密投标文件。未按要求密封的投标文件,招标人将予以拒收。2、投标文件递交投标人应在投标人须知前附表规定的地点和截止时间前递交投标文件。采用电子招标投标方式的,投标人通过下载招标文件的电子招标投标交易平台递交电子投标文件。除投标人须知前附表另有规定外,所递交的投标文件不予退还。招标人收到投标文件后,向投标人出具签收凭证。采用电子招标投标方式的,投标人完成电子投标文件上传后,电子招标投标交易平台即时向投标人发出递交回执通知。递交时间以回执通知载明的传输完成时间为准。逾期送达或上传的投标文件,招标人或电子招标投标交易平台将予以拒收。(四)投标文件的修改和撤回在投标人须知前附表规定的投标截止时间前,

44、投标人可以修改或撤回已递交的投标文件,但应以书面形式通知招标人。投标人修改或撤回已递交投标文件的书面通知应按照要求签字或盖章。招标人收到书面通知后,向投标人出具签收凭证。采用电子招标投标方式的,投标人修改或撤回已递交投标文件的通知,应按照要求加盖电子印章。电子招标投标交易平台收到通知后,即时向投标人发出确认回执通知。投标人撤回投标文件的,招标人自收到投标人书面撤回通知之日起5日内退还已收取的投标保证金。修改的投标文件应按照规定进行编制、密封、标记和递交,并标明“修改”字样。修改的内容为投标文件的组成部分。第六章 建设工程施工合同管理一、 工程施工合同纠纷审理相关规定为更好地审理建设工程施工合同

45、纠纷案件,最高人民法院审判委员会于2020年12月25日通过了新的最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(一)(法释202025号)自2021年1月1日起施行,其中部分条款与工程造价管理密切相关。(二)关于工期争议的解决1、开工日期争议解决当事人对建设工程开工日期有争议的,人民法院应当分别按照以下情形予以认定:0开工日期为发包人或者监理人发出的开工通知载明的开工日期;开工通知发出后,尚不具备开工条件的,以开工条件具备的时间为开工日期;因承包人原因导致开工时间推迟的,以开工通知载明的时间为开工日期。承包人经发包人同意已经实际进场施工的,以实际进场施工时间为开工日期。发包人

46、或者监理人未发出开工通知,亦无相关证据证明实际开工日期的,应当综合考虑开工报告、合同、施工许可证、竣工验收报告或者竣工验收备案表等载明的时间,并结合是否具备开工条件的事实,认定开工日期。2、实际竣工日期争议解决当事人对建设工程实际竣工日期有争议的,人民法院应当按照以下情形予以认定:承包人已经提交竣工验收报告,发包人拖延验收的,以承包人提交验收报告之日为竣工日期;建设工程未经竣工验收,发包人擅自使用的,以转移占有建设工程之日为竣工日期。3、顺延工期争议解决当事人约定顺延工期应当经发包人或者监理人签证等方式确认,承包人虽未取得工期顺延的确认,但能够证明在合同约定的期限内向发包人或者监理人申请过工期

47、顺延且顺延事由符合合同约定,承包人以此为由主张工期顺延的,人民法院应予支持。当事人约定承包人未在约定期限内提出工期顺延申请视为工期不顺延的,按照约定处理,但发包人在约定期限后同意工期顺延或者承包人提出合理抗辩的除外。建设工程竣工前,当事人对工程质量发生争议,工程质量经鉴定合格的,鉴定期间为顺延工期期间。(三)关于工程量及价款争议的解决1、工程量争议解决当事人对工程量有争议的,按照施工过程中形成的签证等书面文件确认。承包人能够证明发包人同意其施工,但未能提供签证文件证明工程量发生的,可以按照当事人提供的其他证据确认实际发生的工程量。2、工程计价标准及方法争议解决当事人对建设工程的计价标准或者计价

48、方法有约定的,按照约定结算工程价款。因设计变更导致建设工程的工程量或者质量标准发生变化,当事人对该部分工程价款不能协商一致的,可以参照签订建设工程施工合同时当地建设行政主管部门发布的计价标准或者计价方法结算工程价款。3、工程价款利息争议解决当事人对欠付工程价款利息计付标准有约定的,按照约定处理。没有约定的,按照同期同类贷款利率或者同期贷款市场报价利率计息。当事人对垫资和垫资利息有约定,承包人请求按照约定返还垫资及其利息的,人民法院应予支持,但是约定的利息计算标准高于垫资时的同类贷款利率或者同期贷款市场报价利率的部分除外。当事人对垫资没有约定的,按照工程欠款处理。当事人对垫资利息没有约定,承包人

49、请求支付利息的,人民法院不予支持。4、工程价款结算争议解决当事人签订的建设工程施工合同与招标文件、投标文件、中标通知书载明的工程范围、建设工期、工程质量、工程价款不一致,一方当事人请求将招标文件、投标文件、中标通知书作为结算工程价款的依据的,人民法院应予支持。当事人约定,发包人收到竣工结算文件后,在约定期限内不予答复,视为认可竣工结算文件的,按照约定处理。承包人请求按照竣工结算文件结算工程价款的,人民法院应予支持。当事人约定按照固定价结算工程价款,一方当事人请求对建设工程造价进行鉴定的,人民法院不予支持。5、工程质量保证金争议解决有下列情形之一,承包人请求发包人返还工程质量保证金的,人民法院应

50、予支持当事人约定的工程质量保证金返还期限届满。当事人未约定工程质量保证金返还期限的,自建设工程通过竣工验收之日起满2年。因发包人原因建设工程未按约定期限进行竣工验收的,自承包人提交工程竣工验收报告90日后当事人约定的工程质量保证金返还期限届满;当事人未约定工程质量保证金返还期限的,自承包人提交工程竣工验收报告90日后起满2年。发包人返还工程质量保证金后,不影响承包人根据合同约定或者法律规定履行工程保修义务。6、无效合同的价款结算争议解决当事人就同一建设工程订立的数份建设工程施工合同均无效,但建设工程质量合格,一方当事人请求参照实际履行的合同关于工程价款的约定折价补偿承包人的,人民法院应予支持。

51、实际履行的合同难以确定,当事人请求参照最后签订的合同关于工程价款的约定折价补偿承包人的,人民法院应予支持。(四)关于咨询意见及争议鉴定1、咨询意见效力当事人在诉讼前共同委托有关机构、人员对建设工程造价出具咨询意见,诉讼中一方当事人不认可该咨询意见申请鉴定的,人民法院应予准许,但双方当事人明确表示受该咨询意见约束的除外。2、已达成协议后请求鉴定的处理当事人在诉讼前已经对建设工程价款结算达成协议,诉讼中一方当事人申请对工程造价进行鉴定的,人民法院不予准许。3、施工合同争议鉴定当事人对工程造价、质量、修复费用等专门性问题有争议,人民法院认为需要鉴定的,应当向负有举证责任的当事人释明。当事人经释明未申

52、请鉴定,虽申请鉴定但未支付鉴定费用或者拒不提供相关材料的,应当承担举证不能的法律后果。二、 工程施工合同订立2007年,国家发展改革委等九部委联合发布了适用于大型复杂工程的标准施工招标文件(2007年版)其中包括“合同条款及格式”,2012年,九部委又联合发布了适用于工期在12个月内的简明标准施工招标文件,其中也包括“合同条款及格式”,2017年,住房和城乡建设部、国家工商行政管理总局联合发布了适用于房屋建筑和市政基础设施工程的建设工程施工合同(示范文本)(GF-2017-0201)尽管施工合同示范文本有多种,但其中影响较大、应用广泛的是标准施工招标文件(2007年版)中的合同条款及格式。因此

53、,这里主要介绍该合同条款及格式,包括通用合同条款、专用合同条款、合同附件格式及合同文件的优先解释顺序。(一)通用合同条款通用合同条款是以发包人委托监理人管理工程合同的模式设定合同当事人的义务和责任,区别于由发包人和承包人双方直接进行约定和操作的合同管理模式。通用合同条款同时适用于单价合同和总价合同,合同条款中涉及单价合同和总价合同的,招标人在编制招标文件时,应根据各行业和具体工程的不同特点和要求进行修改和补充。通用合同条款包括24个方面:一般约定,发包人义务,监理人,承包人,材料和工程设备,施工设备和临时设施,交通运输,测量放线,施工安全、治安保卫和环境保护,进度计划,开工和竣工,暂停施工,工

54、程质量,试验和检验,变更,价格调整,计量与支付,竣工验收,缺陷责任与保修责任,保险,不可抗力,违约,索赔,争议的解决。(二)专用合同条款专用合同条款是发包人和承包人双方根据工程具体情况对通用合同条款的补充、细化,除通用合同条款中明确专用合同条款可作出不同约定外,补充和细化的内容不得与通用合同条款规定的内容相抵触。(三)合同附件格式格式。合同附件格式是订立合同时采用的规范化文件,包括合同协议书、履约保函和预付款保函1、合同协议书合同协议书是合同组成文件中唯一需要发包人和承包人同时签字盖章的法律文书。合同协议书除明确规定对当事人双方有约束力的合同组成文件外,订立合同时需要明确填写的内容包括发包人和

55、承包人名称、施工的工程或标段、签约合同价、合同工期、质量标准和项目经理人选。2、履约保函履约担保采用保函形式,履约保函标准格式主要有以下特点。(1)担保期限。自发包人与承包人签订合同之日起,至签发工程移交证书之日止。(2)担保方式。采用无条件担保方式,即持有履约保函的发包人认为承包人有严重违约情况时,即可凭保函要求担保人予以赔偿,不需承包人确认。在标准履约保函格式中,担保人承诺“在本担保有效期内,因承包人违反合同约定的义务给你方造成经济损失时,我方在收到你方以书面形式提出的在担保金额以内的赔偿要求后,在7日内无条件支付“。3、预付款保函预付款担保采用银行保函形式,同样也是采用无条件担保方式,即

56、担保期限自预付款支付给承包人起生效,至发包人签发的进度款支付证书说明已完全扣清预付款止。按照担保金额与剩余预付款的金额相等原则,保函格式中明确规定“本保函的担保金额,在任何时候不应超过预付款金额减去发包人按合同约定在向承包人签发的进度付款证书中扣除的金额”。第七章 设计施工总承包合同管理一、 设计施工总承包合同履行管理(一)发包人一般义务(1)遵守法律。发包人在履行合同过程中应遵守法律,并保证承包人免于承担因发包人违反法律而引起的任何责任。(2)发出承包人开始工作通知。符合专用合同条款约定的开始工作条件的,发包人应委托监理人提前7日向承包人发出开始工作通知。工期自开始工作通知中载明的开始工作日

57、期起计算。(3)提供施工场地。发包人应按专用合同条款约定向承包人提供施工场地及进场施工条件,并明确与承包人的交接界面。(4)办理证件和批件。法律规定和(或)合同约定由发包人负责办理的工程建设项目必须履行的各类审批、核准或备案手续,发包人应按时办理。法律规定和(或)合同约定由承包人负责的有关设计、施工证件和批件,发包人应给予必要的协助。(5)支付合同价款。发包人应按合同约定向承包人及时支付合同价款。专用合同条款对发包人工程款支付担保有约定的,从其约定。(6)组织竣工验收。发包人应按合同约定及时组织竣工验收。(7)其他义务。发包人应履行合同约定的其他义务(二)承包人一般义务(1)遵守法律。承包人在履行合同过程中应遵守法律,并保证发包人免于承担因承包人违反法律而引起的任何责任。(2)依法纳税。承包人应按有关法律规定纳税,应缴纳的税金包括在合同价格内。(3)完成各项承包工作。承包人应按合同约定以及监理人根据合同约定作出的指示,完成合同约定的全部工作,并对工作中的任何缺陷进行整改、完善和修补,使其满足合同约定的内容。除专用合同条款另有约定外,承包人应提

温馨提示

  • 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
  • 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
  • 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
  • 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
  • 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
  • 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
  • 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。

评论

0/150

提交评论
