版权说明:本文档由用户提供并上传,收益归属内容提供方,若内容存在侵权,请进行举报或认领
文档简介

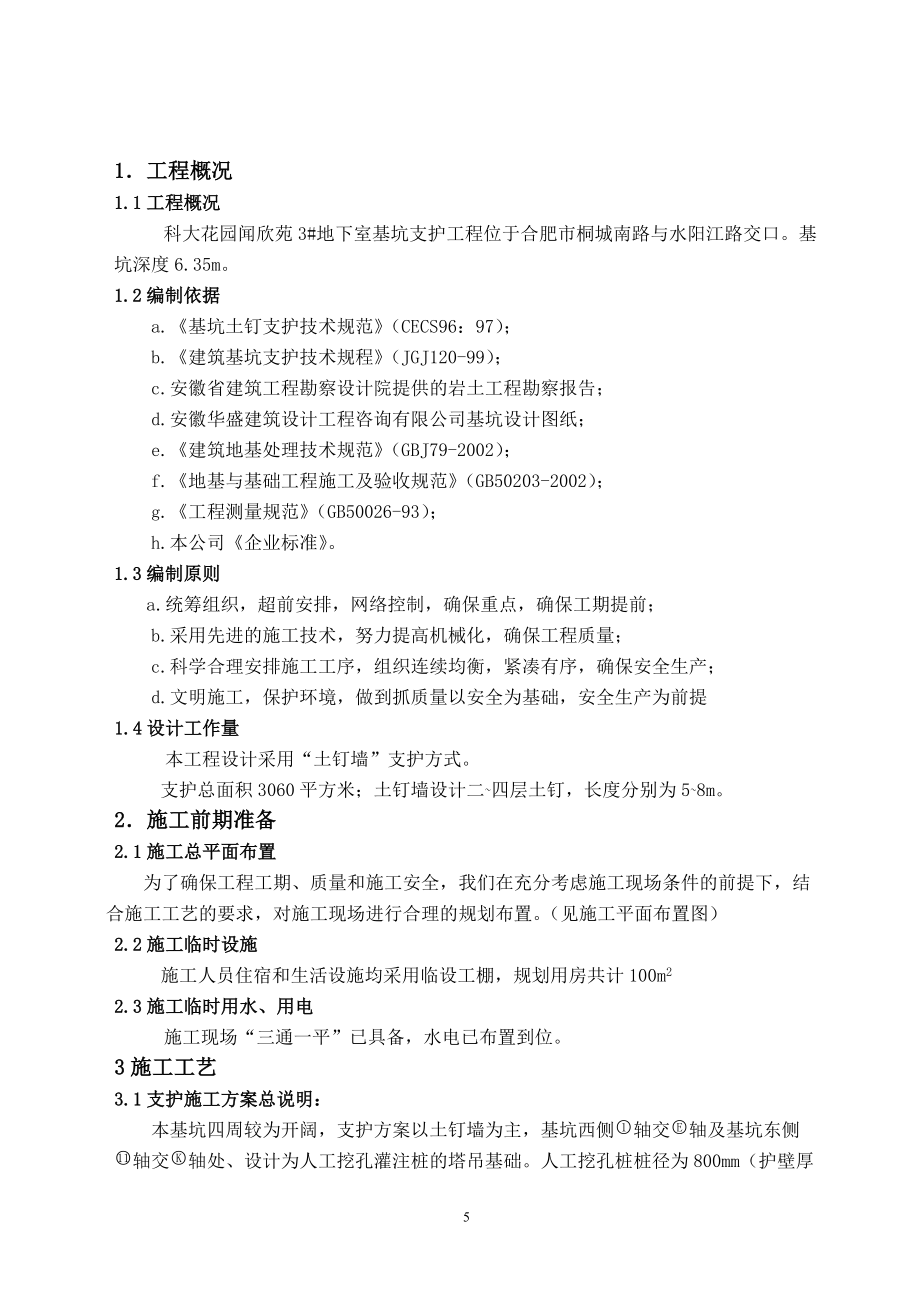

1、科大花园闻欣苑3#地下室工程深基坑支护专项技术方案安徽省水利建筑安装总公司二四年十一月二十九日设计名称:科大花园闻欣苑3#地下室基坑支护工程施工组织设计施工单位;安徽省水利建筑安装总公司总公司项目主管:刘春兰项 目 经 理:杨教武技 术 负 责 人:廖德武施 工 员:黄金友安 全 员:王如邦质 检 员:龚莉莉材 料 员:王胜炽提交日期:2004年11月29日目 录1.工程概况 1.1工程概况 1.2编制依据 1.3编制原则 1.4设计工程量2.施工前期准备 2.1施工总平面布置 2.2施工临时设施 2.3临时用水用电3.1支护施工方案总说明3.2施工工艺3.2.1人工挖孔桩施工工艺3.2.2钉
2、墙支护施工工艺3.3施工方案 3.3.1测量放样 3.3.2土方挖运方案 3.3.3基坑开挖实施措施 3.3.4成孔方案 3.3.5土钉制作安装 3.3.6挂网、泄水管孔布设 3.3.7喷射砼面层 3.3.8边坡支护示意图3.4雨季施工方案3.5排水措施4.施工进度计划、人员安排及施工保证措施4.1施工进度计划4.2工期保证措施 4.2.1组织实施 4.2.2劳动力安排计划 4.2.3技术保证措施 4.2.4物质保障措施5.施工机械配备6.施工主要材料用量、进场计划及试验检测计划 6.1施工主要材料用量 6.2材料进场计划7.质量控制程序、质量保证体系及质量保障措施 7.1质量控制目标 7.2
3、质量保证体系 7.3施工技术质量保证措施 7.4施工技术监控保证措施 7.5工程质量控制流程8.安全生产措施8.1安全生产目标8.2安全生产保障措施 8.2.1安全生产责任制 8.2.2安全教育 8.2.3安全检查及隐患整改 8.2.4班组安全活动8.3安全检查用电措施9.文明施工措施10原始资料的搜集及竣工报告编制11.后期服务保证附图:1、拟投入本工程的主要施工机械表2、基坑施工平面布置图1工程概况1.1工程概况 科大花园闻欣苑3#地下室基坑支护工程位于合肥市桐城南路与水阳江路交口。基坑深度6.35m。1.2编制依据 a.基坑土钉支护技术规范(CECS96:97);b.建筑基坑支护技术规程
4、(JGJ120-99);c.安徽省建筑工程勘察设计院提供的岩土工程勘察报告;d.安徽华盛建筑设计工程咨询有限公司基坑设计图纸;e.建筑地基处理技术规范(GBJ79-2002);f.地基与基础工程施工及验收规范(GB50203-2002);g.工程测量规范(GB50026-93);h.本公司企业标准。1.3编制原则 a.统筹组织,超前安排,网络控制,确保重点,确保工期提前; b.采用先进的施工技术,努力提高机械化,确保工程质量; c.科学合理安排施工工序,组织连续均衡,紧凑有序,确保安全生产; d.文明施工,保护环境,做到抓质量以安全为基础,安全生产为前提1.4设计工作量 本工程设计采用“土钉墙
5、”支护方式。 支护总面积3060平方米;土钉墙设计二四层土钉,长度分别为58m。2施工前期准备2.1施工总平面布置 为了确保工程工期、质量和施工安全,我们在充分考虑施工现场条件的前提下,结合施工工艺的要求,对施工现场进行合理的规划布置。(见施工平面布置图)2.2施工临时设施 施工人员住宿和生活设施均采用临设工棚,规划用房共计100m22.3施工临时用水、用电 施工现场“三通一平”已具备,水电已布置到位。3施工工艺3.1支护施工方案总说明:本基坑四周较为开阔,支护方案以土钉墙为主,基坑西侧轴交轴及基坑东侧轴交轴处、设计为人工挖孔灌注桩的塔吊基础。人工挖孔桩桩径为800mm(护壁厚度150mm),
6、桩长为12米。3.2施工工艺本工程施工总体布置为:挖孔桩施工塔吊安装施工准备基坑分层开挖土钉墙施工基坑土方开挖为分层分段开挖,配合挂网喷砼护壁多点交替平行流水作业。按设计图纸要求将坡面形态挖出,然后修理坡面,钻孔并安装土钉(置入锚管)、注浆、挂网喷砼,做到分层、分段开挖,分层、分段支护,分层以开挖的深度为每层土钉下0.8米,直至挖至人工修理标高为止。3.2.1人工挖孔桩施工工艺3.2.1.1工艺流程现场三通一平测量放线、定桩位、机具、材料进场照明、排水、通风、出土桩孔开挖绑扎钢筋、支模、校正桩位、浇灌护壁砼复核轴线、标高、几何尺寸中间验收地质鉴定、验孔钢筋笼制作质量检验放钢筋笼检查验收排水清底
7、搅拌、振捣制作试块灌注桩身砼成品养护工程验收3.2.1.2放线定桩位及高程:在场地三通一平的基础上,依据建筑物测量控制网的资料和基础平面布置图,测定桩位轴线方格控制网和高程基准点。确定好桩位中心,以中点为圆心,以桩身半径加护壁厚度为半径画出上部(即第一步)的圆周。撒石灰线推作为桩孔开挖尺寸线。桩位线定好之后,必须经有关部门进行复查,办好预检手续后开挖。3.2.1.3开挖第一节桩孔土方:开挖桩孔应从上到下逐层进行,先挖中间部分的土方,然后扩及周边,有效地控制开挖桩孔的截面尺寸。每节的高度应根据土质好坏、操作条件而定,一般以0.9-1.2m为宜。3.2.1.4支护壁模板:为防止桩孔壁坍方,确保安全
8、施工,成孔应设置井圈,并现浇混凝土。护壁模板采用拆上节、支下节重复周转使用。模板之间用卡具、扣件连接固定,也可以在每节模板的上下端各设一道圆弧形的、用槽钢或角钢做成的内钢圈作为内侧支撑,防止内模受涨力而变形。不设水平支撑,以方便操作。第一节护壁以高出地坪150-200mm为宜,便于挡土、挡水。桩位轴线和高程均应标定在第一节护壁上口,护壁厚度一般取100-150mm。3.2.1.5浇筑第一节护壁混凝土:桩孔护壁混凝土每挖完一节以后应立即浇筑混凝土。人工浇筑,人工捣实,混凝土强度为C20,坍落度控制在100mm,确保孔壁的稳定性。3.2.1.6检查桩位(中心)同线及标高:每节桩孔护壁做好以后,必须
9、将桩位十字轴线和标高测设在护壁的上口,然后用十字线对中,吊线坠向井底投设,以半径尺杆检查孔壁的垂直平整度。随之进行修整,井深必须以基准点为依据,逐根进行引测。保证桩孔轴线位置、标高、截面尺寸满足设计要求。3.2.1.7架设垂直运输架:第一节桩孔成孔以后,即着手在桩孔上口架设垂直运输支架。支架有:木搭、钢管吊架、木吊架或工字轴线位置、标高、截面尺寸满足设计要求。3.2.1.8可以用木吊架、木辘轳或人工直接借助粗麻绳作为提升工具。地面运土用手推车或翻斗车。3.2.1.9安装吊桶、照明、活动盖板、水泵和通风机。在安装滑轮组及吊桶时,注意使吊桶与桩孔中心位置重合,作为挖土时直观上控制桩位中心和护壁支模
10、的中心线。井底照明必须用低压电源(36V,100W)、防水带罩的安全灯具。桩口上设围护栏。当桩孔深大于20m时,应向井下通风,加强空气对流。必要时输送氧气,防止有毒气体的危害。操作时上下人员轮换作业,桩孔上人员密切注视观察桩孔下人员的情况,互相呼应,切实预防安全事故的发生。当地下水量不大时,随挖随将泥水用吊桶运出。地下水量较大时,吊桶已满足不了排水,先在桩孔底挖集水坑,用高程水泵沉入抽水,边降边挖土,水泵的规格按抽水量确定。应日夜三班抽水使水位保持稳定。地下水位较高时,应先采用统一降水的措施,再进行开挖。桩孔口安装水平推移的活动安全盖板,当桩孔内有人挖土时,应掩好安全盖板,防止杂物掉下砸人。无
11、关人员不靠近桩孔口边。吊运土时,再打开安全盖板。3.2.1.10开挖吊运第二节桩孔土方(修边),从第二节开始,利用提升设备运土,桩孔内人员应戴好安全帽,地面人员应拴好安全带。吊桶离开孔口上方1.5m时,推动活动安全盖板,掩蔽孔口,防止卸土的土块、石块等杂物坠孔内伤人。吊桶的小推车内卸土后,再打开活动盖板,下放吊桶装土。桩孔挖至规定的深度后,用支杆检查桩孔的直径及井壁圆弧度,上下应垂直平顺,修整孔壁。3.2.1.11先拆除第一节支第一节护壁模板,放附加钢筋,护壁模板采用拆上节支下节依次周转使用。如往下孔径缩小,应配备小块模板进行调整。模板上口留出高度为100mm的混凝土浇筑口,接口处应捣固密实。
12、拆模后用混凝土或砌砖堵严,水泥砂浆抹平。拆模强度达到1Mpa。3.2.1.12浇筑第二节护壁混凝土:混凝土用串桶送来,人工浇筑,人工插捣密实。混凝土可由试验室确定掺入早强剂,以加速混凝土的硬化。3.2.1.13检查桩位中心轴线及标高:以桩孔口的定位线为依据,逐节校测。3.2.1.14逐层往下循环作业,将桩孔挖至设计深度,清除虚土,检查土质情况,桩底应支承在设计所规定的持力层上。3.2.1.15开挖扩底部分:桩底可分为扩底和不扩底两种情况,本次不扩底。3.2.1.16检查验收:成孔以后必须对桩身直径、扩头尺寸、孔底标高、桩位中心线、井壁垂直、虚土厚度进行全面测定。做好施工记录,办理隐蔽验收手续。
13、3.2.1.17吊放钢筋笼:钢筋笼放入前应先绑好砂浆垫块,按设计要求一般为70mm(钢筋笼四周,在主筋上每隔3-4m左右设一个20耳环,作为定位垫块);吊放钢筋笼时,要对准孔位,直吊扶稳、缓慢下沉,避免碰撞孔壁。钢筋笼放到设计位置时,应立即固定。遇有两段钢筋笼连接时,应采用焊接(搭接焊或帮条焊),双面焊接,接头数按50%错开,以确保钢筋位置正确,保护层厚度符合要求。3.2.1.18浇筑桩身混凝土:桩身混凝土可使用粒径不大于40mm的石子,坍落度80-100mm,机械搅拌。用溜槽加串桶向桩孔内浇筑混凝土。混凝土的落差大于2m,桩孔深度超过12m时,宜采用混凝土导管浇筑。浇筑混凝土时应连续进行,分
14、层振捣密实。一般第一步宜浇筑到扩底部位的顶面,然后浇筑上部混凝土。分层高度以捣固的工具而定,但不宜大于1.5m。3.2.1.19混凝土浇筑到桩顶时,应适当超过桩顶设计标高,以保证在剔除浮浆后,桩顶标高符合设计要求。桩顶上的钢筋插铁一定要保持设计尺寸,垂直插入,并有足够的保护层。3.2.2土钉墙支护施工工艺按开挖顺序开挖复线修坡面养护喷砼挂网注浆安装土钉钻孔土方挖运测量放样配注浆液定孔位固定平面位置桩,标高桩,开挖披角线3.2.2土方挖运工艺 a、挖运顺序:整个土方分3层开挖,每层开挖均从东向西开挖,每层开挖深度为1.8-2.1m,待土钉、喷射砼结束后再继续开挖下一段或下一层土方。 b、土方全部
15、外运。3.3施工方案3.3.1测量放样 施工准备阶段首先按图纸尺寸把基坑上口线和下口线在实地做好测量记号及木桩标志,用滑石粉在实地划线。3.3.2土方挖运方案 首先由施工单位配合业主,将整个场地的土方挖出2米。然后再由施工单位自行开挖。3.3.2.1土方开挖流向:土方从东北角开挖,西南角退出。3.3.2.2土方开挖:开挖前,测定出上口线、下口线,固定标高桩,土方开挖坡度系数根据设计图纸要求进行控制。当土方开挖离坑底20cm时采用如人工修整坑底,用水准仪抄平,边抄平修整至设计标高。 从第二层开挖要特别注意对已经支护的壁面不得碰撞,同时随时修整进出基坑的临时道路。3.3.3基坑开挖实施措施 土方挖
16、运和喷砼壁是一条流水线的不同工序,必须紧密结合,在不运土的情况下,安排挖机进行修边坡,配合好支护工作。3.3.3.1交通问题 安排专人疏导交通,合理安排路线,保证运土车辆顺利施工。卸土场设在交通较为方便的地段,多向选择几个卸土场,根据卸土区情况随时调整运输车辆将土方运到各卸土区。3.3.3.2解决好城市的环境卫生 运土严禁污染所经过的各条道路,并严格遵守合肥市的渣土管理有规定,积极主动维护好合肥市的市容。 组织一部人力专门不停的清洁路面,发现渣土及时处理,在出口铺上草袋等,派专人将汽车上的泥巴清除干净,平专门调用一台水车,负责早上对路面的清洗。3.3.3.3解决基坑的积水问题在坑的四周、坑内每
17、隔30m挖一条积水沟和相应的积水坑。每一层开挖基本上做到积水沟与积水坑连成网络,并及时将积水抽出坑外。3.3.3.4土方施工机械详见拟投入本工程的主要机械设备一览表。3.3.4成孔方案打土钉孔:3.3.4.1打孔前,应根据设计要求定出孔位,作出标记。3.3.4.2孔径100mm。3.3.4.3打孔方法。本工程全部采用水平钻机成孔。3.3.4.4在杂填土层成孔中,如地质条件限制塌孔现象严重,成孔困难,钻机成孔采用泥浆护壁、成孔。或采用打入48mm锚管,然后注浆的方法成孔。3.3.4.5钻孔操作工严格按标定的孔位和设计孔角、孔深钻孔,并做好记录。当遇到较大障碍物无法保证孔位孔角时,应请示设计方另定
18、孔位、孔角再行钻孔。3.3.5土钉制作安装安装土钉:3.3.5.1土钉使用前须除锈、除油、焊牢(搭接焊长不少于8倍的钢筋直径)。3.3.5.2焊托架。为保证土钉插入孔后居孔中央位置,以便在注浆后增大钢筋与砂浆的握紧力,土钉应焊托架,托架为36对中支架,相邻两托架间距2米。3.3.5.3绑注浆管。注浆管孔口较土钉长1.5米,在孔底0.5-1.0m处与土钉相缠绑,但不能太牢,以便在注浆时拉动注浆管。3.3.5.4注浆管同土钉插入锚孔时,对注浆管口应采取堵塞措施。3.3.5.5注浆管必须随土钉下至孔底,若中途注浆管脱落,必须重新安装土钉。注浆:3.3.5.6注浆为M20水泥浆,注浆液按设计配比进行,
19、水灰比为0.4-0.5,速凝剂用量为水泥用量的3-6%,控制压力0.1-0.3Mpa。3.3.5.7注浆时,要做到边注浆边往外拉动注浆管,不可拉动得太快,以免造成水泥浆脱节而使浆不够饱满。3.3.5.8注浆开始或中途停止超过30分钟时,就用水清洗注浆机及注浆管。3.3.5.9砂浆严格按配合比计量并搅拌均匀,随拌随用,一次拌合的水泥浆应在初凝前用完,并严防石块,杂物混入。3.3.6挂网、泄水管孔布设挂网:3.3.6.1挂6.5200(双向)钢筋网,挂网时间应在注浆4h后进行。3.3.6.2网距壁面30-60mm。与井字型钢筋架焊接在一起或用18#铁丝扎牢。3.3.6.3采用16螺纹钢作为横向加强
20、筋,16加强筋与网面钢筋焊接牢靠。3.3.6.4支护面按设计要求沿水平和竖直向预埋长PVC管作为泄水管,管子口部四周用水泥浆填封固。3.3.7喷射砼面层待钢筋网编制与连接筋及锁定筋焊接完成后,应及时喷射砼面层。本基坑采用9立方米空压机喷射装置,喷射砼配合比严格按实验室配制单,同时加入一定量的外加剂,速凝剂的掺入比为1-3%,喷射砼强度等级C20。在喷护过程中,应注意以下几点:(1)调节好工作风压;(2)水灰比宜控制在0.4-0.5之间;(3)需调整好受喷面和喷头之间的距离,尽量使喷头和受喷面垂直;(4)如一次喷射砼厚度达不到设计厚度时,应等到第一次喷射的砼终凝后再作补喷,直达到规定厚度为止。3
21、.3.8 边坡支护示意图 1500 0.200m-6.35mmm3.4雨季施工方案 1、若遇阴雨天气,为了不影响正常施工,须暂停作业,并用雨布覆盖已挖工作面,防止坍塌。2、根据现场水流向作好排水准备工作,保证施工道路好、畅通、排水流畅,设置排水沟,排至水井。3、提前配备雨期施工材料,排水机械设备,露天设立的机电设备要有防雨措施、保安装置,高塔作好防雷电措施。4、风、雨、雷电过后,对现场所有电器、电中、施工架进行全面的安全检查。5、雨后进行砼施工,重新测定砂石含水率,调整施工配合比。6、根据雨季施工的具体情况和施工条件,提前编制雨季施工措施。35 排水措施 深基础施工时,排水至关重要,排水方案的
22、制定将直接影响基础工程的工期和质量。综合本工程所处位置的地质情况,本工程拟采用挖明沟排水,在基坑内四周沿垫层外50cm开挖一道30cm×30cm的排水明沟,基坑内四角设600mm×600mm×1000mm集水井,采用2.2KW潜水泵将基坑内明水抽至场内排水沟,有组织地排向场地北面低洼处。为了防止场内积水流向基坑冲刷坡面,影响边坡稳定,我们在基坑外四周开挖30cm×30cm截水沟,截水沟和场内排水沟相连通,使积水自排至施工下水道。基坑便道的搭设:采用钢管搭设爬梯供施工作业人员上下,在坡上钢管铁皮搭设滑槽,供模板和钢筋等材料的运输。夜间施工的照明:在东北和西
23、南两边基坑的对角线上各搭设一个灯架,安装镝灯,现场配置若盏钨灯。基坑四周设警灯。防雨措施:按规范要求,基槽应防止暴晒和雨水浸泡,我们准备1000平米花雨布,以防雨天施工。在基坑四周距坑边设置钢管护栏1.2m高,以维护现场施工人员的安全。施工材料及机具等的堆放距坑边留有足够的距离,不得堆放在坑边。在基础结构的施工中,委派专人负责排水,定期检查集水井,保证水通道的畅通,确保排水工作有效,顺利地进行。4施工进度计划、人员安排及工期保证措施4.1施工进度计划 本工程采用全面施工,重点突出,齐头并进,流水作业的施工作法,具体施工进度计划如下:总有效工期12天。施工进度计划横道图工作计划进度(天)2468
24、1012施工准备土方开挖钻孔注浆挂网喷砼4.2工期保证措施4.2.1组织实施 a.成立精干的项目部,实行项目经理负责制,项目部内部分工负责、紧密配合,形成有条不紊的管理系统,实施工程的高效管理。b.进场施工的工程队,建立健全队长负责制,强化一线组织,领导和指挥项目部建立工期岗位负责制,确保实施施工组织设计的实现,群策群力开展好目标管理,制定详细而又较为合理的施工作业计划,保持均衡生产,实现计划的最终时间目标。c.全面“一盘棋”,在“人、机、料、法、环”上确保本工程施工的需要。d.加强工程管理指挥,做到一切行动听指挥,步调一致,齐共管。4.2.2劳动力安排计划 a.加强用工的计划性,实行定额用工
25、。 b.加强劳动定额的管理,确保定额水平完成。 c.领导跟班作业,及时发现并解决问题。 d.发扬艰苦风斗的作风,节假日正常施工。 安排6个班组施工技术人员和工人计44人。施工人员组织计划表人 员 分 工人 数职 责项目经理1对项目全面负责领导、管理技术负责1全面项目的技术工作质检员1负责施工质量检查人工修坡4负责坡面的修整砼工6负责搅拌砼料、喷砼施工员1负责施工现场生产调度、检查钻井员8进行钻孔、支护及灌注等项工作安全员1负责施工现场安全挖孔工10挖土、出土、支模、浇护壁砼电焊、钢筋工3制作钢筋、土钉、挂网和电、气焊工作机修工1机械设备、电机、动力照明等辅助工4负责配合各工种工作后勤人员3负责
26、后勤供应、警卫及运输等工作4.3.2技术保证措施 a.优化施工组织设计:做到科学施工,信息反馈及时,适时调整和优化施工计划,确保工序按时或提前完成。 b.组织好一条龙的施工作业线,保证一环扣一环的施工程序。 c.发挥技术管理的保障作用,细交底、严审核、勤检查、抓落实。 d.专业技术人员深入一线跟班了解情况,及时搞好技术交底,并做到发现问题及时解决。 e.实行项目技术负责岗位负责制,对项目施工技术总负责,并行使记得户否决权。4.2.4物质保障措施 a.加强物质采购人员的选配。 b.按施工计划安排,确保材料按时到位。 c.把握建材销售的行情,超前调查、预测、采购各类建材。特别是季节性材料。 d.材
27、料供应商的确定,必须事先征得业主或监理公司的同意。e.严把材料质量关,严格杜绝劣质材料进场。 f.材料进场,立即见证取样送实验室检验,合格后方能使用。5.施工机械配备 为确保工程顺利完工,合理调配使用机械至为重要,投入本工程的机械设备(见拟投入本工程主要施工设备表)6.施工主要材料用量、进场计划及试验检验计划6.1施工主要材料用量 本工程主要材料用量:钢筋 45吨,水泥 100吨,砂 225吨,石 320吨。6.2材料进场计划 施工所用材料与合同签订后二日内进场,钢筋分一次进场,砼材料分批次进场。7、质量控制程序、质量保证体系及质量保证措施7.1质量控制目标本工程施工质量的控制目标是:分项工程
28、与单位工程合格率均要达到100%。边坡支护体确保基坑正常施工,不发生任何安全事故。为确保本工程上述施工质量目标的实现,参加本工程施工的全体员工,必须认真贯彻执行建筑质量管理工作条例,正确处理好质量、进度、成本三者之间的关系,三者之间发生矛盾时,必须首先服从质量,始终把工程质量放在首位。具体实施如下:1、严格按设计和施工规范进行施工。2、工程项目领导班子坚持全员、全过程参与各职能部门的质量管理,保证实现本工程的质量目标。3、实行工程施工全过程的质量目标管理,把工程的质量总目标分解成工序工程质量目标,并将落实到人,在施工过程中,各项工作都必须以“质量目标”为中心,实施全面的、全过程的管理,把各方面
29、的管理工作纳入“质量第一”的轨道。4、成立一个由项目经理或项目技术总负责人牵头负责的本工程创优工作领导小组,制定具体的创优目标,实施创优目标管理,并结合该工程施工的有关问题,认真贯彻“预防为主”和“事先把关”的质量管理方针,调动一切积极因素,充分发挥专职质检工程师的作用,以工序质量控制为核心,通过设置工序预控点,进一步强化工序质量的自检、互检和交接检查的管理,做到自检和专检相结合,普检与抽检相结合,确保严格按照施工设计图和施工规范、规程的要求组织施工,把各种可能发生的事故消灭在萌芽状态。7.2质量保证体系成立三级质量保证体系,项目经理为本工程质量第一责任人,对本工程的质量方针和目标的制定与实施
30、负责。三级质量保证体系框图如下:项目经理 技术负责人(项目经理为质量第一负责人)各部门负责人(为该部门质量第一负责人)各施工作业班组长(为该班组质量第一负责人)7.3施工技术质量保证措施 1、加强全面质量意识教育,树立“百年大计,质量第一”和一切为业主服务的思想。2、建立质量管理系统和质量保证体系,贯彻“谁负责施工,谁负责质量;谁负责操作,谁负责质量”的原则,严把施工质量关。对工程使用的材料和工程的所有部位及施工工艺,进行全过程的质量检查,详细作好质量检查记录,编制工程质量报表,定期交监理单位审查。3、认真熟悉设计图纸、施工规范、监理大纲和技术规范,严格按图纸施工,如有变更必须报监理工程师审批
31、。4、认真编制施工组织设计,并制定施工工艺,规定具体的施工工序、方法、质量标准和检验手段。坚持技术交底制度,对各个施工作业面的技术要点、施工步骤、操作方法、设备使用、人员配置、后勤保障等进行详细的技术交底,做到施工时人人心中有数,各个环节紧密配合,秩序井然,优质高效的完成施工任务。5、坚持材料和工程设备的验收制度,验收时同时查验材质证明和产品合格证书,所有不合格的材料和工程设备及时发现及时清除,确保工程质量。6、建立自己的工地试验室,配备足够的人员和设备,按合同规定和监理单位的指示进行各项材料试验和工艺试验,为施工提供准确可靠的第一手试验资料。7、确保隐蔽工程和工程隐蔽部位的验收工作,在监理单
32、位确认质量符合技术规范要求,并在验收单上签字后,才能进行覆盖。8、对业主提供的测量控制网点进行复测校核,对施工中布设的永久性测量控制点定期复测,在施工过程中保护测量控制点不被破坏,配备优秀的满足工程要求的测量工程师、测量技术人员,并接受监理工程师的检查和指导。9、建立健全技术复核制度,杜绝重大差错的发生。7.4施工质量监控保护措施施工中,在工程监控部门的严格把关监督下,本工程质检部配备足够的、专业齐全的监控人员和必要的质量监控设备,认真做好“旁站监督”工作,对工程施工质量实施过程监控;并督促各工序工程质量目标承包人严格按工程施工规程、规范、验收标准和施工图纸实施施工;随机检查施工和质量技术保证
33、措施的落实情况。7.5工程质量控制流程填写“单项工程开工申请单”不同意报监理工程师审批同意开工按图纸、规范、合同及施工方案要求施工自检不合格自检合格填报工序“工程质量报验单”不合格报请监理工程师现场检查合格进行下道工序施工填写单项工程竣工交验不合格报监理工程师验收合格单项工程竣工工程质量控制流程8、安全生产措施8.1安全生产目标:8.1.1轻伤指标零,重伤指标零。8.1.2设备安全运转,不出现任何设备安全事故。8.2 安全生产保障措施8.2.1安全生产责任制 1、建立健全安全生产责任制;2、制定各工种安全技术操作规程;3、配备专职安全员;4、公司安全生产部对项目部安全工作进行监督、检查、指导;
34、5、安全生产与经济利益挂钩,对违反安全生产各项规章制度的要重罚,做到奖罚分明。8.2.2安全教育1、项目部开工前组织一次全员教育活动,安全教育内容:国家以及有关部门的法律、法规,施工现场的安全情况及措施等。项目部所有施工人员及管理人员必须经安全教育。项目经理、安全员持建设部门颁发的安全培训合格证上岗。2、特种作业人员包括电工、焊工、厂区机动车驾驶工等。3、项目每周开展一次全员安全教育活动,针对一周来的安全生产情况,强调关键部位,布置下一周安全生产任务。8.2.3安全检查及隐患整改 1、根据公司安全检查制度的规定,项目部每周对施工工地进行一次全面检查,参检人员由项目部经理、副经理、技术负责、安全员和有关人员组成,项目部安全检查员每
温馨提示
- 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
- 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
- 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
- 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
- 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
- 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
- 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。
最新文档
- 金华祠堂古建施工方案
- 2024年项目管理绩效考核系统试题及答案
- 会计实务运用试题及答案
- 项目管理师考试内容复习试题及答案
- 银行外部审计及其对内部控制的影响试题及答案
- 证券市场Auditor角色的试题及答案
- 深入了解注册会计师考试与国际标准的适应性研究试题及答案
- 2024年项目管理专业人士资格认证考试的探索试题及答案
- 2024年检测微生物变化的重要性试题及答案
- 空气净化器产品差异化竞争考核试卷
- 资产管理办法培训课件
- 公司网络优化方案
- 一例胸痹病人的护理查房
- 三一掘进机技术维修方案-新疆永宁煤业
- 广东异地就医备案授权委托书范本
- 《肉牛养殖项目商业计划书》
- 绘本故事:睡睡镇
- 【BIM技术在施工质量控制中的应用研究-以海棠花园项目为例18000字(论文)】
- 舞台机械及幕布系统
- 鄂尔多斯生态环境职业学院教师招聘考试历年真题
- 苏科版八年级数学下册《二次根式的乘除》评课稿
评论
0/150
提交评论
