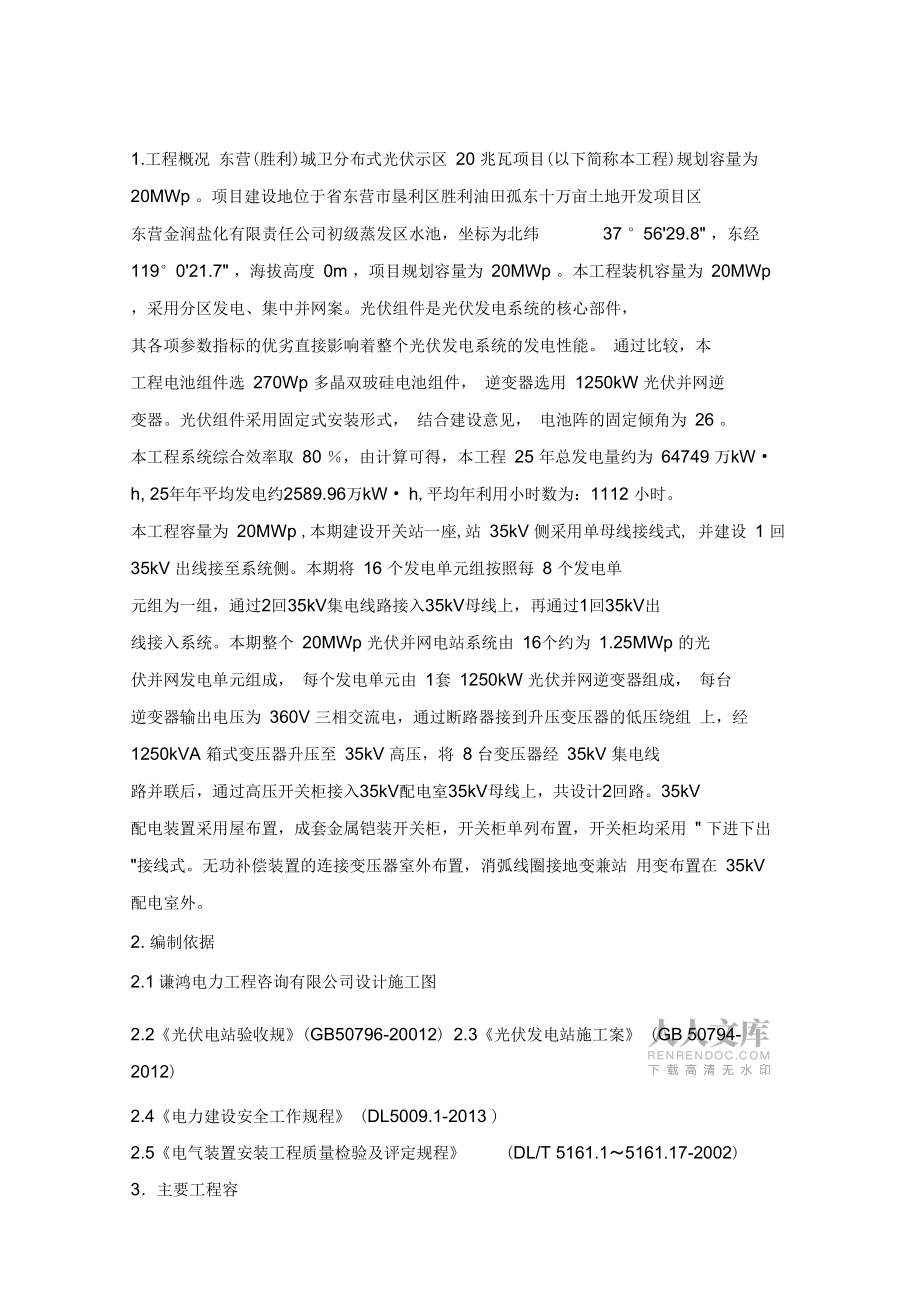

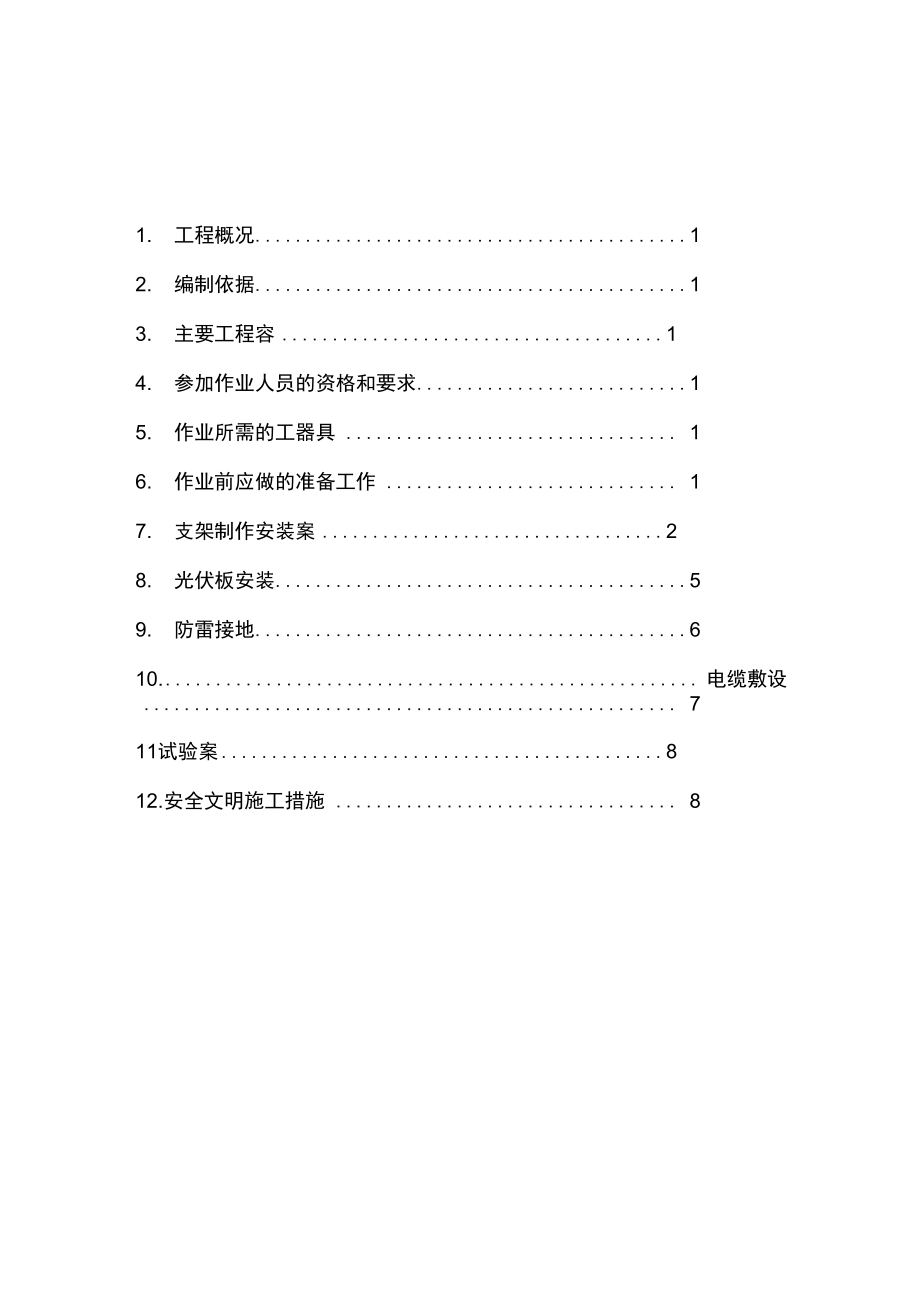

1、1. 工程概况12. 编制依据13. 主要工程容14. 参加作业人员的资格和要求15. 作业所需的工器具 16. 作业前应做的准备工作 17. 支架制作安装案28. 光伏板安装59. 防雷接地610. 电缆敷设 711试验案812.安全文明施工措施 81.工程概况 东营(胜利)城卫分布式光伏示区 20 兆瓦项目(以下简称本工程)规划容量为 20MWp 。项目建设地位于省东营市垦利区胜利油田孤东十万亩土地开发项目区 东营金润盐化有限责任公司初级蒸发区水池,坐标为北纬37 °56'29.8" ,东经119°0'21.7" ,海拔高度 0m ,

2、项目规划容量为 20MWp 。本工程装机容量为 20MWp ,采用分区发电、集中并网案。光伏组件是光伏发电系统的核心部件, 其各项参数指标的优劣直接影响着整个光伏发电系统的发电性能。 通过比较,本 工程电池组件选 270Wp 多晶双玻硅电池组件, 逆变器选用 1250kW 光伏并网逆 变器。光伏组件采用固定式安装形式, 结合建设意见, 电池阵的固定倾角为 26 。 本工程系统综合效率取 80 ,由计算可得,本工程 25 年总发电量约为 64749 万kW h, 25年年平均发电约2589.96万kW h,平均年利用小时数为:1112 小时。本工程容量为 20MWp ,本期建设开关站一座,站 3

3、5kV 侧采用单母线接线式, 并建设 1 回 35kV 出线接至系统侧。本期将 16 个发电单元组按照每 8 个发电单 元组为一组,通过2回35kV集电线路接入35kV母线上,再通过1回35kV出 线接入系统。本期整个 20MWp 光伏并网电站系统由 16个约为 1.25MWp 的光 伏并网发电单元组成, 每个发电单元由 1套 1250kW 光伏并网逆变器组成, 每台 逆变器输出电压为 360V 三相交流电,通过断路器接到升压变压器的低压绕组 上,经 1250kVA 箱式变压器升压至 35kV 高压,将 8 台变压器经 35kV 集电线 路并联后,通过高压开关柜接入35kV配电室35kV母线上

4、,共设计2回路。35kV 配电装置采用屋布置,成套金属铠装开关柜,开关柜单列布置,开关柜均采用 " 下进下出 "接线式。无功补偿装置的连接变压器室外布置,消弧线圈接地变兼站 用变布置在 35kV 配电室外。2. 编制依据2.1 谦鸿电力工程咨询有限公司设计施工图2.2光伏电站验收规(GB50796-20012) 2.3光伏发电站施工案 (GB 50794-2012)2.4电力建设安全工作规程 (DL5009.1-2013 )2.5电气装置安装工程质量检验及评定规程(DL/T 5161.15161.17-2002)3主要工程容东营(胜利)城卫分布式光伏示区 20 兆瓦项目的光

5、伏支架安装、光伏板安 装、电缆敷设、接地、防火封堵及调试等, 并做好施工过程的质量安全控制工作。4. 参加作业人员的资格和要求4.1 凡参加作业人员必须经三级安全教育,并经考试合格。4.2 熟悉全厂接地装置安装工艺要求、验收规及质量标准。4.3 熟悉电缆敷设的工艺要求、验收规及质量标准。4.4 施工人员应熟知本作业指导书,必须参加技术交底活动,并做好记录。5. 作业所需的工器具5.1 交流电焊机4台5.2 弯排机1台5.3 切排机2台5.4 活动扳手10把5.5 卷尺3把5.6 榔头3把5.7 钢丝钳2把5.8 接地电阻测试仪1台5.9 锉刀2把6作业前应做的准备工作6.1 组织施工人员学习图

6、纸及验收规,学习本作业指导书,并进行技术交底。6.2 准备好施工所用的工器具。7支架制作安装案支架制作流程:熟悉图纸及材料特性f下料f焊接f焊点检查f尺寸检查f 防腐。由于本期工程采用成品支架,支架均为 C 型钢,在安装支架过程中格按照 厂家指导作业书进行安装。8光伏板安装安装流程:光伏板开箱前检查一组织现场开箱一光伏板调运一光伏板安装一光伏板线路 连接调试123456789101112131415161718192021222324单元阵列布置详图(24块,1串)光伏板应该安装招标设计文件生产,收集生产合格证书,检查外包装是否完好, 若有包装碰擦,立即采取有效的措施进行现场取证。9.防雷接地

7、作业流程:学习图纸、规一技术交底一备料一水平接地极安装敷设一挖土 -垂直、水平接地极敷设一接地极连接一监理及有关部门验收一回填土-接地电 阻测试一签证接地体(线)的连接应采用焊接,焊接必须牢固无虚焊,焊接面应采取防腐处理。接至电气设备上的接地线,应用镀锌螺栓连接,有色金属接地线不能采 用焊接时,可用螺栓连接,螺栓连接处的接触面处理应按 电气装置安装工程母 线装置施工及验收规的规定处理。接地体(线)的焊接应采用搭接焊,其搭接焊长度:扁钢为其宽度的2倍(且 至少3个棱边焊接)。接地线(不包括设备接地线)与接地网的连接不应少于两 点。装在钢筋混凝土支架上的电气设备不得采用设备支架进行自然接地, 电缆

8、设 施的预埋铁件不得作为接地线。接地线与建筑物伸缩缝交叉时,应加补偿器,补 偿器可用接地线本身弯成弧形代替。电气设备的每一接地部件应以单独的接地线接于接地体或接地干线上, 禁止 将数个部件串接,接地连接应保证可靠。设备的接地线采用铜绞线 TJ-16经线鼻 子与设备接地端子及扁钢接地线连接。为防止接地线遭受机械损伤,在接地线与沟道交叉处及其它有可能使接地线受损处均用管子或角钢加以保护。 接地网中接地干线应与下列所述相连接, 下列设 备应保证有完好的电气通路。埋设在地下及架空敷设的金属管道(易燃易爆及有危险的除外) 。建筑物及 水工的金属结构。穿电线电缆的保护钢管及铠装电缆的金属外皮。行车轨道及钢

9、架。电气装置和设施的下列金属部分应接地。屋外配电装置的 金属构架和钢筋混凝土构架,靠近带电部分的金属围栏。10.电缆敷设作业程序:挖沟一清理铺沙土一电缆管敷设一电缆敷设T铺沙土一回填一标识按照电缆敷设清单上电缆的型号规格,用汽车、吊车、叉车或人力将电缆运 送到敷设地点。 按清单上电缆的排列顺序将盘架好, 电缆盘应用专用的起重架支 起,架好的盘离地面距离以 100mm 为宜,电缆从盘的上部引出,不应在地面上 或支架上拖放, 有特殊要求的动力电缆要使用放线滚轮, 禁将电缆盘平放地面上 而甩放电缆。电缆敷设顺序:先敷设集中的电缆,后敷设分散的电缆;先敷设动 力电缆,后敷设控制、通讯电缆;先敷设长电缆

10、;后敷设短电缆,同一向的电缆 应尽量一次敷设完毕。 敷设电缆的路径应有电缆专业人员来领头, 每敷设一根电 缆,应立即从末端开始整理、检查、固定和挂牌,留好长度,每根除了留好备用 长度外,电缆长度不能超过接线高度 1m,并锯断开始敷设下一根电缆,在用扎 带固定电缆同时应把多余的扎带末梢剪去,并作出必要的敷设记录。作业结果的检查、 验收和质量标准: 电缆的规格应符合设计要求, 电缆无机 械损伤,排列整齐,交叉少,标志牌应齐全,容准确,字迹清晰,不易脱落。电 缆的固定、 弯曲半径、排列顺序和预留长度应符合有关要求。 固定电缆用的扎带 多余的部分要剪去。 直埋电缆路径标志应与实际路径相符, 路径标志应

11、清晰、 牢 固、间距适当。电缆管规格应符合设计要求。电缆管不应有穿,裂缝和显著的凹 凸不平的地。管口应光滑无毛刺,管口两端应封闭良好。排管应排列整齐,管口 之间应以便固定接头的安装。 架空管及支架应在同一的水平线上。 保护管焊接牢 固,套管长度应是管子外径的 2.2 倍。保护管采用管卡固定,固定标高要在同一 水平线上。保护管接地应符合要求。保护管的防腐漆应齐全。11试验案11.1 高压电缆试验绝缘电阻及吸收比测定:绝缘电阻应良好,吸收比应符合规要求; 交流耐压试验:交流耐压值为 24KV ,时间为 5 分钟。11.2汇流箱测试光伏组件连接线检查: 检查组件接线盒盖子是否松动, 轻扯接线盒处电缆

12、及组 串连接头处电缆是否松动,脱落光伏组件编号检查: 按组件编号图检查相应组件上编号, 所标识的应正确且清 晰可见 逆变器检查,逆变器元器件检查:检查部连线有无松动、器件有无破损。 直流侧电缆极性及电压检查:用万用表依次校对每台汇流箱至逆变器电缆极性, 确认无误后依次合上每台汇流箱保险。 在逆变器直流母线上测量电压, 并做好记 录。以上为整个电站的设备试验项目,在整个试验过程中要求有稳定的试验电 源,以保证试验数据的正确性;可靠的接地点,以保证仪器及人身的安全;良好 的照明和环境, 以保证试验的工作进度, 试验检测发现问题应及时反馈, 缩短处 理时间,保证整个工程进度的顺利进行。12安全文明施

13、工措施所有参加试验的人员须经安全技术交底可上岗参加试验作业;树立“安全第 一”的思想,进入现场必须佩戴安全帽,着装要符合有关规定,不得穿拖鞋、凉 鞋和高跟鞋进入现场, 带电和高空作业必须有人监护, 同时高空作业必须系安全 带。正确使用绝缘工具和保护装置以减少电击的危险, 不得在雨天进行组件串线 连接工作。 光伏组件曝晒在太下会产生电流, 光伏阵可以造成致命的电击或损坏设备。只有专业人员可进行组件的安装、调试。为避免电击或损坏设备,在组件 组串至额定串数后可将接头用绝缘胶布封好,待汇流箱接好线时再连接此回路正、负极接头。禁将组件正负极插头对接并确保连接端子间插接牢固。在汇流箱接线没有测 试之前禁将汇流箱保险投入。进行汇流箱及逆变器测试时一定选好万用表档位和 量程。在进行设备及电缆耐压时,确保在耐压设备区域拉设警戒绳并有专人看护, 禁无关人员进入。电气设备的送、停电必须符合设备厂家的规程要求,并

温馨提示

  • 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
  • 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
  • 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
  • 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
  • 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
  • 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
  • 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。

评论

0/150

提交评论
