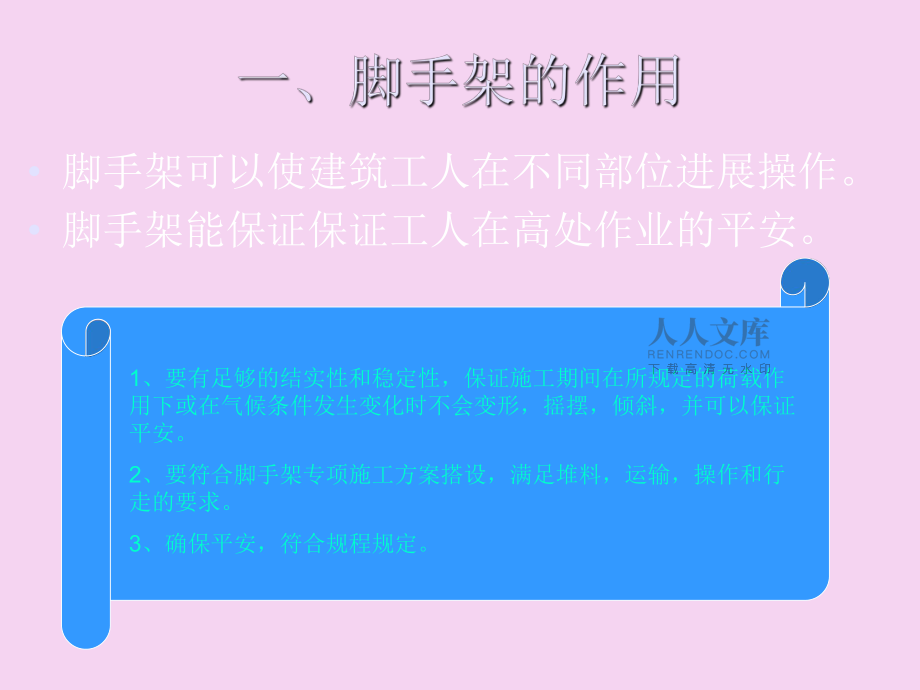

1、主讲:付如意山东冠鲁集团山东冠鲁集团 脚手架可以使建筑工人在不同部位进展操作。 脚手架能保证保证工人在高处作业的平安。1、要有足够的结实性和稳定性,保证施工期间在所规定的荷载作用下或在气候条件发生变化时不会变形,摇摆,倾斜,并可以保证平安。2、要符合脚手架专项施工方案搭设,满足堆料,运输,操作和行走的要求。3、确保平安,符合规程规定。1外立杆;2内立杆;3横向程度杆;4纵向程度杆;5栏杆;6挡脚板;7直角扣件;8旋转扣件;9连墙件;10横向斜撑;11主立杆;12副立杆;13抛撑;14剪刀撑;15垫板;16纵向扫地杆;17横向扫地杆;脚手架 是什么?为建筑施工而搭设的上料、堆料与施任务业用的暂时
2、构造架。旋转扣件 - 用于平行或斜交杆件间衔接的扣件。对接扣件 - 用于杆件对接衔接的扣件。防滑扣件 - 根据抗滑要求增设的非衔接用途扣件。底座 - 设于立杆底部的垫座。固定底座 - 不能调理支垫高度的底座。可调底座 - 可以调理支垫高度的底座。垫板 - 设于底座下的支承板。立杆 - 脚手架中垂直于程度面的竖向杆件。外立杆 - 双排脚手架中分开墙体一侧的立杆,或单排架立杆。内立杆 - 双排脚手架中贴近墙体一侧的立杆。角杆 - 位于脚手架转角处的立杆。双管立杆 - 两根并列紧靠的立杆。主立杆 - 双管立杆中直接接受顶部荷载的立杆。副立杆 - 双管立杆中分担主立杆荷载的立杆。程度杆 - 脚手架中的
3、程度杆件。纵向程度杆 - 沿脚手架纵向设置的程度杆。横向程度杆 - 沿脚手架横向设置的程度杆。扫地杆 - 贴近地面,衔接立杆根部的程度杆。纵向扫地杆 - 沿脚手架纵向设置的扫地杆。横向扫地杆 - 沿脚手架横向设置的扫地杆。抛撑 - 与脚手架外侧面斜交的杆件。脚手架高度 - 自立杆底座下皮至架顶栏杆上皮之间的垂直间隔。脚手架长度 - 脚手架纵向两端立杆外皮间的程度间隔。脚手架宽度 - 双排脚手架横向两侧立杆外皮之间的程度间隔,单排脚手架为外立杆外皮至墙面的间隔。立杆步距步 - 上下程度杆轴线间的间隔。立杆间距 - 脚手架相邻立杆之间的轴线间隔。立杆纵距跨 - 脚手架立杆的纵向间距立杆横距 - 脚
4、手架立杆的横向间距,单排脚手架为外立杆轴线至墙面的间隔。主节点 - 立杆、纵向程度杆、横向程度杆三杆紧靠的扣接点。作业层 - 上人作业的脚手架铺板层。 敞开式脚手架 - 仅设有作业层栏杆和挡脚板,无其它遮挡设备的脚手架。部分封锁脚手架 - 遮挡面积小于30%的脚手架。 半封锁脚手架 - 遮挡面积30%70%的脚手架。 全封锁脚手架 - 沿脚手架外侧全长和全高封锁的脚手架。什么是单排脚手架单排架?只需一排立杆,横向程度杆的一端搁置在墙体上的脚手架。双排脚手架双排架?由内外两排立杆和程度杆等构成的脚手架。a双排脚手架; b单排脚手架1横向程度杆;2纵向程度杆;3立杆什么是构造脚手架?用于砌筑和构造
5、工程施任务业的脚手架。封锁脚手架表示图 开口型脚手架 - 沿建筑周边非交圈设置的脚手架。 封圈型脚手架 - 沿建筑周边交圈设置的脚手架。 扣件 -采用螺栓紧固的扣接衔接件。1横向扫地杆;2纵向扫地杆 连墙件 - 衔接脚手架与建筑物的构件。刚性连墙件 - 采用钢管、扣件或预埋件组成的连墙件。 柔性连墙件 - 采用钢筋作拉筋构成的连墙件。连墙件间距 - 脚手架相邻连墙件之间的间隔。连墙件竖距 - 上下相邻连墙件之间的垂直间隔。连墙件横距 - 左右相邻连墙件之间的垂直间隔。横向斜撑 - 与双排脚手架内、外立杆或程度杆斜交呈之字形的斜杆。 脚手架高度竖向间距(h) 水平间距(l) a 每根连墙件覆盖面
6、积(m) 双排50m 3h 3 al 40 50m 2h 3 al 27 单排24mm 3h 3 al 40 剪刀撑 - 在脚手架外侧面成对设置的交叉斜杆。 剪刀撑斜杆与地面的倾角 4550 60 剪刀撑跨越立杆的最多根数n 7 6 5 1金属支架的间距,普通不得大于2米。预埋的挂环钢销片必需结实,挂环距门窗口两侧不得少于24厘米,60厘米的窗间墙只准设一个挂环,最上一层的挂环要设在顶板下不少于75厘米。安挂架时,应两人配合操作,插销必需插牢,挂钩插入圆孔内须垂直挂究竟,支承钢板要紧贴于墙面。在建筑物转角处,应挑出程度杆,相互绑牢。2吊篮应严厉按照设计图纸进展安装。悬挂吊篮的钢丝绳卡头的卡子不
7、得少于三个,每个吊栏不少于两根保险绳,每次提升后要将保险绳与吊篮卡结实定。钢丝绳不得与建筑物或其他构件摩擦,接近时运用垫物或滑轮隔开。散落在上面的杂物要随时去除。3用手板葫芦升降的吊篮,支配时严禁同时扳动前进杆与返向杆,降落时要先取掉前进杆上的套管,然后扳动返向杆徐徐降落。4脚手架安装终了,必需经施工担任人验收合格后方准运用。按用途分构造脚手架装修脚手架模板支撑架防护脚手架设置形状分落地式挑脚手架挂脚手架吊脚手架桥式挪动式资料衔接方式木脚手架竹脚手架扣件钢管碗扣式门式其它什么是模板支架? 用于支撑模板的、采用脚手架资料搭设的架子 门式脚手架表示图什么是装修脚手架 ?用于装修工程施任务业的脚手架
8、。 脚手架构架1、根本构造2、整体拉结杆件3、作业杆配件4、其他平安防护设备5、附墙拉结、支承是脚手架直接接受和传送垂直荷载及其内力的架构部分。包括:斜杆、剪刀撑、程度加强杆。包括:脚手架板、挡脚板、栏杆等。包括:防护棚、平安平网、立网、编织布、竹笆等挡护资料。普通采用:刚性、柔性拉结和刚性支顶。1、编制专项施工方案:脚手架搭设前,应根据建筑物的平面外形、尺寸、高度及施工工艺、编制专项施工方案并绘制施工图。施工图包括脚手架平面图正侧立面图剖面图根底图拉接点设置及构造详图2、杆间间距构造脚手架立杆间距不大于1.5M大横杆步距1.21.4M装修脚手架立杆间距不大于1.8M大横杆步距不大于1.8M。
9、3、施工荷载脚手架上最多有4层脚手架板和12层作业。构造架施工荷载按3KN/M;装修架施工荷载按2KN/M;防护架施工荷载按1KN/M。8、立网封锁脚手架必需自下而上封挂绿色密目平安网,网设置在外排立杆里侧,网与杆衔接必需运用公用塑料扎带或尼龙绳衔接,不得漏扎。9、单排脚手架搭设宽度为1.01.4M;搭设高度不得超越24M。a挑空一根立杆A型;b挑空二根立杆A型;c挑空一根立杆B型;d挑空二根立杆B型;1防滑扣件;2增设的横向程度杆;3副立杆;4主立杆1、钢管脚手架的立杆应垂直稳放在金属底座或垫木上。立杆间距不得大于2米;大横杆间距不得大于1.2米;小横杆间距不得大于1.5米。钢管立杆、大横杆
10、接头应错开,要用扣件衔接拧紧螺栓,不准用铁丝绑扎。 2、单排脚手架的小横杆伸入墙内不得少于24厘米;伸出大横杆外不得少于10厘米。经过门窗口和通道时,小横杆的间距大于1米应绑吊杆;间距大于2米时,吊杆下需加设顶撑。3、18厘米厚的砖墙、空心墙和砂浆标号在M2.5号以下的砖墙,不得用单排脚手架。 4、脚手架的负荷量,每平方米不能超越3KN。假设负荷量必需加大,应按照施工方案进展架设。 5、脚手架两端、转角处以及每隔67根立杆应设剪刀撑和支杆。剪刀撑和支杆与地面的角度应不大于60度,支杆底端要埋入地下不小于30厘米。架子高度在7米以上或无法设支杆时,每高4米,程度每隔7米,脚手架必需同建筑物衔接结
11、实。 6、架子的铺设宽度不得小于1.2米。脚手板须满铺,离墙面不得大于20厘米,不得有空隙和探头板。脚手板搭接时不得小于20厘米;对头接时应架设双排小横杆,间距不大于20厘米。在架子拐弯处脚手板应交叉搭接。垫平脚手板运用木块,并且要钉牢,不得用砖垫。 7、翻脚手板应两人由里往外按顺序进展,在铺第一块或翻到最外一块脚手板时,必需挂牢平安带。 8、上料斜道的铺设宽度不得小于1.5米,坡度不得大于一比三,防滑条的间距不得大于30厘米。 9、脚手架的外侧、斜道和平台,要绑1.1米高的防护栏杆和钉18厘米高的挡脚板或搭设防护立网。 10、在门窗洞口搭设挑架外伸脚手架,斜杆与墙面普通不大于30度,并应支承
12、在建筑物的结实部分,不得支承在窗台板、窗檐、线脚等地方。墙内大横杆两端都必需伸过门窗洞两侧不少于25厘米。挑架一切受力点都要绑双扣,同时要绑防护栏杆。满堂脚手架里脚手架工具式挪动式平台式普通装饰用,立杆纵横间距2M;横杆竖向步距1.7M,纵向程度拉杆设置 ,两侧每步一道,中间每两步一道,操作层小横杆间距1.0M,靠墙立杆分开墙的间隔0.50.6M。脚手架铺设:架高 4M,板间空隙不大于0.2M,架高4M,满铺。抹灰施工用,立杆纵横间距2M;横杆竖向步距1.6M,纵向程度拉杆设置 :两侧每步一道,中间每两步一道,操作层小横杆间距1.0M,靠墙立杆分开墙的间隔0.50.6M。脚手架铺设:架高 4M
13、,板间空隙不大于0.2M,架高4M,满铺。 脚手架钢管应采用现行国家规范GB/T 12793或GB/T 3092中规定的3号普通钢管,其质量应符合现行国家规范GB/T 700中Q235A级钢的规定。 注解:碳素构造钢 由Q+数字+质量等级符号+脱氧方法符号组成。它的钢号冠以“Q,代表钢材的屈服点,后面的数字表示屈服点数值,单位是MPa例如Q235表示屈服点s为235 MPa的碳素构造钢。必要时钢号后面可标出表示质量等级和脱氧方法的符号。质量等级符号分别为A、B、C、D;Q235 分A、B、C、D等级,规定的化学成分和力学性能均须保证,A3钢保证的力学性能,C3钢保证的化学成分及力学性能,与Q2
14、35钢根本一样 Q235A不作冲击实验 ,C3、 A3钢附加保证常温冲击实验; Q235B 须作室温冲击实验,C3钢附加保证常温或-20OC冲击实验; Q235C、Q235D用于重要焊接构造,前者于0OC作冲击实验,后者于-20OC作冲击实验;每根钢管的最大质量不应大于25kg,宜采用483.5钢管。1 应有产质量量合格证;2 应有质量检验报告,钢管材质检验方法应符合现行国家规范GB/T 228的有关规定,质量应符合规范第3.1.1条的规定;3 钢管外表应平直光滑,不应有裂痕、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;4 钢管外径、壁厚、端面等的偏向,应分别符合规范表8.1.5的规定;5
15、钢管必需涂有防锈漆。 外表锈蚀深度应符合规范的规定。锈蚀检查应每年一次。检查时,应在锈蚀严重的钢管中抽取三根,在每根锈蚀严重的部位横向截断取样检查,当锈蚀深度超越规定值时不得运用;什么是直角扣件? 用于垂直交叉杆件间衔接的扣件。 1螺母;2垫圈;3盖板;4螺栓;5纵向程度杆;6立杆 扣件式钢管脚手架应采用可锻铸铁制造的扣件,其材质应符合现行国家规范GB 15831的规定; 脚手架采用的扣件,在螺栓拧紧扭力矩达65Nm时,不得发生破坏。 a脚手板对接; b脚手板搭接 1立杆;2纵向程度杆;3横向程度杆;4竹笆脚手板;5其它脚手板 脚手板可采用钢、木、竹资料制造,每块质量不宜大于30kg。 冲压钢
16、脚手板的材质应符号现行国家规范GB/T 700中Q235A级钢的规定,其质量与尺寸允许偏向应符合规范第8.1.4条1款的规定,并应有防滑措施。 木脚手板应采用杉木或松木制造,其材质应符合现行国家规范GBJ 5中级材质的规定。脚手板厚度不应小于50mm,两端应各设直径为4mm的镀锌钢丝箍两道。 竹脚手板宜采用由毛竹或楠竹制造的竹串片板、竹笆板。a接头不在同步内立面;b接头不在同跨内平面1立杆;2纵向程度杆;3横向程度杆构件类型构件跨度(m)达到设计强度的百分率板2502 8100梁、拱8758100悬臂结构1001. 根底、平台和底板能否符合要求根底、平台和底板能否符合要求2. 检查脚手架标识牌
17、编号和情况检查脚手架标识牌编号和情况 3. 检查脚手架标识牌能否挂在脚手架进口的显眼处检查脚手架标识牌能否挂在脚手架进口的显眼处4. 检查立管的间距能否能确保到达脚手架标识牌上规定的最大承检查立管的间距能否能确保到达脚手架标识牌上规定的最大承载才干载才干5. 检查横档中心距,通常最大距中间隔为检查横档中心距,通常最大距中间隔为1200mm. 6.检查立管节点处横杆上能否有一根横杆与承载扣件相固定。检查立管节点处横杆上能否有一根横杆与承载扣件相固定。7.检查脚手架铺板情况、安装能否稳定,最小搁置长度能否到达检查脚手架铺板情况、安装能否稳定,最小搁置长度能否到达100mm,检查脚手架铺板间缝隙。,
18、检查脚手架铺板间缝隙。8.检查拉杆它是构架主要反作用构造、承载扣件。假设未按检查拉杆它是构架主要反作用构造、承载扣件。假设未按规定安装拉杆、那么应对主构造采用扶壁或平面支撑来确保稳规定安装拉杆、那么应对主构造采用扶壁或平面支撑来确保稳定性。拉杆必需设在立管与横档交接点处脚手架的稳定位定性。拉杆必需设在立管与横档交接点处脚手架的稳定位置。置。脚手架复习思索三 1、脚手架上的剪刀撑作用是什么、脚手架上的剪刀撑作用是什么?答:防止脚手架纵向变形,加强脚手架的整体刚答:防止脚手架纵向变形,加强脚手架的整体刚度。度。2、脚手架的外侧有外电线路时有何平安规定、脚手架的外侧有外电线路时有何平安规定?答:严禁
19、在有外电线路的答:严禁在有外电线路的侧搭设上下脚手架的侧搭设上下脚手架的斜道。斜道。3、脚手架能否能与卸料平台连结、脚手架能否能与卸料平台连结?答:不能,应独立设置卸料平台。答:不能,应独立设置卸料平台。4、哪些钢管不准用于脚手架搭设、哪些钢管不准用于脚手架搭设?答:锈蚀严重、压扁、弯曲、裂纹的钢管。答:锈蚀严重、压扁、弯曲、裂纹的钢管。 5、哪种扣件不得运用、哪种扣件不得运用?答:凡有裂痕、变形、松脫、滑丝的均不得运用。答:凡有裂痕、变形、松脫、滑丝的均不得运用。6、卸料平台上应悬挂什么标牌、卸料平台上应悬挂什么标牌?答:限定荷载的提示牌。答:限定荷载的提示牌。7、吊蓝架的承重钢丝绳与平安保
20、险钢丝绳接长、吊蓝架的承重钢丝绳与平安保险钢丝绳接长运用时,绳卡应不少于三个,这句话能否正确运用时,绳卡应不少于三个,这句话能否正确?答:不正确,由于这两种钢丝绳子均不能接长运答:不正确,由于这两种钢丝绳子均不能接长运用。用。 8、吊篮脚手架须配备哪些平安防护安装、吊篮脚手架须配备哪些平安防护安装?答:制动器、行程限位、平安锁、防倾斜安装、超载维答:制动器、行程限位、平安锁、防倾斜安装、超载维护安装。护安装。9、吊篮脚手架配重有哪些要求、吊篮脚手架配重有哪些要求?答:答:(1)吊篮的悬挂机构或屋面小车上必需配置适当的吊篮的悬挂机构或屋面小车上必需配置适当的配重;配重;(2)配重应准确、结实地安
21、装在配重点上,并应配重应准确、结实地安装在配重点上,并应按图样规定配置足够质量的配重,在吊篮运用前须经过按图样规定配置足够质量的配重,在吊篮运用前须经过平安检查员核实才干运用;平安检查员核实才干运用;(3)抗倾覆系数等于配重矩抗倾覆系数等于配重矩比前倾力矩,其比值应不小于比前倾力矩,其比值应不小于2。10、脚手架立杆顶端应高出屋面多少、脚手架立杆顶端应高出屋面多少?答:立杆顶端应高出女儿墙上皮答:立杆顶端应高出女儿墙上皮l.0m,高出檐口上皮,高出檐口上皮15m。 11、钢、竹混搭脚手架能否可用?为什么?答:不可用。脚手架的根本要求是整体受力后,不摇摆、不变形,坚持稳定。杆件的节点是传力的关键
22、,而混搭的脚手架,无可靠的绑扎资料,呵斥节点松驰,架领会产生变形,不能满足脚于架的受力要求。12、脚手架及其地基根底在哪些阶段应进展检查与验收?答:(1)根底完工后及脚手架搭设前; (2)作业层上施加荷载前; (3)每搭设完10一13m高度后; (4)遇有六级大风与大雨后,冰冷地域开冻后; (5)到达设计高度后; (6)停用超越一个月。 13、从事脚手架搭设人员应佩戴哪些防护用品、从事脚手架搭设人员应佩戴哪些防护用品?答:戴平安帽、系平安带、穿防滑鞋。答:戴平安帽、系平安带、穿防滑鞋。14、脚手架运用期间,严禁撤除哪些杆件、脚手架运用期间,严禁撤除哪些杆件?答:答:(1)主节点处的纵向横向程度
23、杆,纵、横向主节点处的纵向横向程度杆,纵、横向扫地杆;扫地杆; (2)连墙件。连墙件。15、从事架子搭设作业人员须具备哪些条件、从事架子搭设作业人员须具备哪些条件?答:脚手架搭设人员必需是经过按现行国家规答:脚手架搭设人员必需是经过按现行国家规范范考考核合格的专业架子工,上岗人员应定期体检,核合格的专业架子工,上岗人员应定期体检,合格者方可持证上岗。合格者方可持证上岗。 16、对砌筑架与装饰架的荷载是如何要求?答:砌筑架负荷应不超越300公斤平方米,装饰脚手架应不超越200公斤平方米。17、人字梯应采取什么防滑措施?答:应有巩固的铰链和限制开展的拉链,在较滑地面运用时应采取防滑措施。18、作业层、斜道的栏杆和挡脚板的搭设要求?答:1 栏杆和挡脚板均应搭设在外立杆的内侧; 2 上栏杆上皮高度应为1.2m; 3 挡脚板高度不应小于180mm; 4 中间防护栏杆应居中设。
温馨提示
- 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
- 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
- 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
- 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
- 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
- 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
- 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。
最新文档
- 专题22 能源与可持续发展-2025年中考《物理》一轮复习知识清单与解题方法
- 二零二五年度药品研发成果许可与销售分成合同范本
- 2025年度劳动合同法企业劳动争议调解中心设立合同
- 河道整治砂石运输合同模板
- 2025年度生物科技行业劳动合同解除协议范本
- 2025年度供应链金融应收账款回款合作协议
- 家具销售居间合同文件资料
- 2025年度品牌连锁店铺授权经营合同
- 2025年度山林资源承包与生态补偿金支付合同书
- 二零二五年度企业员工绩效对赌合作框架协议
- 民政局离婚协议书模板(8篇)
- 气管镜科室讲课ppt课件(PPT 69页)
- 对于二氧化碳传感器的现状及发展趋势的浅分析
- 麦语言函数手册参考模板
- 冷库喷涂施工工艺(详细)
- 电机学辜承林(第三版)第1章
- 知情同意书-北京大学肿瘤医院
- 建筑材料碳排放因子查询表
- 观音神课三十二卦
- 医疗机构停业(歇业)申请书
- 发票(商业发票)格式
评论
0/150
提交评论
