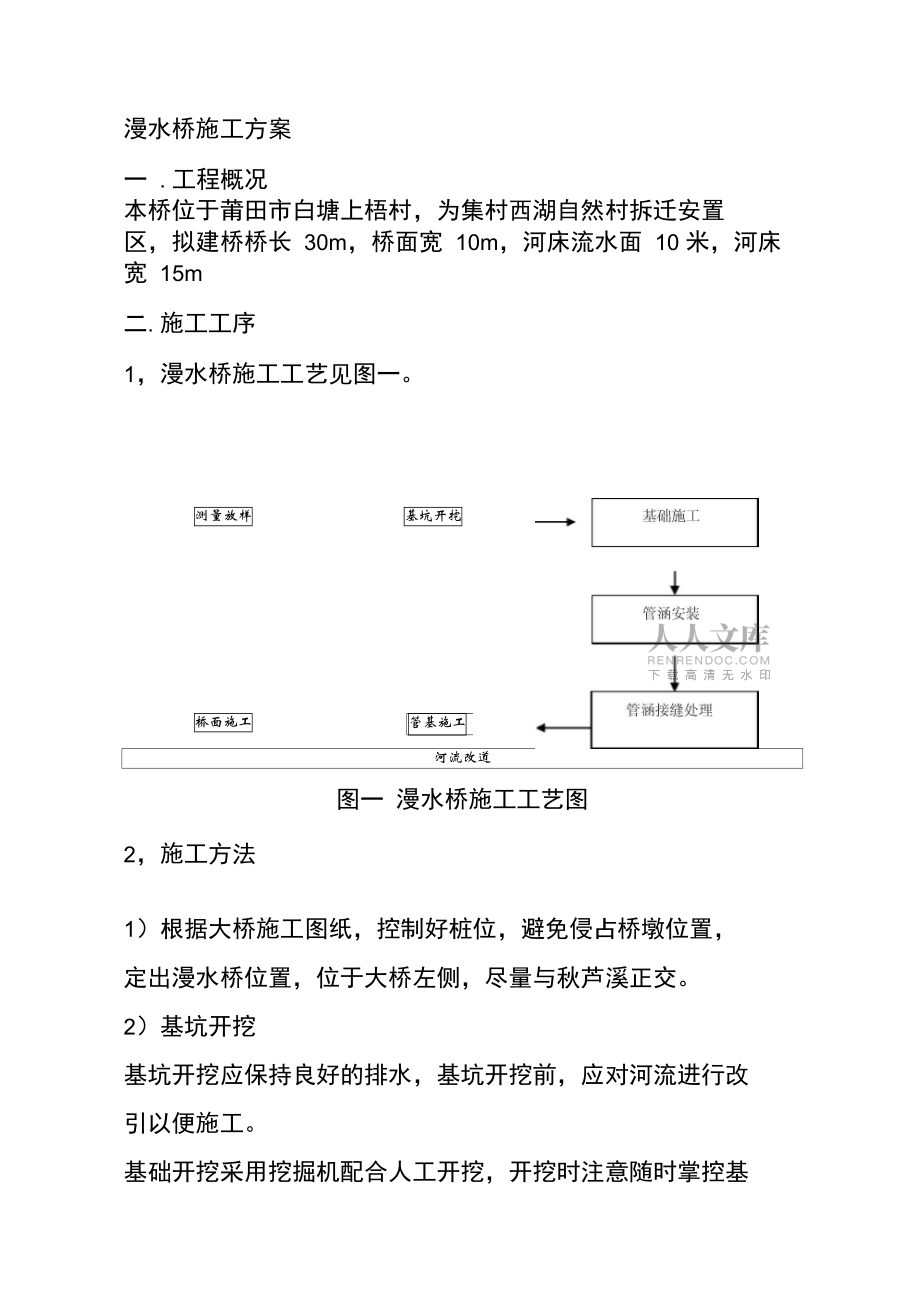

1、漫水桥施工方案编制:审核:批准:中铁十二局集团有限公司湄渝高速公路莆田段 A7 项目经理部二一二年十一月二十一日漫水桥施工方案一 . 工程概况 本桥位于莆田市白塘上梧村,为集村西湖自然村拆迁安置 区,拟建桥桥长 30m,桥面宽 10m,河床流水面 10 米,河床 宽 15m二. 施工工序1,漫水桥施工工艺见图一。河流改道测量放样基坑开挖桥面施工管基施工图一 漫水桥施工工艺图2,施工方法1)根据大桥施工图纸,控制好桩位,避免侵占桥墩位置, 定出漫水桥位置,位于大桥左侧,尽量与秋芦溪正交。2)基坑开挖 基坑开挖应保持良好的排水,基坑开挖前,应对河流进行改 引以便施工。基础开挖采用挖掘机配合人工开挖
2、,开挖时注意随时掌控基 坑深度,挖至岩层。坑底宽度 12m,并对地基进行夯实处理。3)基础施工 基础采用水稳性高,塑性指数小于 6 且压缩性小,渗透性强 的砂夹卵石, 砂砾最大粒径不大于 10cm,厚度根据河床确定, 基础顶面比河床面低 10-20cm。4)埋设涵管运输,装卸过程中,应采取防止涵管碰撞损坏的措施。安 装前检查确认管涵无裂纹,破损等缺陷。放出涵管安装轴线后开始安装,各管涵应顺水流方向安装 平顺,当管壁厚度不一致时应调整高度使下部内壁齐平。管 口内沿低于河床 10cm,管涵净距, 安装前注意铺装 23cm管 涵座浆,确保座浆与管涵紧密贴合,使管涵受力均匀。安装管涵采用人工配合吊车机
3、安装,安装时从下游开始, 使接头面向上游,每节涵管应紧贴与基座上,使管涵受力均 匀;所有管涵应按正确的轴线安放,并应保证内壁齐平,管 内清洁无杂物。大桥漫水桥共埋设内径 150cm的涵管 14 组,每组均为六 根 2m长涵管对接,接缝宽度为 1010mm,并用 1: 3 水泥砂 浆抹带,形成密封层。管涵之间用傻夹卵石填筑。5)桥面施工管顶使用砂夹卵石覆盖, 覆盖层厚度不小于 50cm。桥面浇 筑 50cm厚 C30混凝土,采用单层 12 钢筋网,按照 15x15cm 布置,保护层 5cm。混凝土采用滚筒搅拌机拌和,混凝土所有砂石材料,水泥 均应符合技术要求,严格按实验室给定的施工配合比拌制混
4、凝土,拌和均匀。采用 50 型插入式振捣棒振捣,振捣时应 快进慢出,振捣均匀,密实,混凝土表面无气泡方可停止振 捣。混凝土养护采用塑料薄膜覆盖洒水养护,待砼强度达到 要求后方可恢复河流。三 . 主要工程数量序号项目数量单位备注1混凝土150m32浆砌片石m33钢筋3588kg4圆管160m5砂夹卵石1875m35涂料2桶一桶黄色,一桶白色四. 主要设备配置漫水桥施工主要用到的设备有挖掘机一台,滚筒搅拌机一台,抽水机一台,全站仪一台,生活用车一辆。五 . 劳动力配置序号项目人数工程项目1驾驶员6施工车辆2操作手3工程机械操作3施工管理人员3现场管理4安全质量管理人员3现场安全管理及质量验收5测量
5、人员6现场施工测量6普通工人20配合现场施工六. 便桥平面位置图漫水桥布置图见附图七 . 质量保证措施建立项目经理为工程质量第一负责人的工程质量管理机 构和以项目总工程师负责的工程技术,质检,实验,测量监 控四位一体的质量保证体系,严格施工过程中的质量控制; 同时为质检,实验,测量体系配备工作态度认真,责任心强 和技术水平高的工程技术人员,从人员的素质上确保工程质 量。八. 安全保证措施 1,建立安全技术交底制度,每道工序在施工前除有质量保 证措施交底外还必须有安全技术书面交底,并有交底人和接 受人的签字认可,安全员的见证,使安全施工管理的第一关 具有可追溯性。2,充分发挥施工安全检查组的作用
6、,做到工前讲安全,工 间查安全,工后评安全,使安全工作善始善终地贯穿于整个 施工生产过程。3,机械安全管理措施:设备管理人员不得擅自离岗,同时 要经常规检查各种施工机械的状态,保证施工机械不带病作 业,所有机械工机具设备和高空作业设备均应定期检查并有 安全员的签字和记录。4,施工人员上岗操作一律配戴安全帽,特殊工种要经过专 业培训并持证上岗。九、环境保证措施1、禁止废料、废方随地堆放;2、禁止向河道丢弃垃圾,废物等;3、施工期间主要噪声来源施工机械等,调整施工时间,避 免对村庄的噪音影响。4、尽量减少大型机械在夜间行驶操作漫水桥防洪抢险应急预案为提高我部的快速反应能力,有组织、有计划、有步骤的
7、开 展抗灾抢险工作,以确保在洪水、潮汛期间的施工进展以及 人员的生命和财产安全,把损失降到最低程度,根据上级有 关规定,结合我部实际情况,特制本应急预案。一、主要任务1、组织施工防洪、抗灾抢险工作,保障施工安全。2、做好自有人员、财产安全工作3、组织好灾后恢复工作4、完成上级交办的其他工作二、施工概况及水位分析 我部承担施工的大桥,位于,大桥的连续粱跨芦溪86m,左右桥 2#、3#、4#主墩均位于河床内,跨度之大,施工难度 大,为我项目部重点控制工程之一, 根据福建地区气象特点, 降雨主要集中在 410 月,约占全年降雨量的 80%以上,通过 对以往的气象分析发现,每年的清明节后雨季来临,6、
8、 7、8、9、月份为台风多发季节,根据芦溪百年一遇水位,实测 水位,将漫水桥标高定为米。三、防洪预案(一)成立防洪安全领导小组组长 :副组长:成员:(二)汛期值班要求在汛期施工,由值班人员向项目部主管部门或气象局获取 气象和水文信息,并及时做好记录,有异常情况立即向主管 领导和部门汇报,严格执行雨季施工安全方案,确保汛期施 工安全。中雨以上降雨来临时,工区值班人员展开 24 小时 轮流值班。遇暴雨,特大暴雨要通知抢险队待命。值班安排 详见下表防洪渡汛期值班记录表序号时间地点值班员手机气温水位现场情况记录1234567说明:值班员要认真完成好自己的值班任务,并填写好 “值班记录表” ,履行交换班
9、手续,轮到值班的领导和人员 应提前 10 分钟到位:防洪值班表日期值班人员职务值班联系电话成员星期一星期二星期三星期三星期五星期六星期日三)防洪措施1、加快桩基施工进度根据目前施工计划,采取有力措施加快大桥墩柱桩基施工,确保在前完成钻孔桩系梁,这是最有效的防洪措施。2、提前预防芦溪是我拨的重点防汛区段和部位,设有防汛监督岗, 专人看守,昼夜监护,并雨前,雨中,雨后进行检查巡视, 发现问题能立即采取有效措施加以防范。并报告有关部门及 时处理。 汛前对施工现场附近、 驻地、边坡进行检查和加固, 对易发生重大地质灾害的路段制定断道绕行方案,遇有断电 或设备发生故障时,能及时启动备用发电机或备用泵,做
10、好 日常维护工作。在洪水来临前,根据天气变化情况和河水水 位上涨数据提前将便桥两头填筑的部分挖掉以提高泄洪量。对河滩区的高、低压电杆及变压器支撑平台基础全部用安全 网装编织袋进行防护,防护半径在 15m以外,低压线路在水 位上涨前全部断电撤除。将施工现场的钻机、吊车、罐车、 发电机等大型设备及导管等其他钻机的配套设施尽快转运 至安全地段。正在钻孔中的无论桩基是否完成,将钻机撤出 河外,如桩基不能成桩,用砂土将孔桩回填。做好防雷防雨 措施。3、提前准备(1)、抢险队人员配置 抢险队由项目部防洪小组和现场作业班组组成,抢险领 队由项目部负责人挂帅。(2)、抢险设备配置 挖掘机、装载机、吊车、水泵、
11、运输车辆等,充分发挥 大型机械设备的效能,提高抢险能力。( 3)、抢险物资配置 照明器材、编织袋、预备的砂石料源、钢管、钢钎、大 锤、镐、揪、水上救生衣、安全帽、拖绳、小型抢险工具及 其它道、桥抢险器材若干。四、抢险、救灾(一)、接到暴雨、 洪水预报时, 立即宣布启动应急预案, 由联络员负责通知项目部负责人等,项目部防汛队长、现场 调度、架子队队长、值班人员立即开始 24 小时值班,随时 向防汛办公室报告实时汛情;抢险领导组和抢险队做好抢险 准备工作,随时待命。当持续降大雨暴雨或险情出现时,值 班人员汇报项目部防汛队长,由项目部防汛队长决定通知危 险地段施工人员和附近居民进行疏散,迅速把危险地
12、段人员 撤离或转移到安全地带,同时派抢险队全面巡视和检查危险 部位,对重要部位进行防护加固;对施工现场临时设施、堆 放的材料、大型施工机具等采取加固和防洪措施。停止非抢 险用供电,避免大风刮断线路触电。(二)、当洪水来临时,防汛领导小组迅速到位,指挥抢 险工作, 工区抢险队要立即集合到位, 抢险组进入抢险状态, 全体人员投入抢险工作。如洪水太大,抢险小组要协同地方 防洪部门,共同定出抢险方案(甚至挖开漫水桥) ,调动必 要的机具、设备、材料等资源。抢险过程中,必须注意先抢 救人员后抢救财产,并且做好自我防护,整个过程由项目部 统一指挥,并及时向上级有关部门汇报受灾和抢险情况。施 工现场所有人员
13、要积极配合抢险人员开展自救,最大限度减 少人员、财产损失。(三)、在组织人员外撤的同时,留守成员要加强巡视、 检查和做好思想工作,确保人员稳定,机械人员要尽快恢复 可利用设备,以备应急。五、应急救援1、应急指挥机构事故现场指挥的职能和职责:所有施工现场和协调,包 括与指挥中心的协调;现场事故评估;保证现场人员和公众 应急反应行动的执行;控制紧急情况;做好与消防、医疗、 交通管制、抢险救灾等公共救援部门的联系。2、应急救援队伍 成立应急救援小组,应急救援人员要具有丰富施工和抢 险经验的管理人员。(1)伤员营救组 职责:引导现场作业人员从安全通道疏散;负责现场的 医疗救护,对事故的轻伤人员。现场及时进行包扎救治,伤 情严重的,专人负责送至白沙镇医院紧急抢救。(2)现场抢
温馨提示
- 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
- 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
- 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
- 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
- 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
- 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
- 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。
最新文档
- 2025唐山市滦南县柏各庄镇社区工作者考试真题
- 2025三明市宁化县治平畲族乡社区工作者考试真题
- 物流公司财税知识
- 2024学年浙南名校高二语文下学期期中联考试卷附答案解析
- 翼状胬肉护理查房
- 小学生心理健康专题教育
- 护士职业道德素质教育
- 矛盾纠纷排查实施方案
- 膨化食品行业分析
- 云南移动彩信业务营销案例
- GB/T 17390-2010潜油电泵拆卸报告的编写
- GB/T 10822-2003一般用途织物芯阻燃输送带
- 班主任工作坊活动方案
- FZ/T 52019-2011莱赛尔短纤维
- 国开电大 管理概论 形考任务一(画组织结构图)
- 三自由度并联机器人结构设计
- 仓储装卸服务合同
- 式双钩五点安全带培训课件
- 名片设计 课件
- 钳工实操评分表(凹凸配合)
- 陕西省城市规划管理技术规定(定稿)
评论
0/150
提交评论
